Terrassenumbau über Gerner Dult
Liebe Gäste,
wie jedes Jahr werden wir die Cosmo Bar über die Gerner Dult zusperren. Diesmal könnt ihr euch aber ganz besonders auf die neue Saison freuen :)
Wir bauen nämlich für euch die Terrasse um!

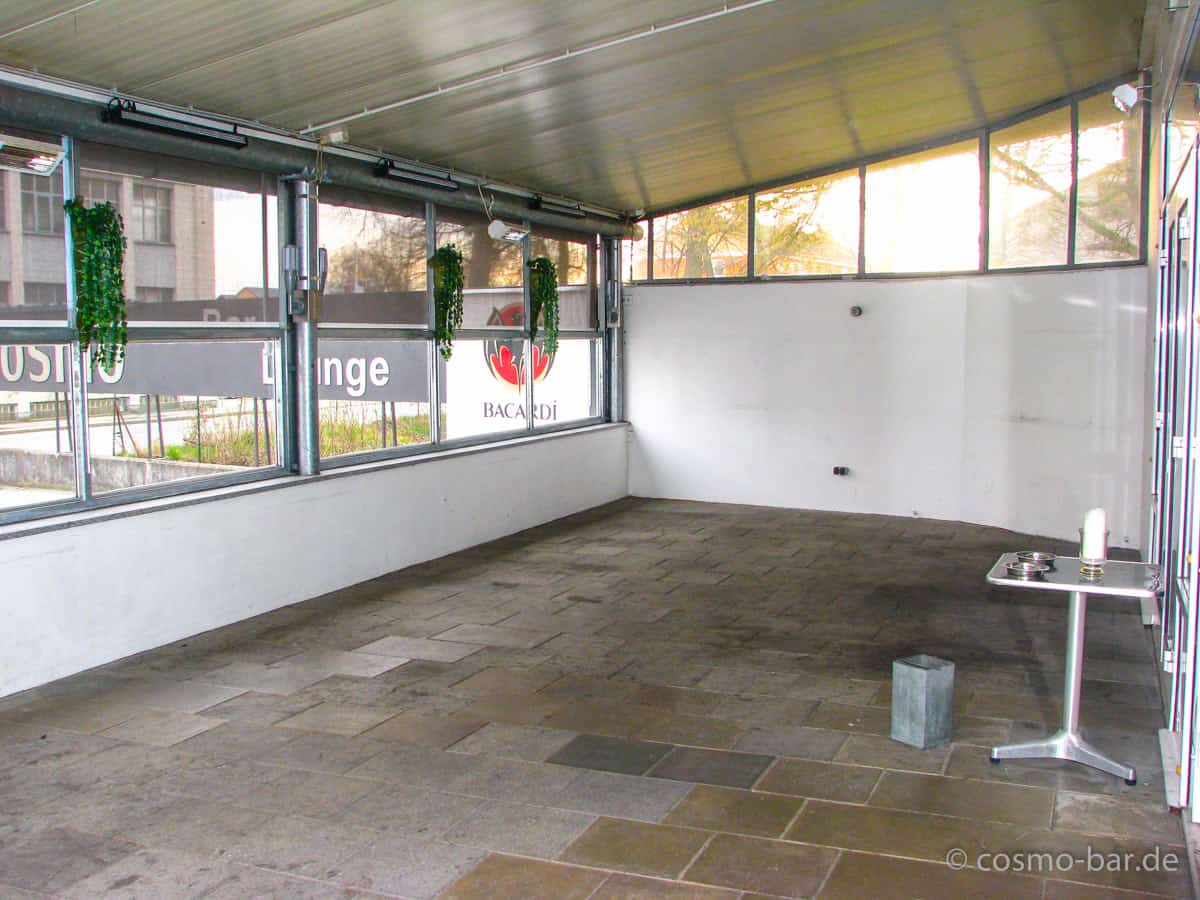

Vorbereitungen
Im Vorfeld haben wir die Terrasse leergeräumt. Dann kam der Fußboden und die Eisenteile für die Loungen und die Tische.
11.04. | Tag 1

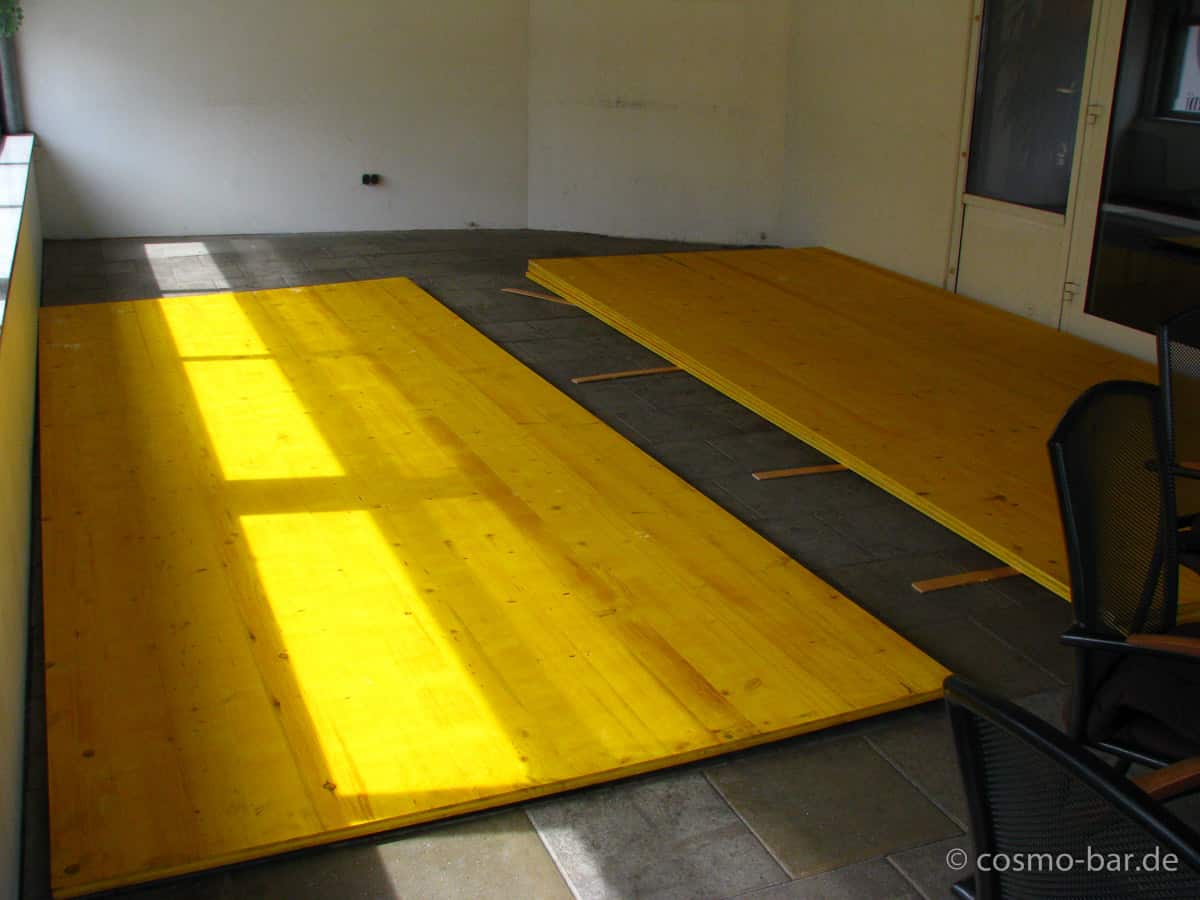

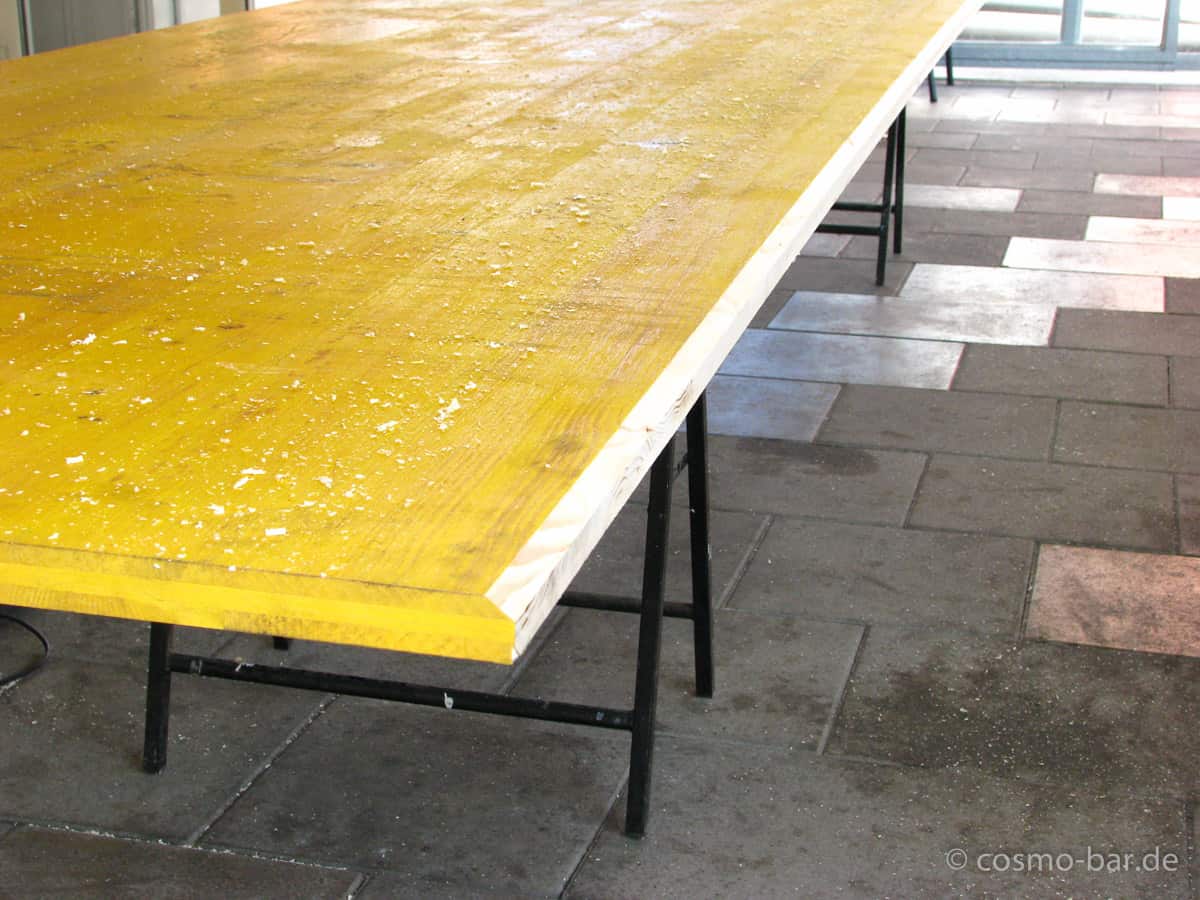

Das Verlegen des Fußbodens.
Ohne die tatkräftige Unterstützung von Dad und Muzi wäre ich hier aufgeschmissen gewesen… Jede einzelne dieser vier Bodenplatten wiegt gute 130 kg!

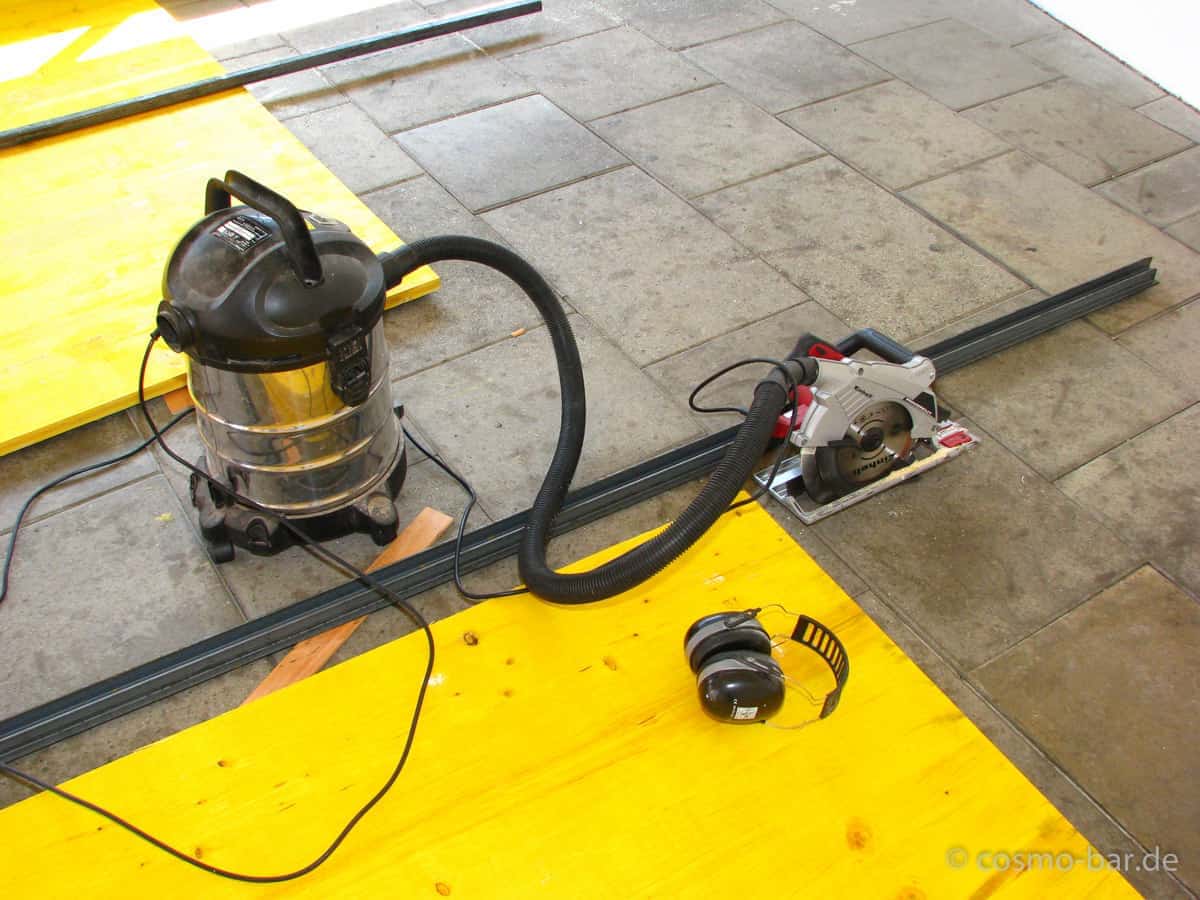

Die Einhell Kreissäge RT-CS 190/1 legt dabei eine überraschend gute Performance hin. Ein Schreiner hätte diese monströsen zwei auf fünf Meter Platten mit einer Format-Kreissäge auch nicht passgenauer schneiden können.

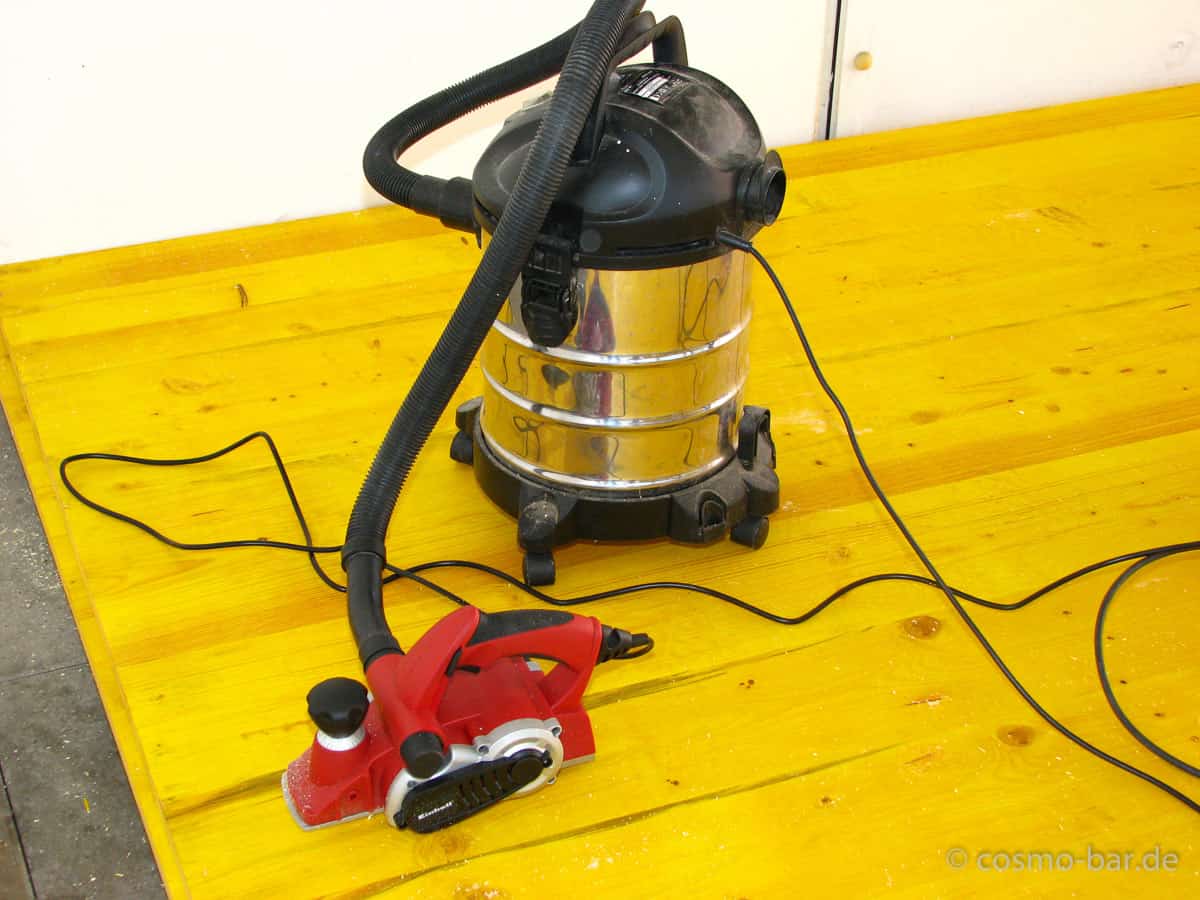

Um später die Stromkabel verlegen zu können, haben wir die Kanten der Platten mit dem Einhell Elektrohobel RT-PL 82 abgeschrägt.

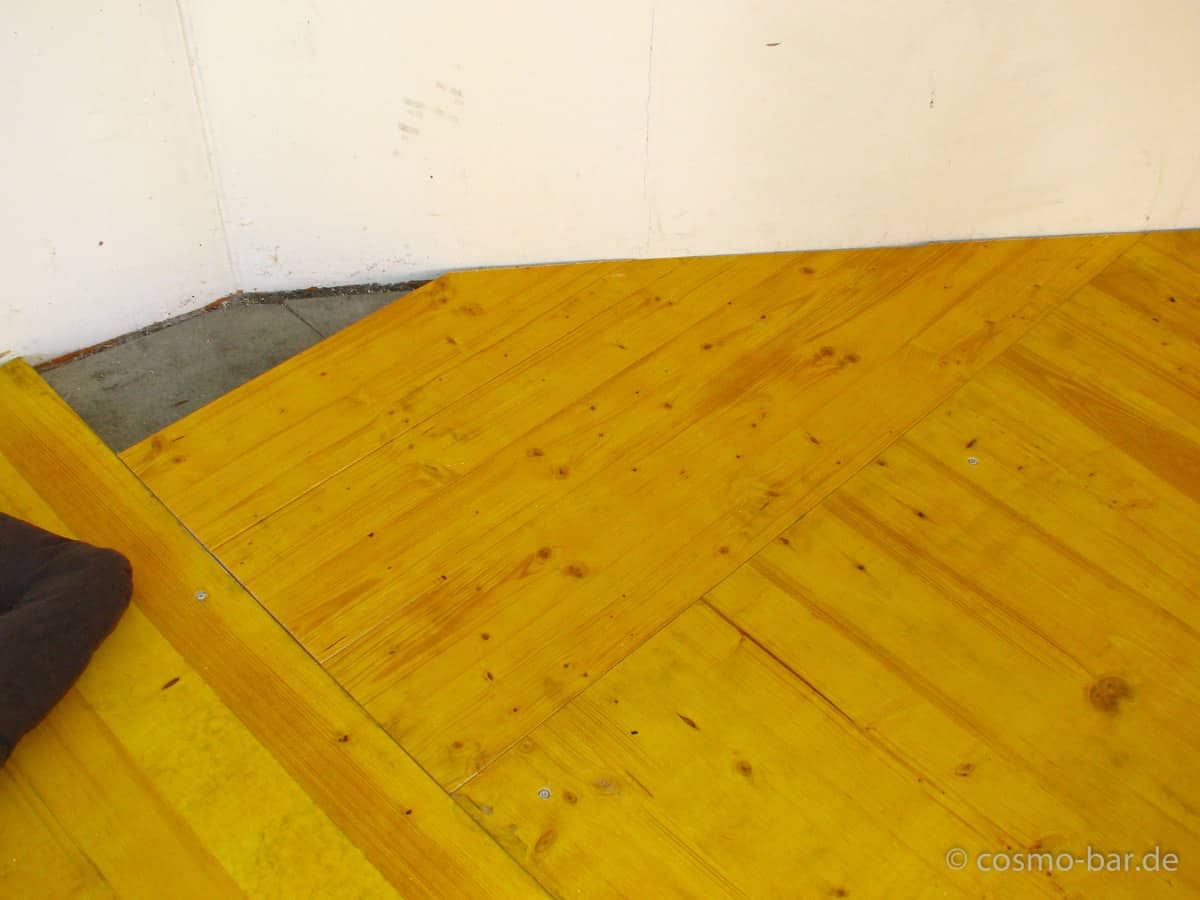

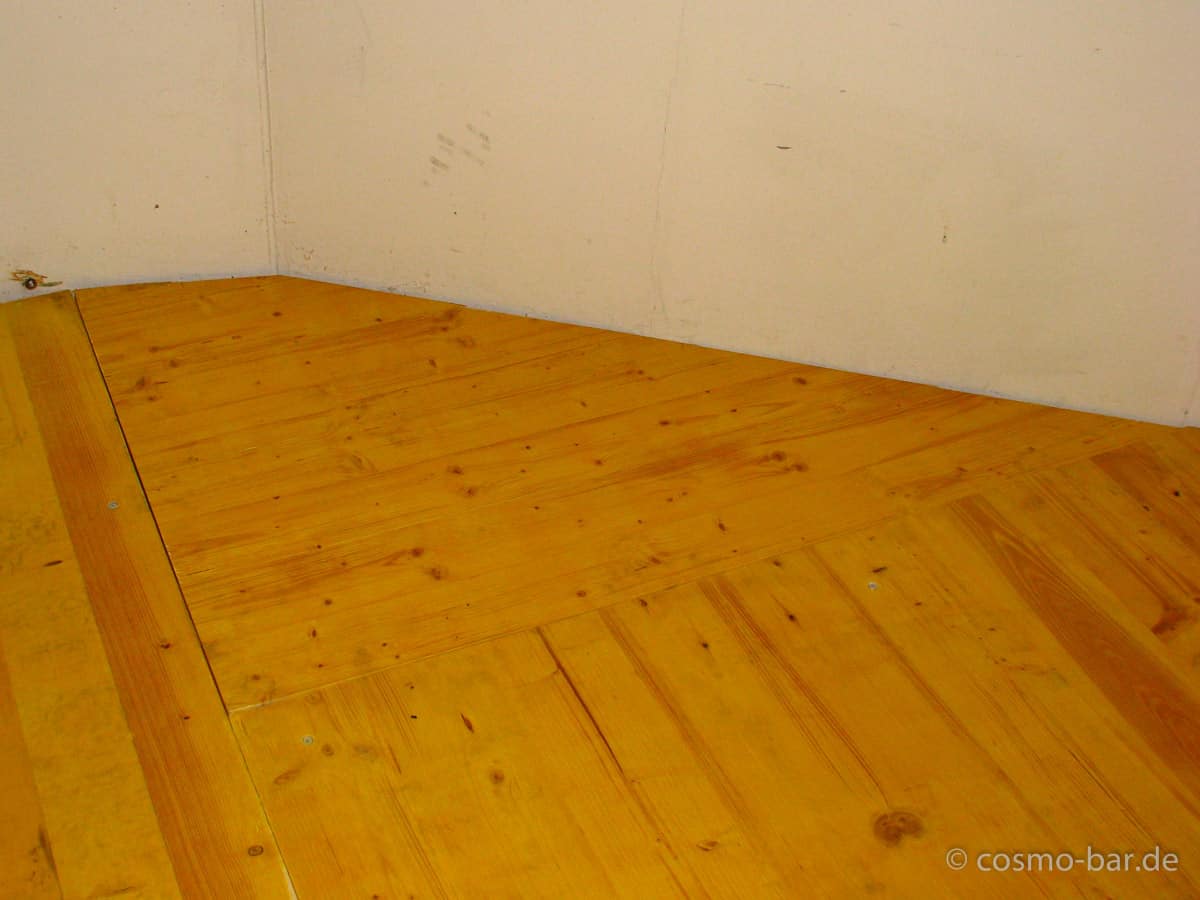

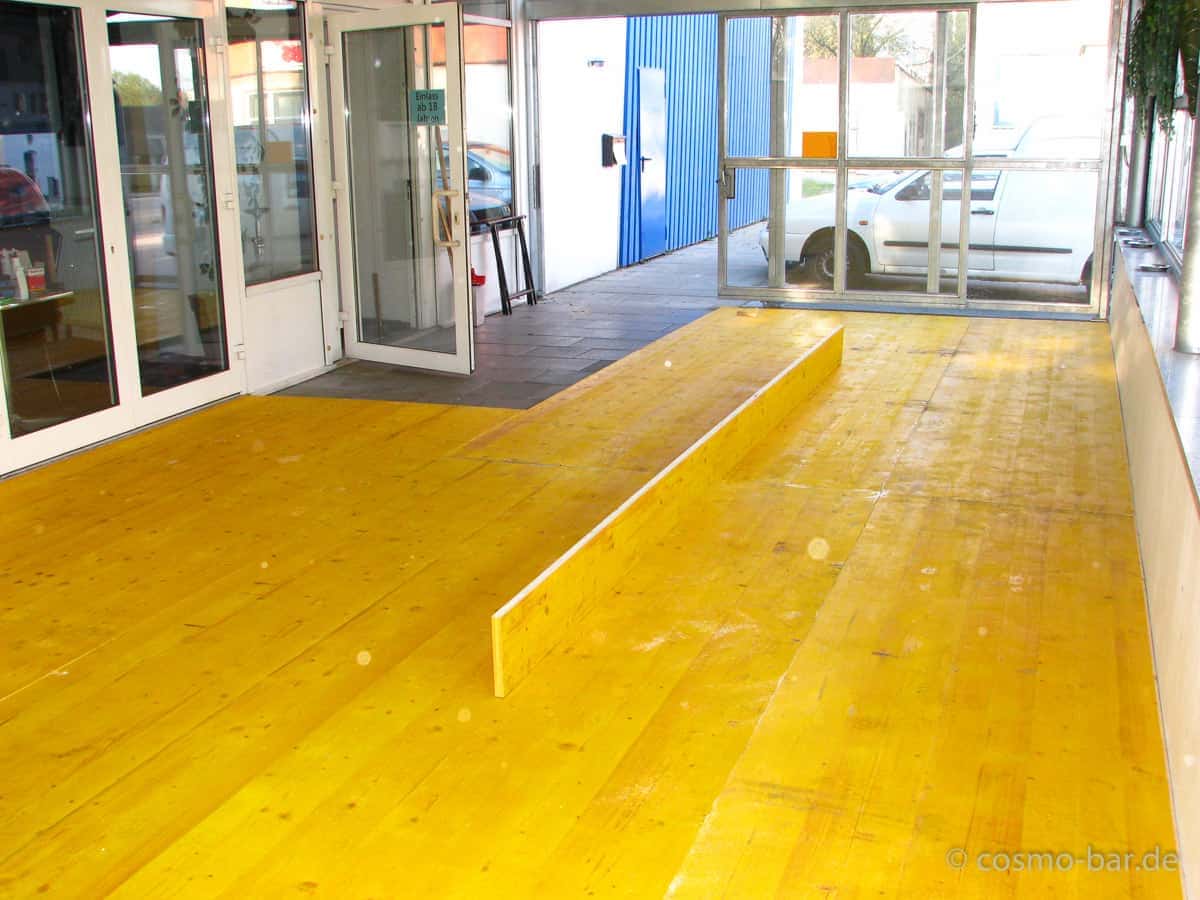

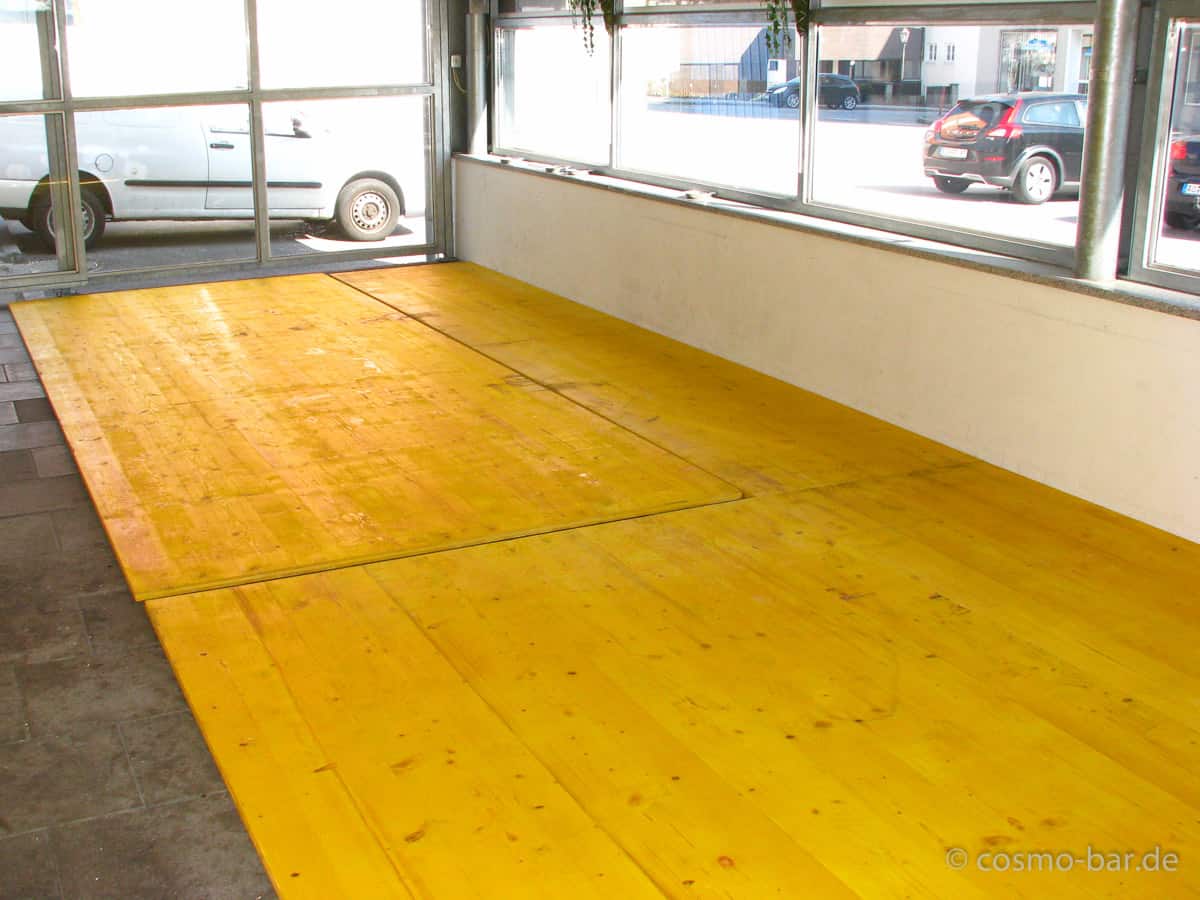

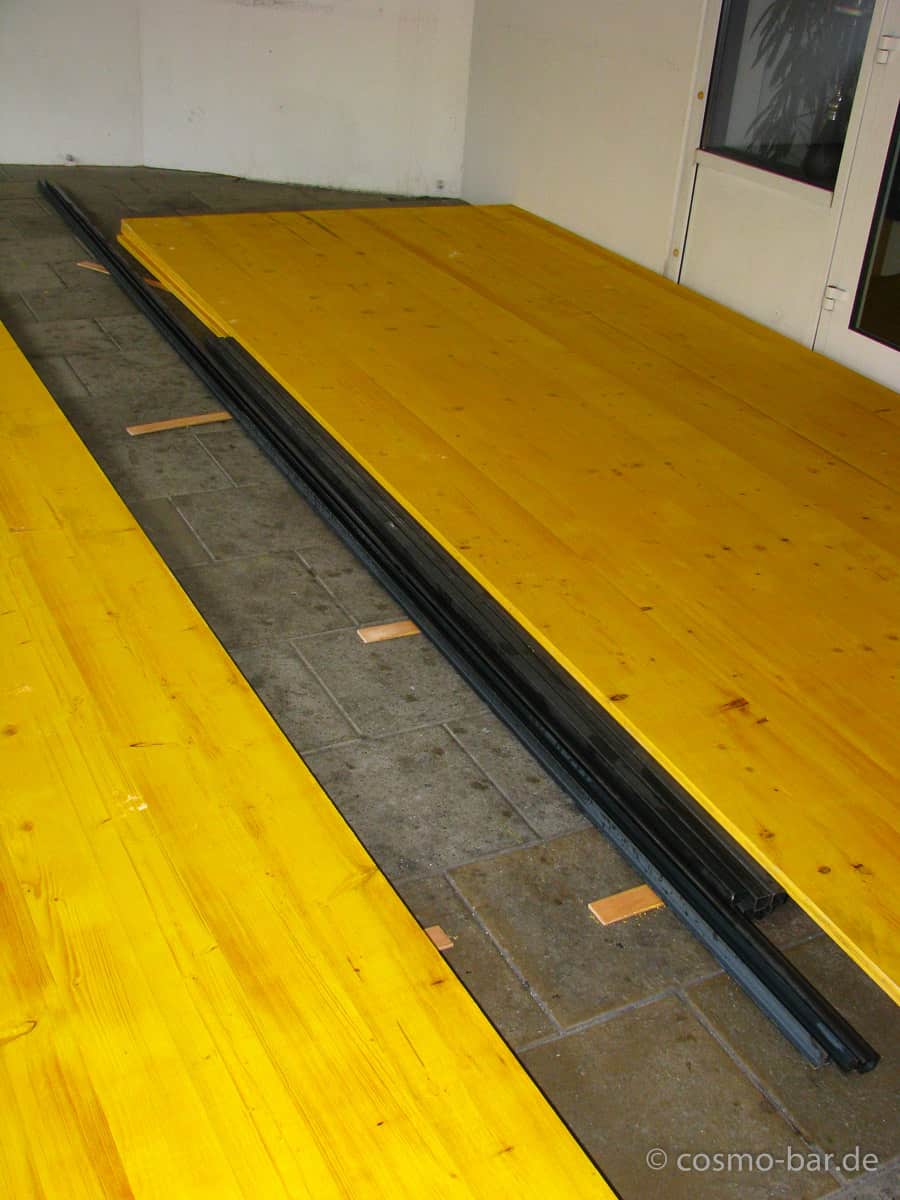

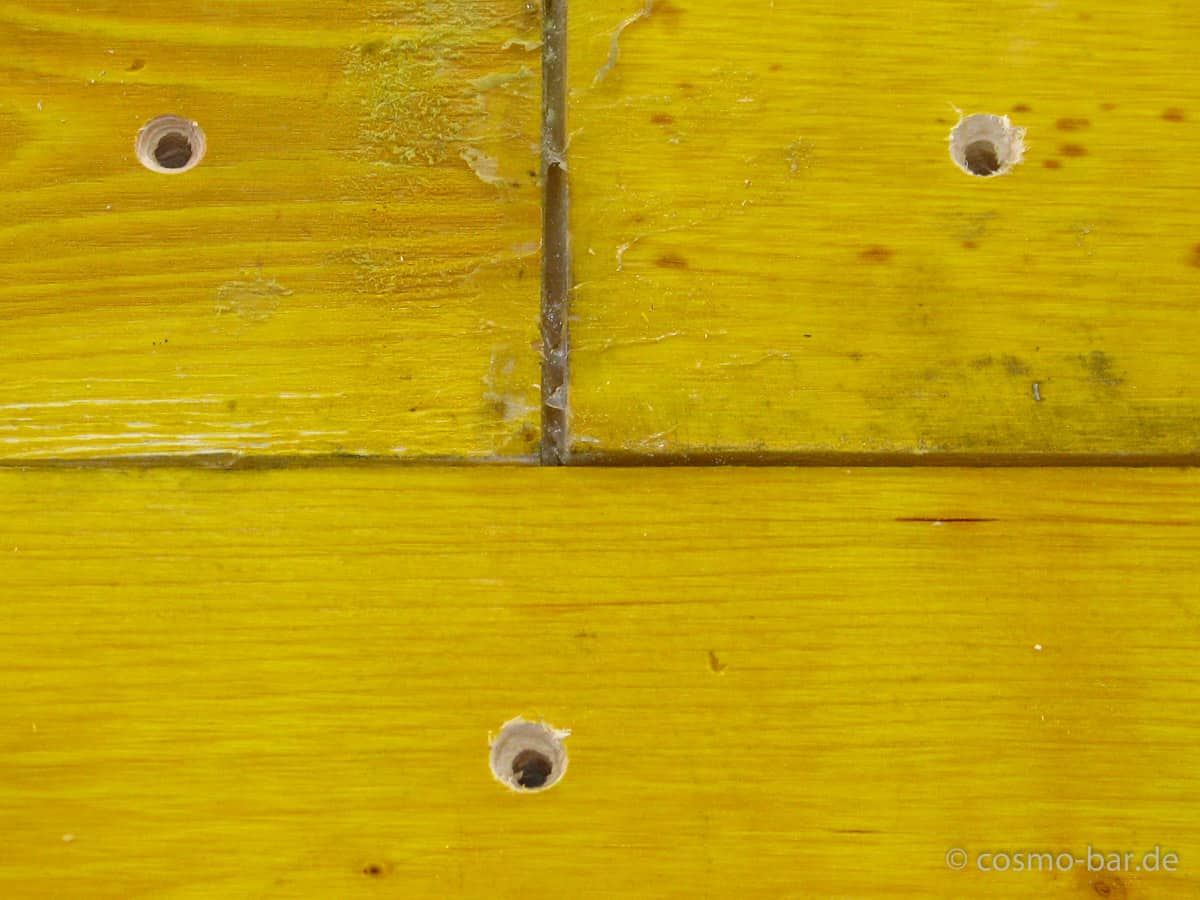

Das Ergebnis kann sich sehen lassen, der Boden ist drin:
12.04. | Tag 2
Das Befestigen des Fußbodens.

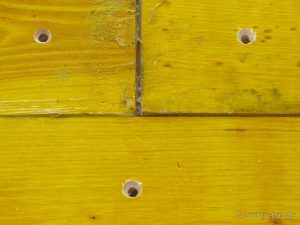

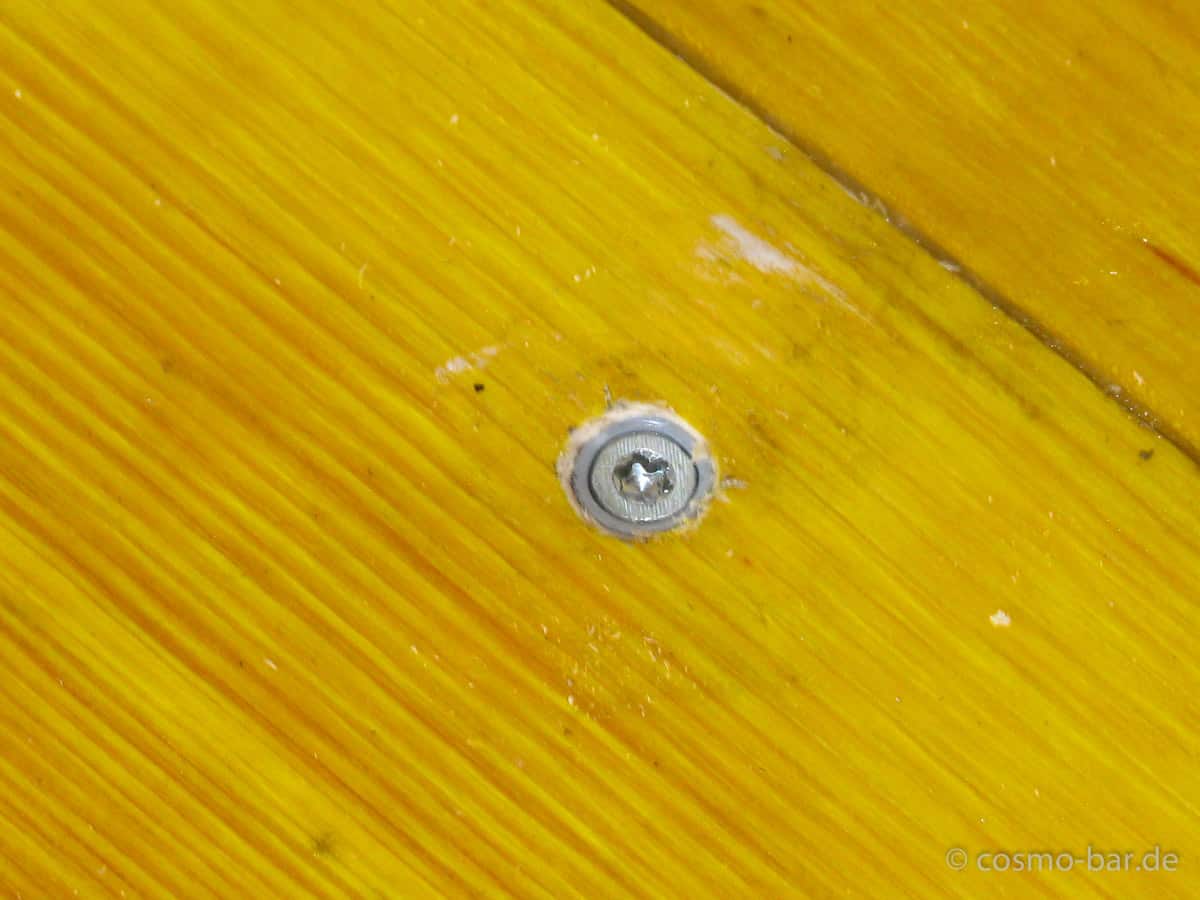

Damit sich die Platten nicht gegeneinander verschieben können, haben wir sie an über 40 Ankerpunkten am Boden befestigt. Das sieht ganz entspannt aus, war aber sehr anstrengend…

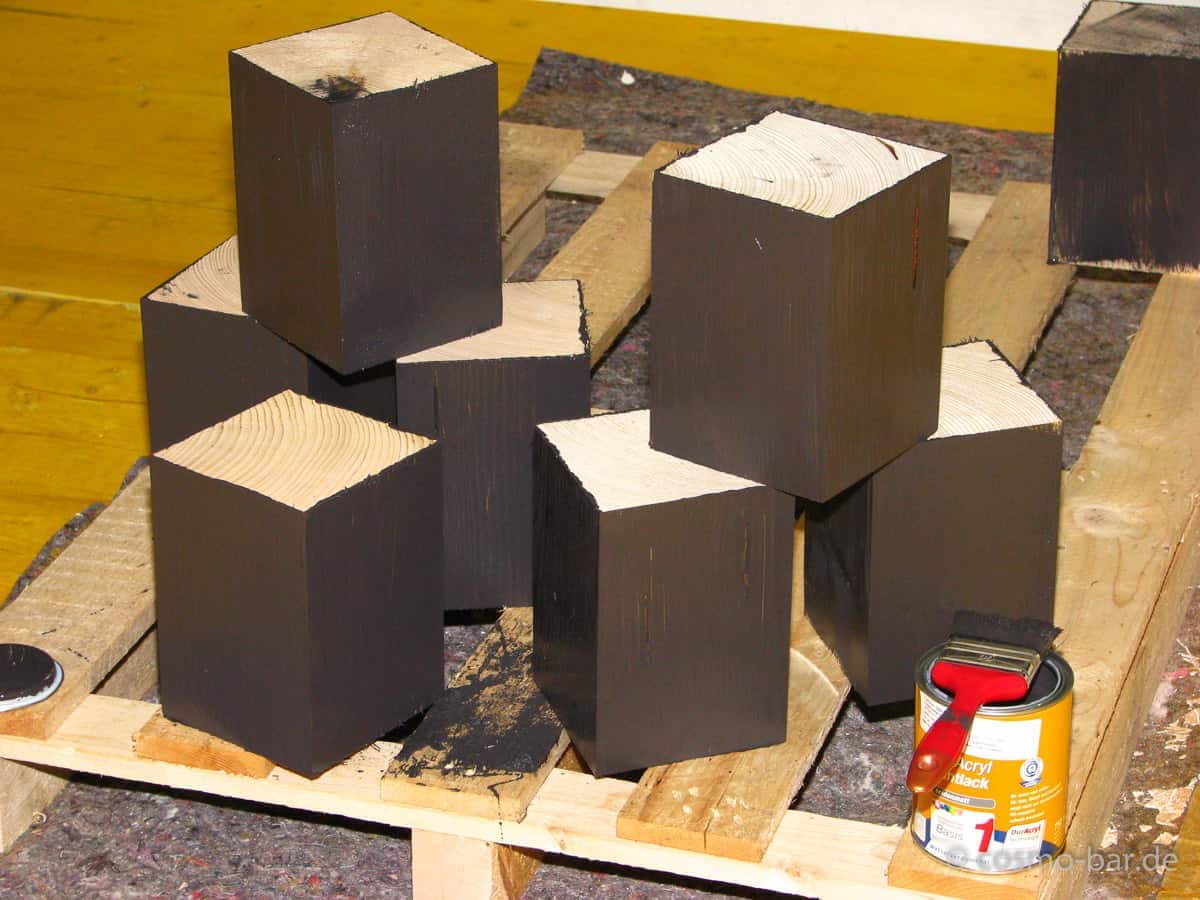

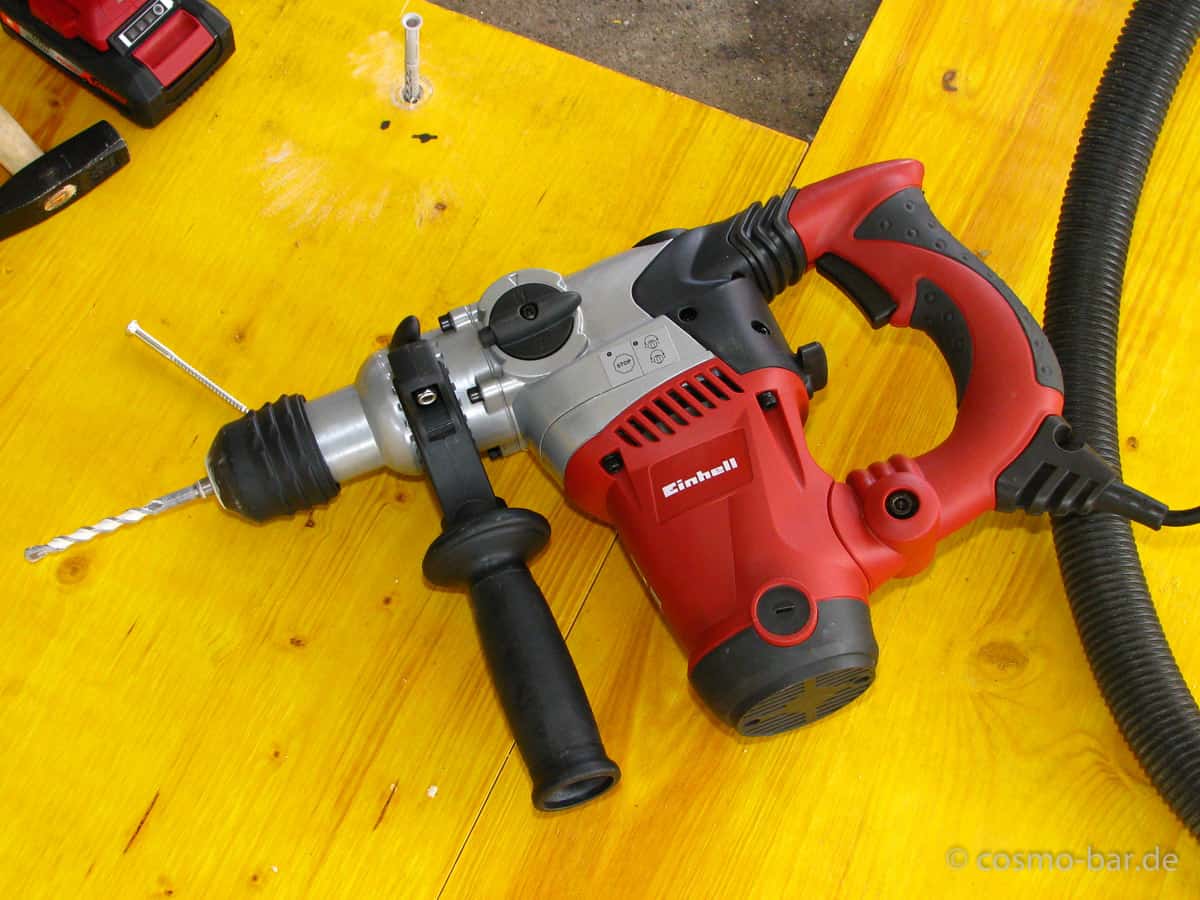

Der Einhell Bohrhammer TE-RH 32 hat mit den Fliesen kurzen Prozess gemacht. Da flutscht der Bohrer durch den Stein, dass es eine wahre Freude ist!

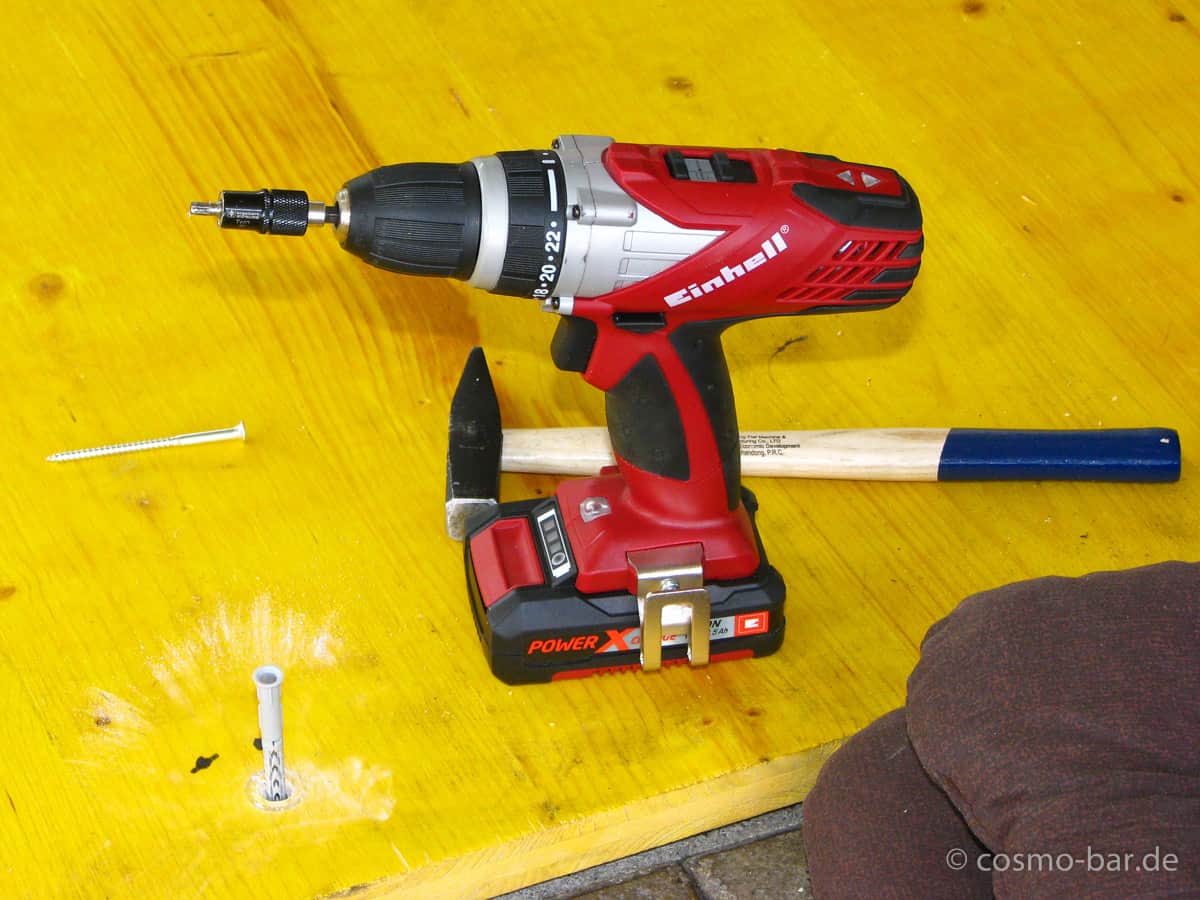

Um anschließend die Schraube mit einem brachialen Drehmoment in den Dübel versenken zu können, war ich ausgesprochen froh, die Maschine eine Nummer größer besorgt zu haben: Der Einhell Akku-Schrauber TE-CD 18 Li fetzt die Schrauben so richtig runter… Mit dem Akkuschrauber haben wir auch die Löcher durch das Holz gebohrt.
Alles in Allem keine spektakuläre Änderung zu gestern. Eben nur 40 Löcher in den Platten ;)

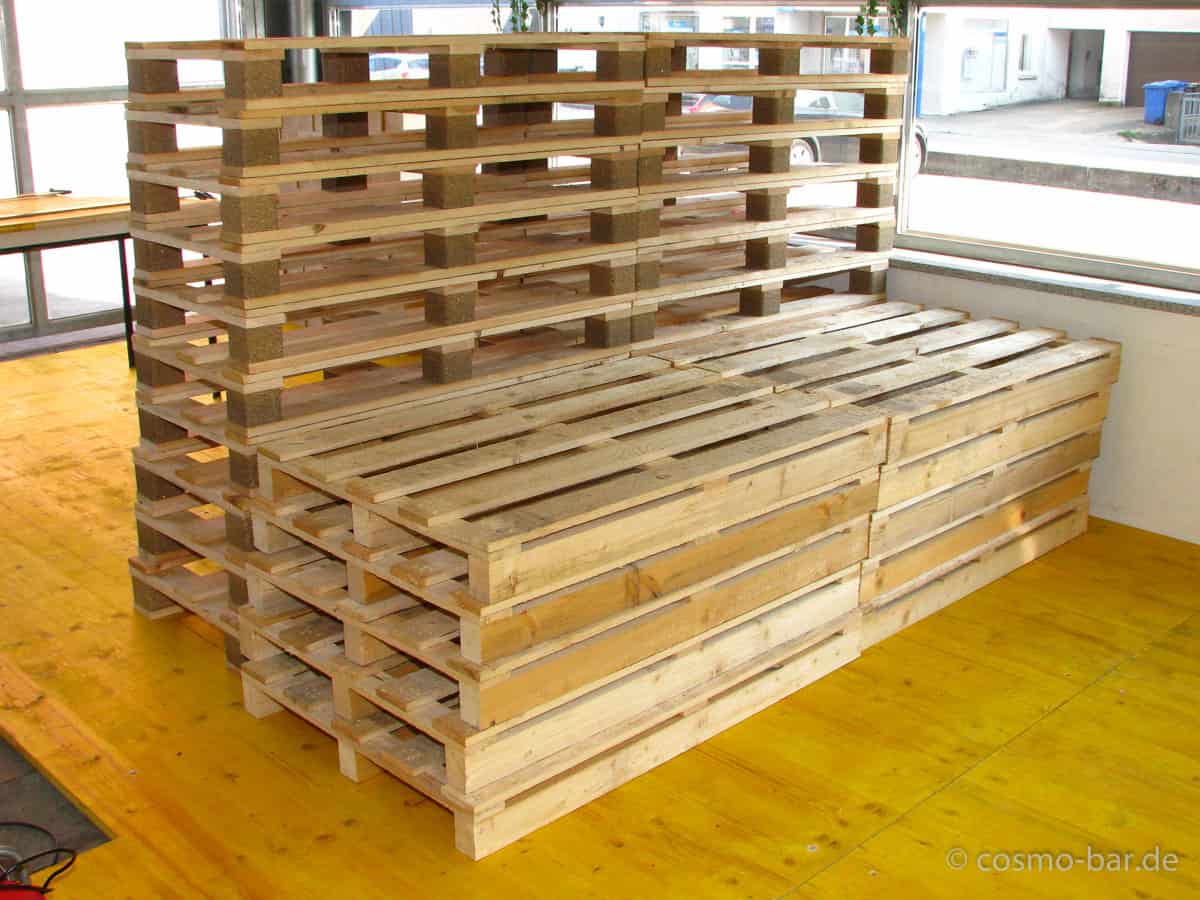

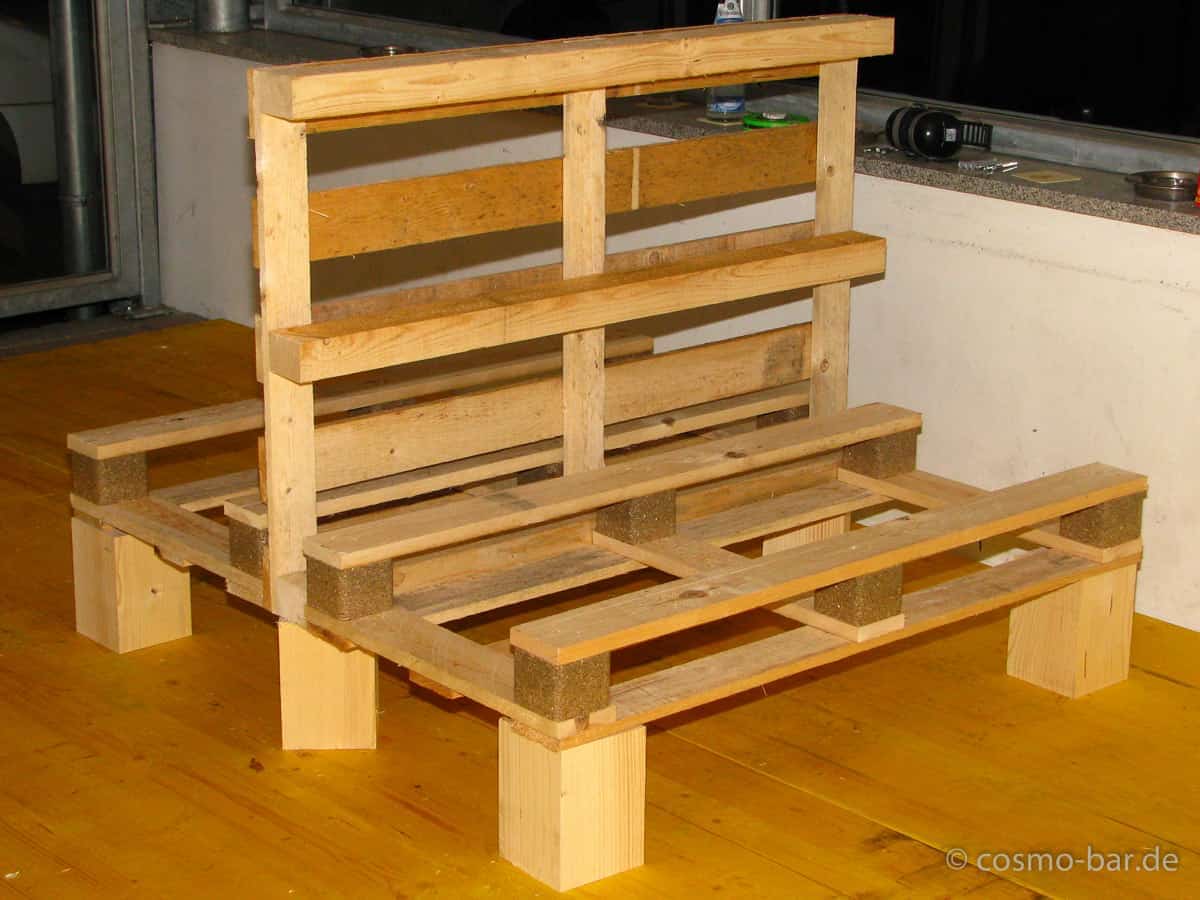

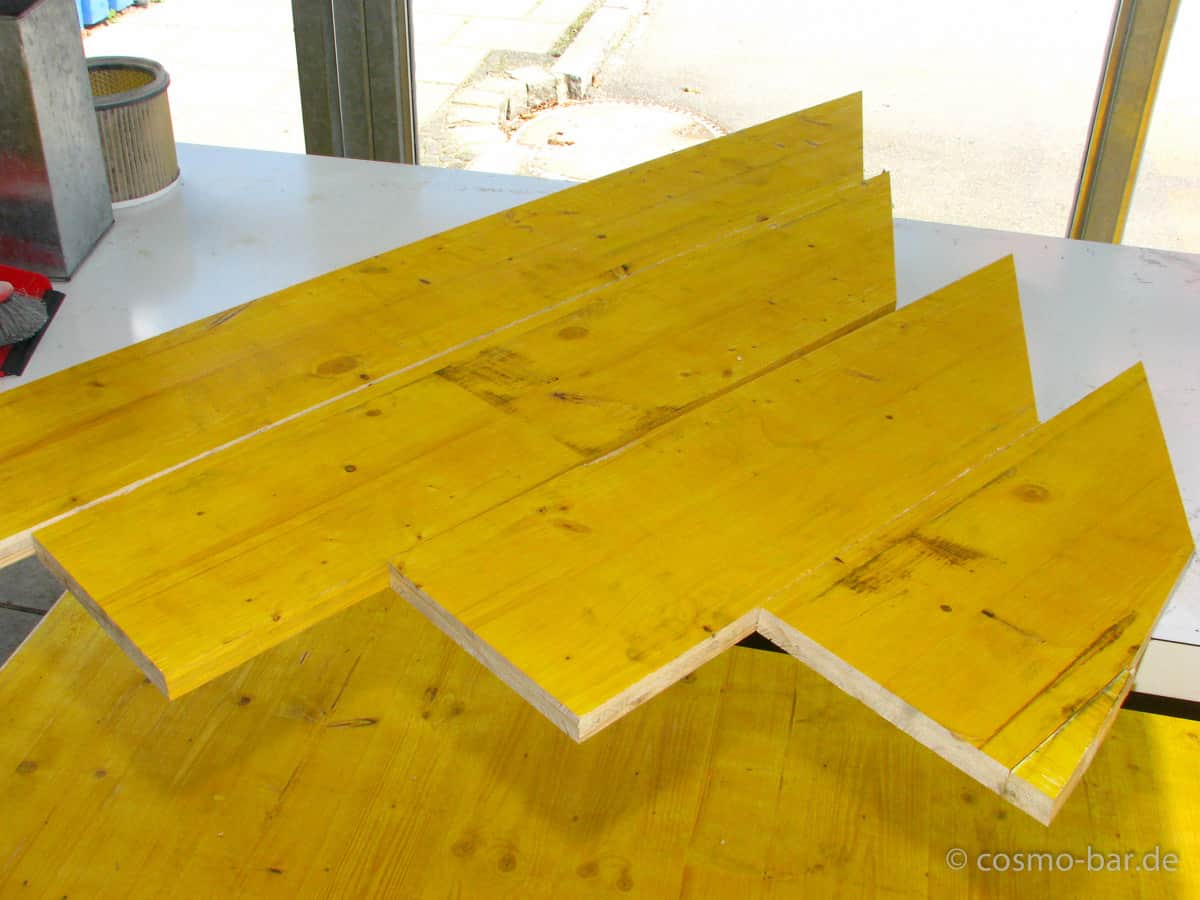

Und wir haben das Dreieck am Rand der Terrasse mit dem Abschnitt der Platten zugemacht:
13.04. | Tag 3
Anlieferung der Paletten und Schleifen des Bodens.
Das Schleifen des Bodens hat sich bis auf ein kurzes Test-Stück erst mal erledigt, weil wir die Loungen umplanen müssen. Leider waren die Paletten nicht exakt nach Plan gefertigt. Also zurück ans Zeichenbrett…

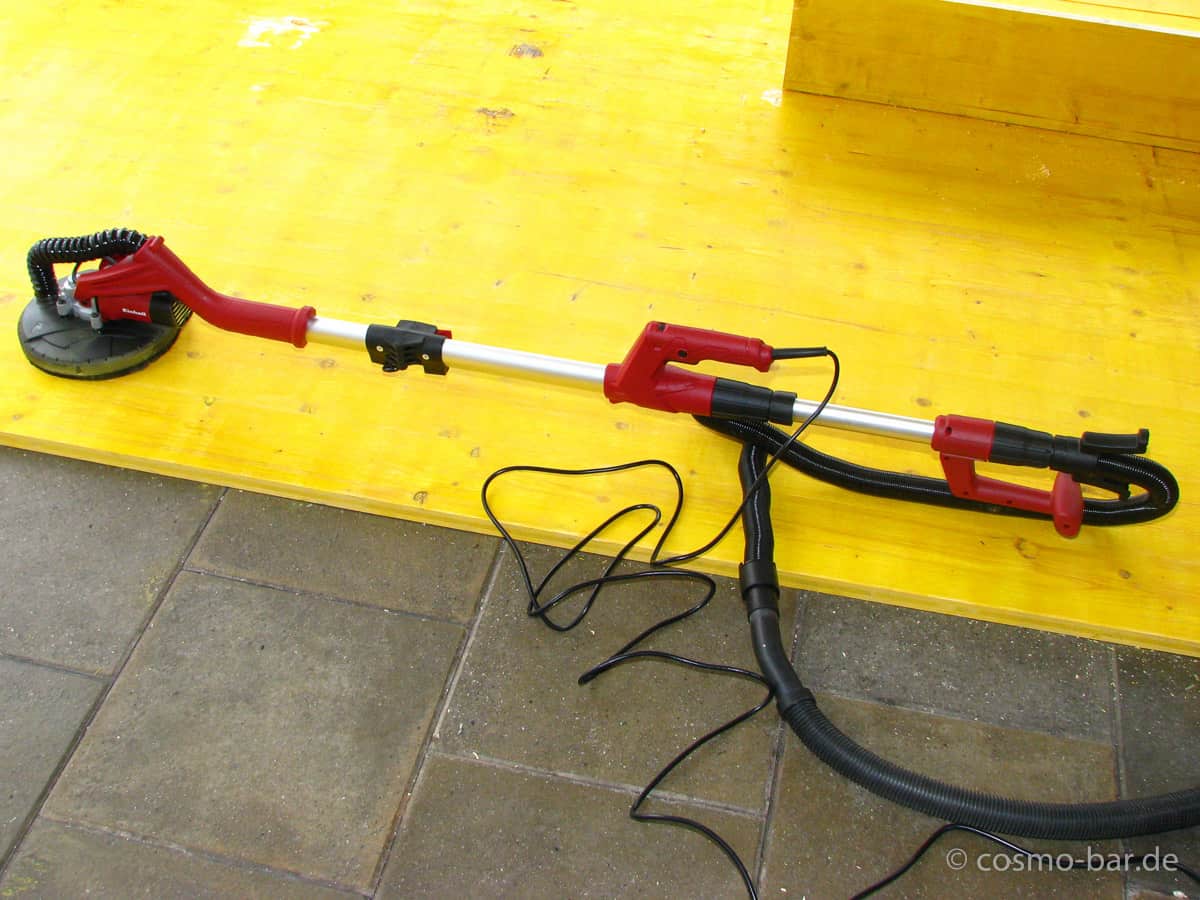

Vor dem Schleifen mussten erst noch die Reste vom Silikon weg. Für das Schleifen selbst zweckentfremde ich den Einhell Trockenbauschleifer TC-DW 225. Mit einer Schleifbreite von 22 cm sieht man bei 40 m² wenigstens ein bisschen Land ^^

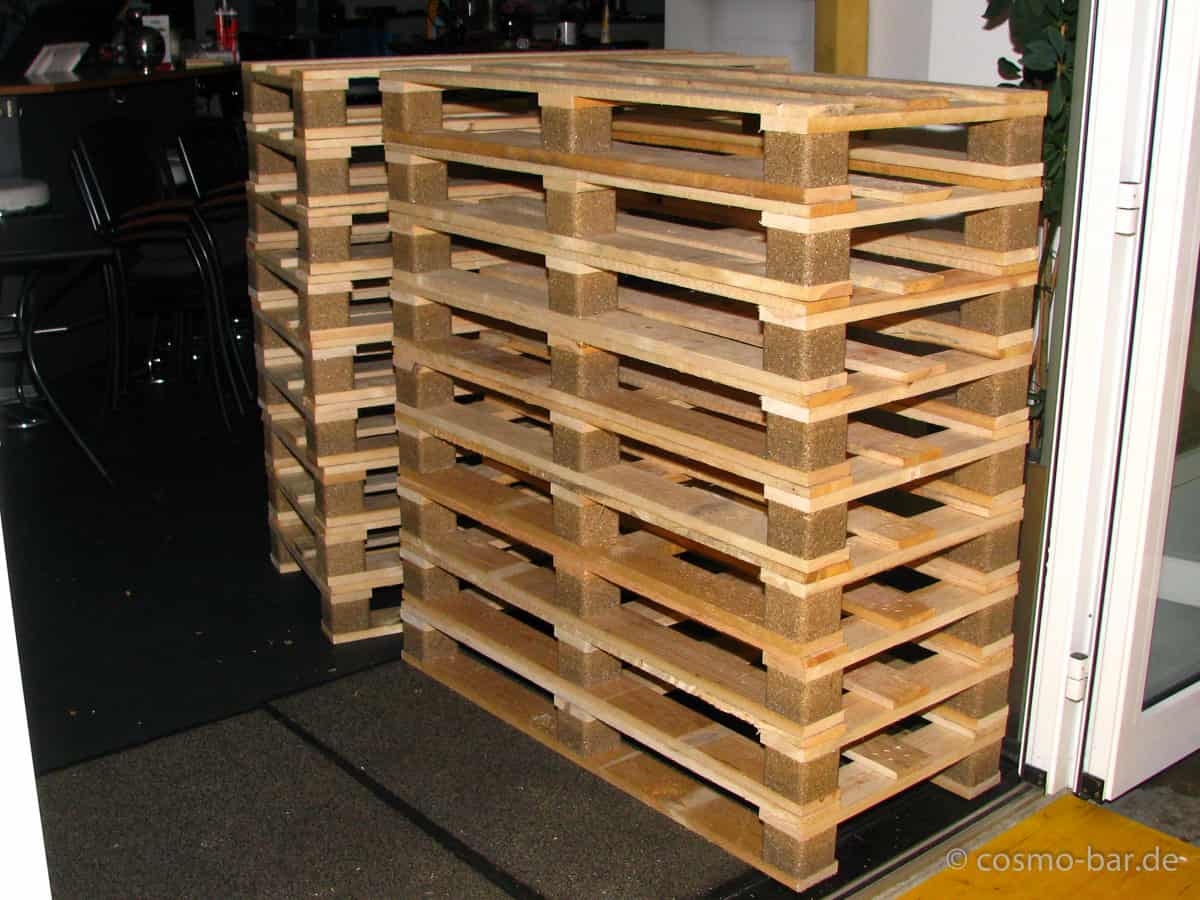

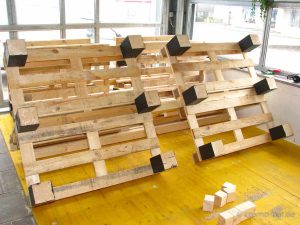

Die Paletten sind da!
Erst mal auf die Terrasse geschlichtet, danach in der Bar verstaut.

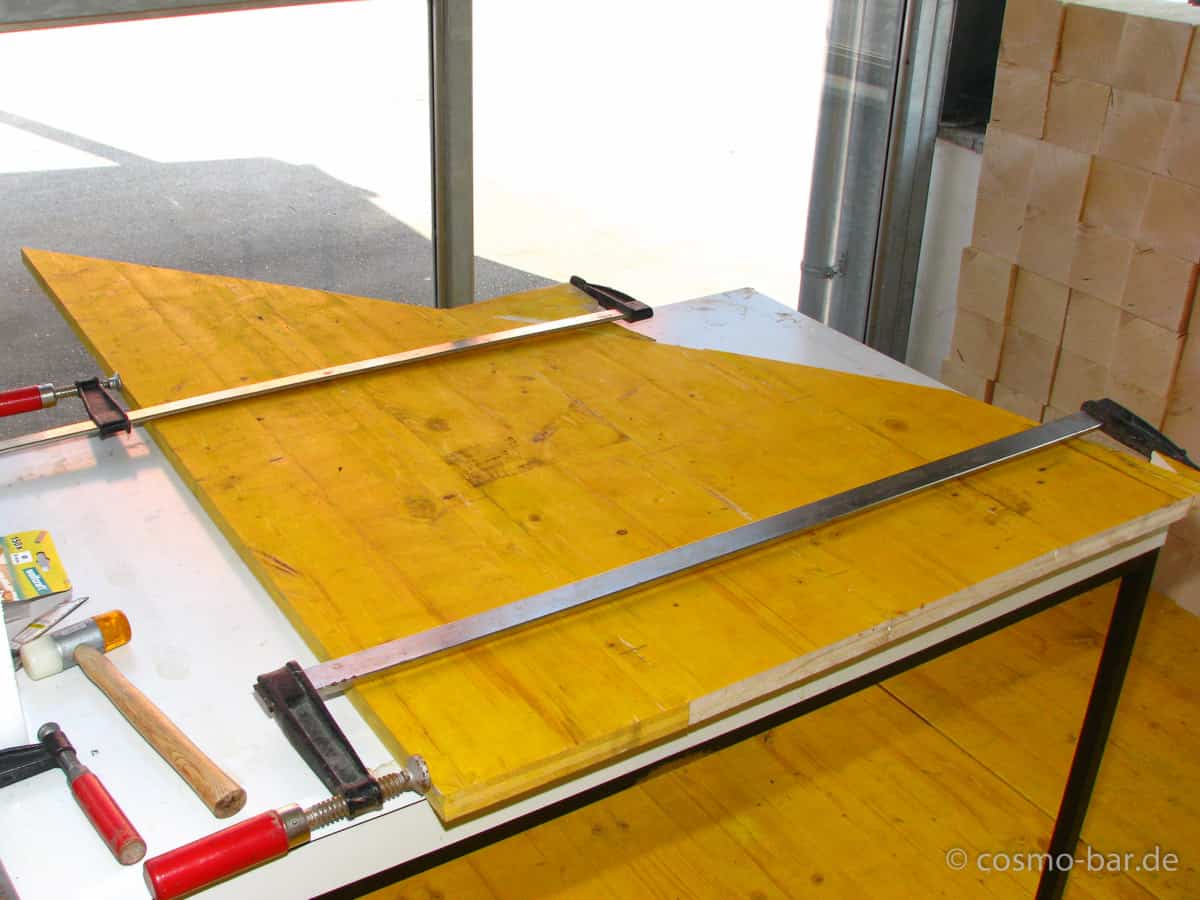

Dafür haben wir in der Zeit das „Dreieck“ fertig gebaut ;)

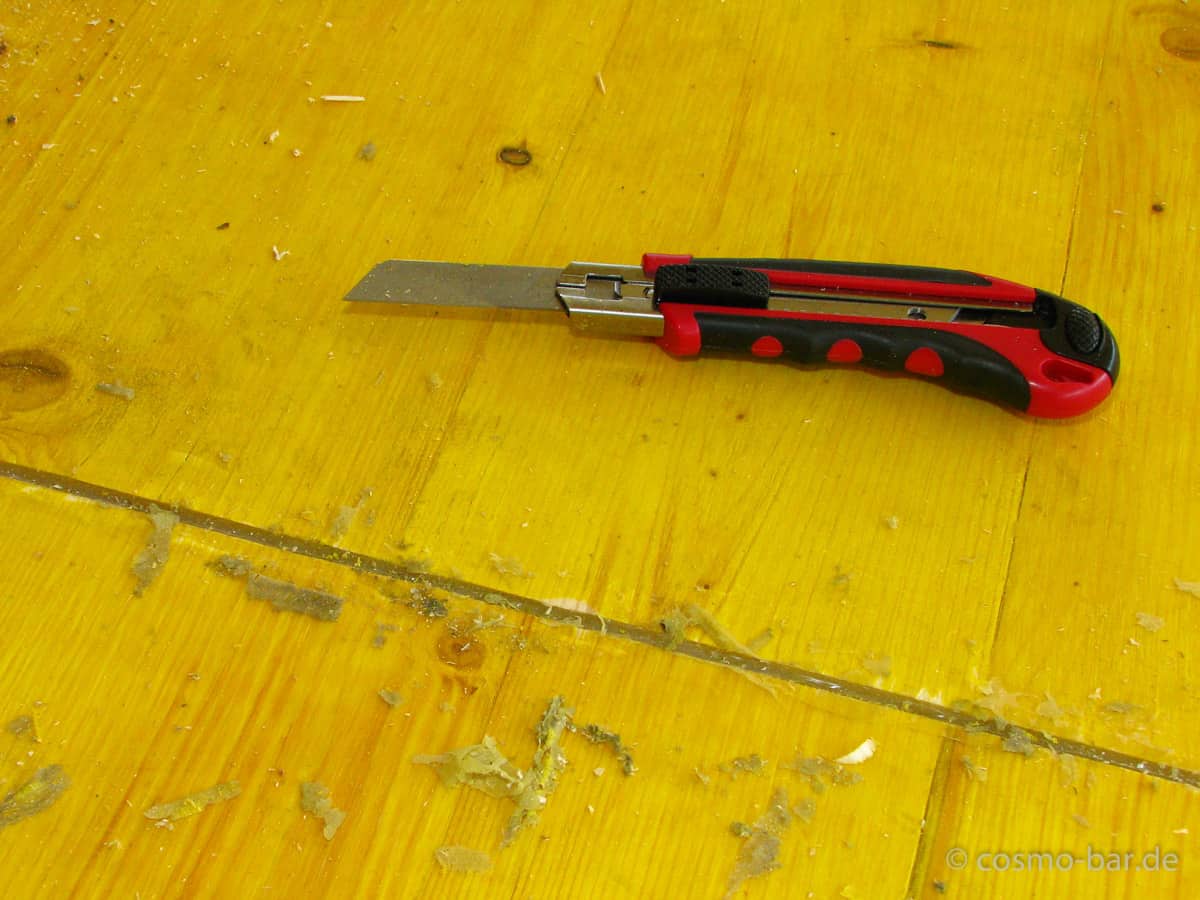

Das zu messen und zu scheiden war kein Zuckerschlecken… Gedübelt, verleimt und ab in die Ecke. Morgen wird’s geschraubt. Heute wollte ich die Nachbarn nicht mehr mit der Maschine nerven.

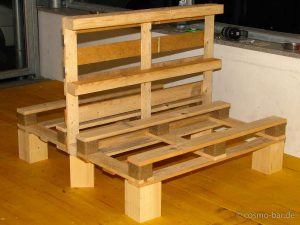

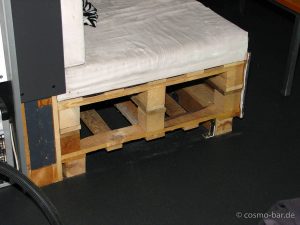

Ein wenig kann man sich schon vorstellen, wie später die Loungen werden. Nur mit noch deutlich mehr Holz. Und verkleidet. Und gestrichen.
Frage mich langsam, ob das bis zum Stichtag noch alles fertig wird…
14.04. | Tag 4
Boden schleifen und diverse Vorbereitungen.

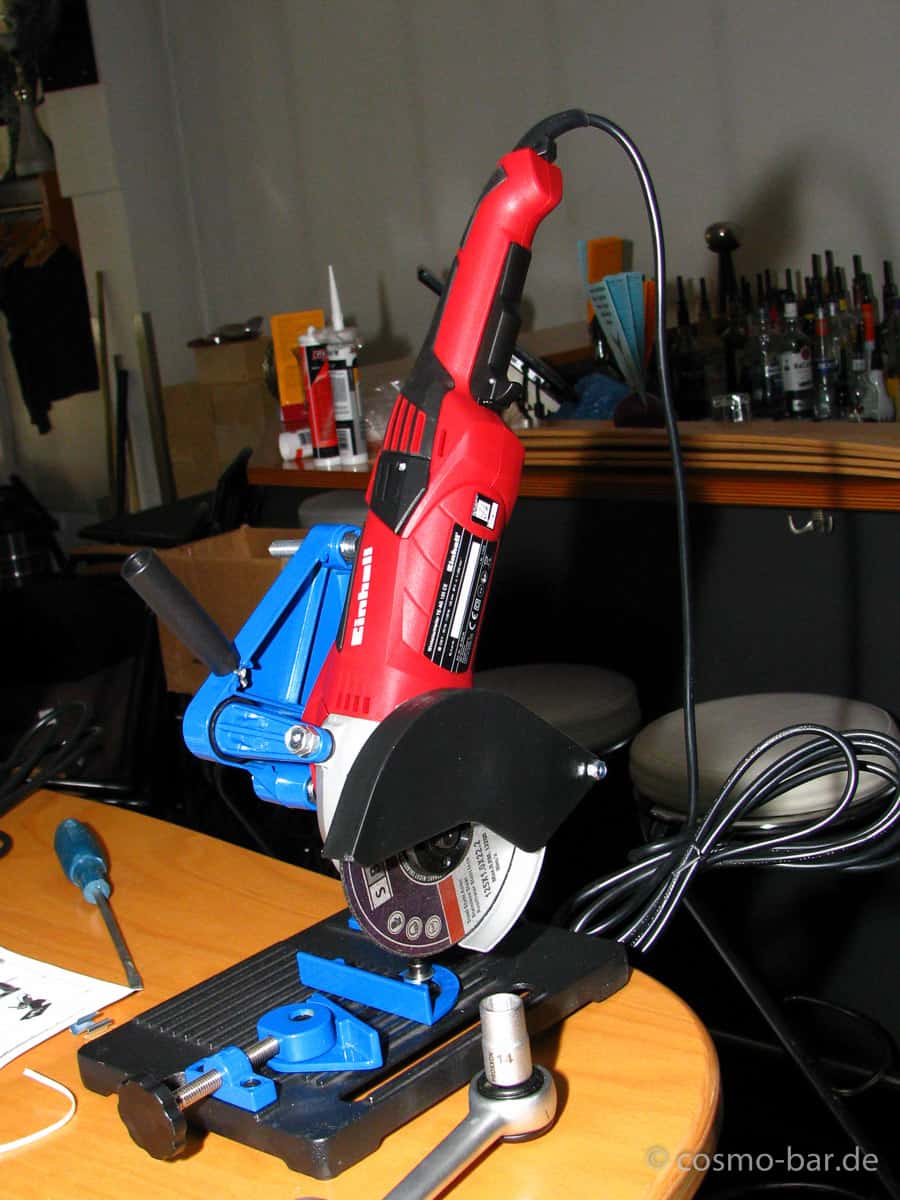

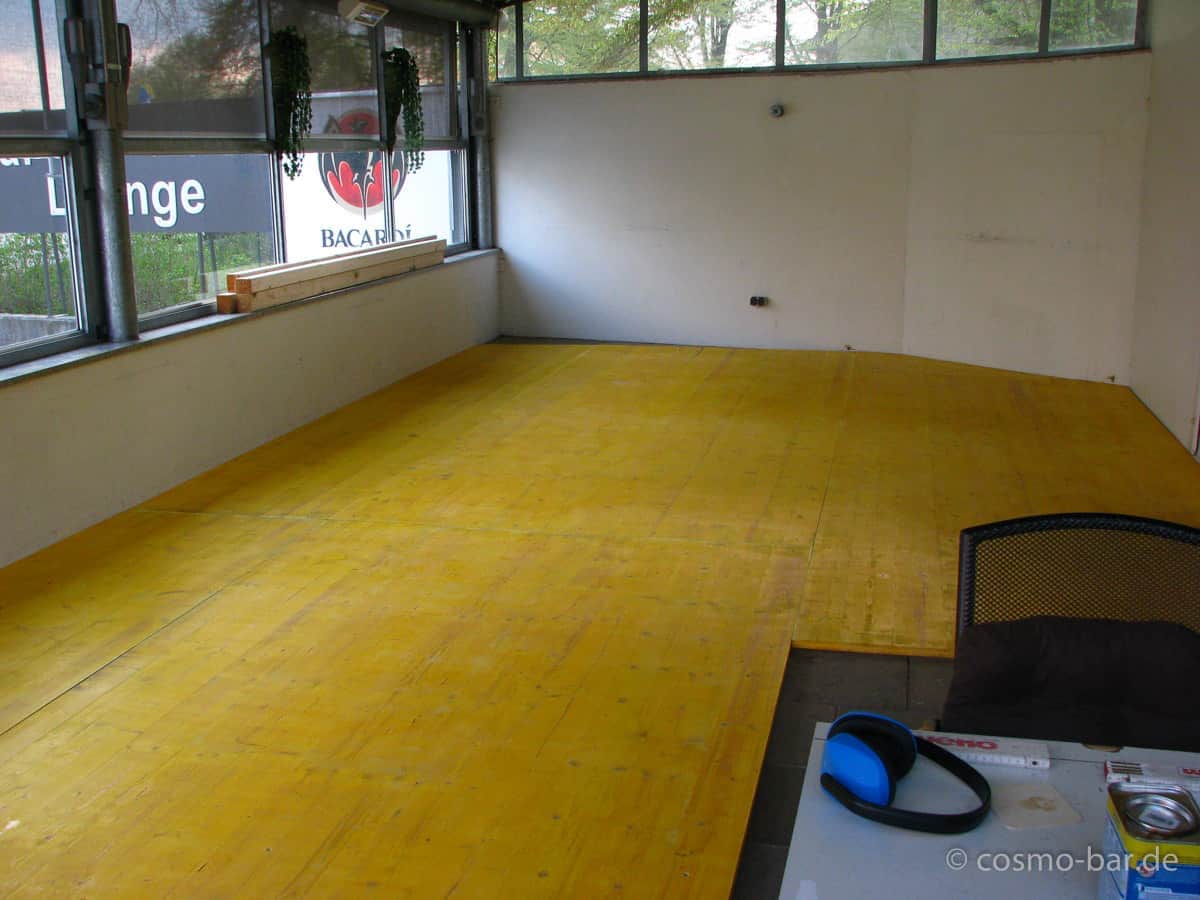

Heute konnte ich den kompletten Boden schleifen. Morgen nochmal mit gröberem Schleifpapier. Das sollte dann Wirkung zeigen…
Ansonsten waren heute viele Kleinigkeiten auf der Liste: Balken kaufen. Winkelschleifer vorbereiten und dazu die Halterung aufbauen. LEDs und Zubehör bestellen. Noch mal alle Verblendungsplatten für die Paletten durchgehen. Diverse kleine Probleme lösen, wie die Befestigung der „Rückenlehne“, wenn an der Palette der Balken fehlt, den wir eigentlich dafür vorgesehen haben… Nervig.
Den Tag kann man getrost abhaken unter „busy doing nothing“ :/
15.04. | Tag 5
Metallarbeiten…

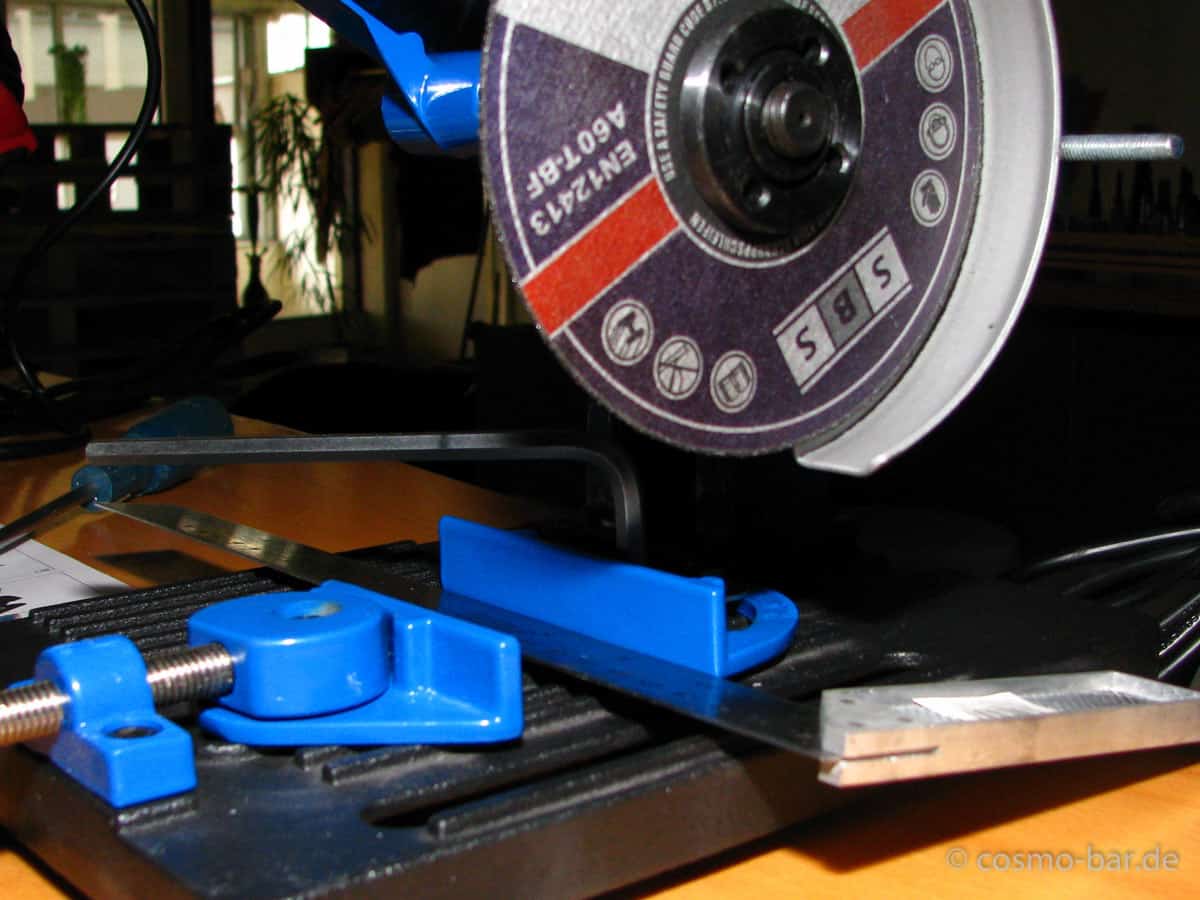

Das mag ich noch weniger als streichen. So ein Winkelschleifer ist ein Mordinstrument! Darum erst mal so exakt wie möglich einstellen, damit nachher nichts verkeilt.

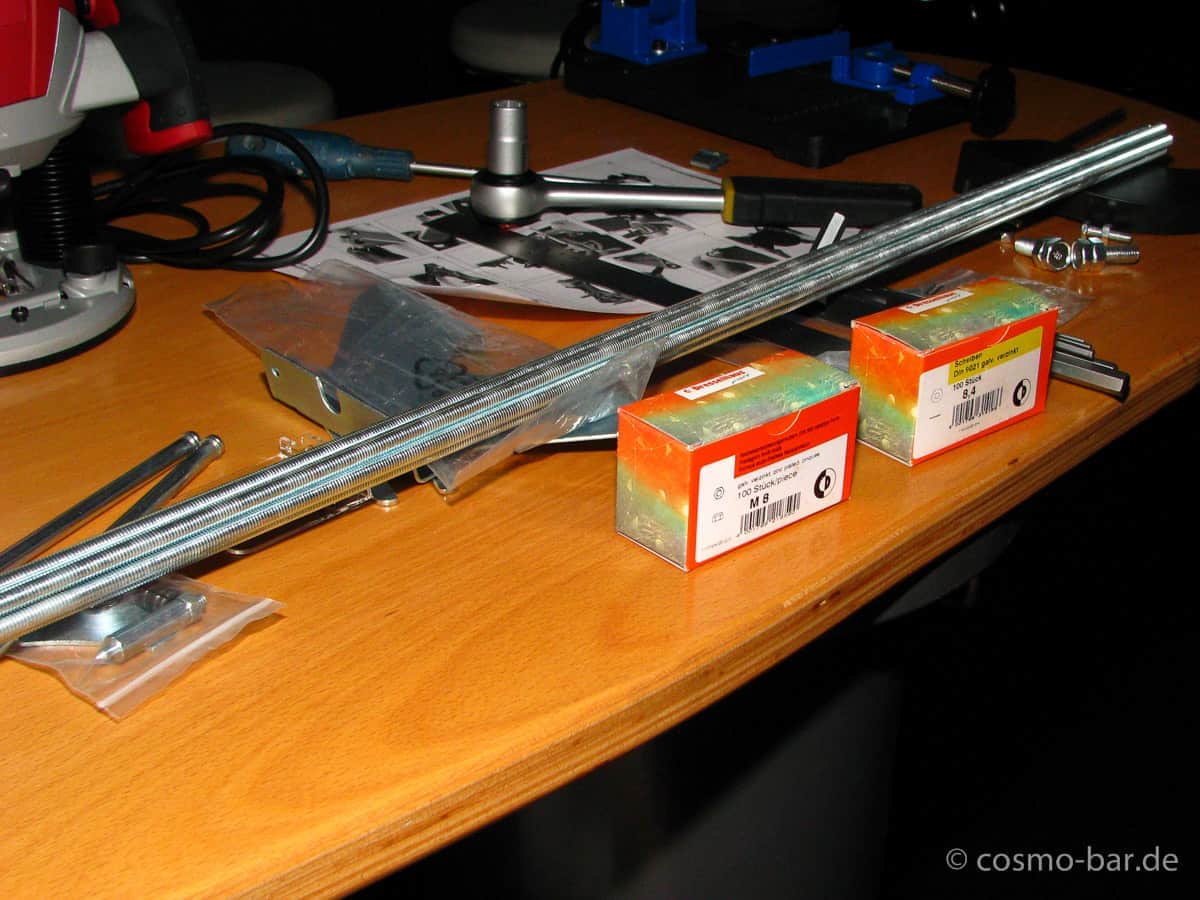

Um die Rückenlehnen zu fixieren, ziehen wir Gewindestangen durch die Paletten. Also die noch flugs besorgt – dazu Muttern und Beilagscheiben.

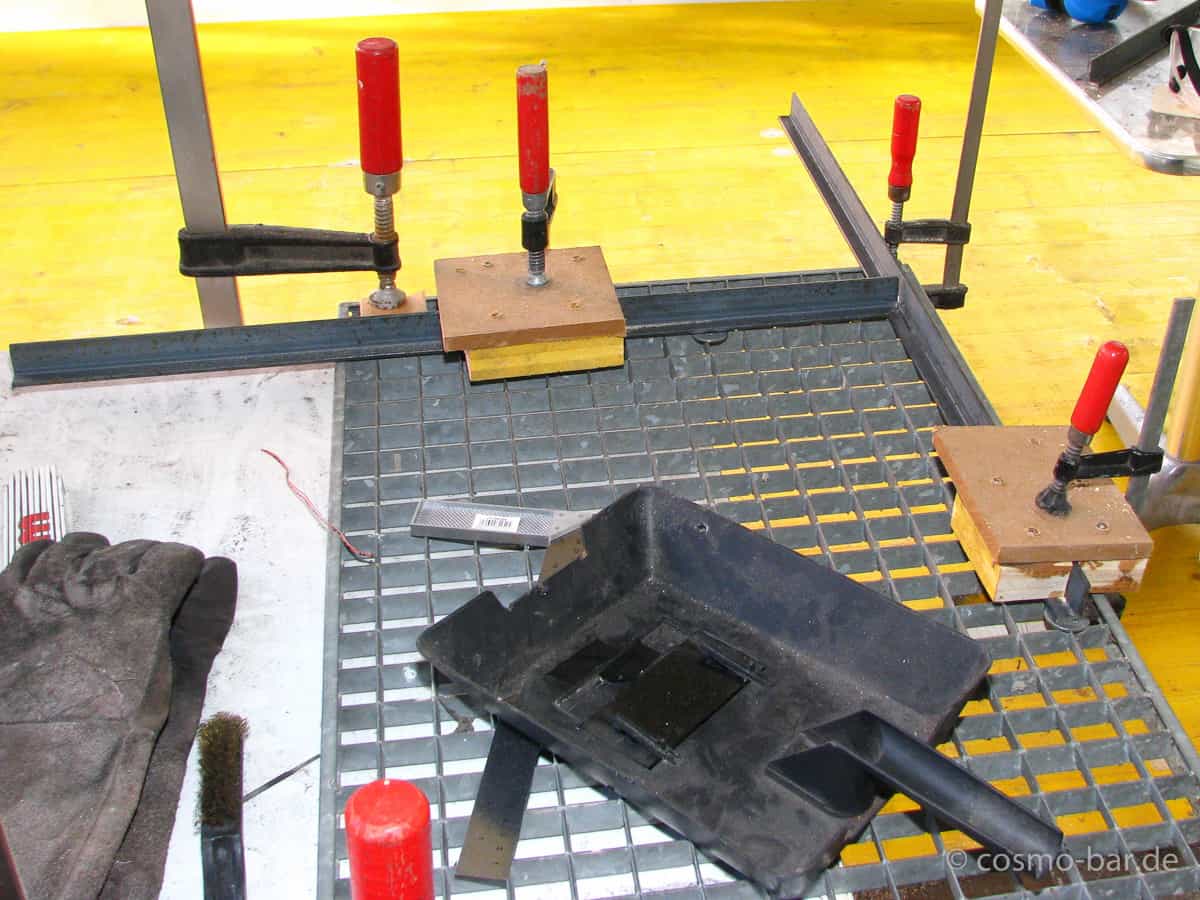

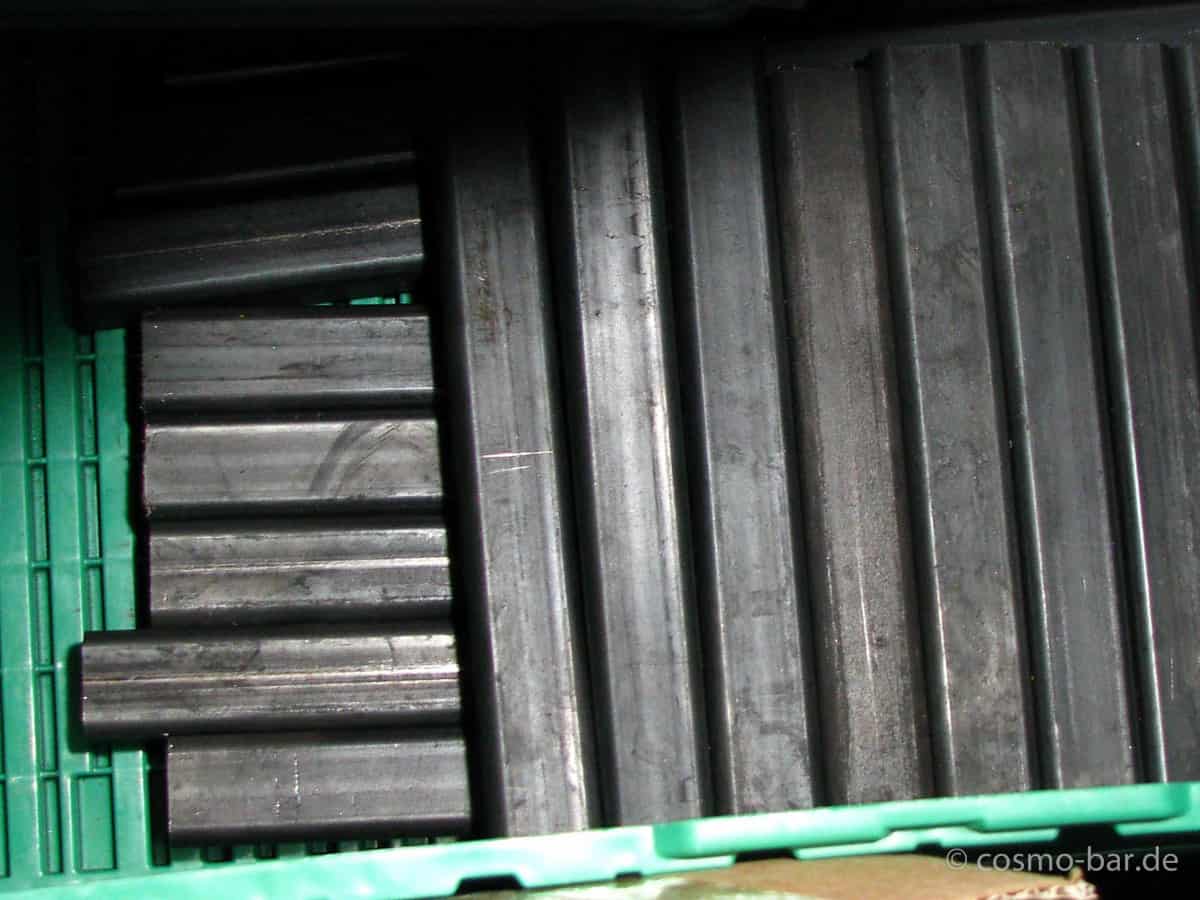

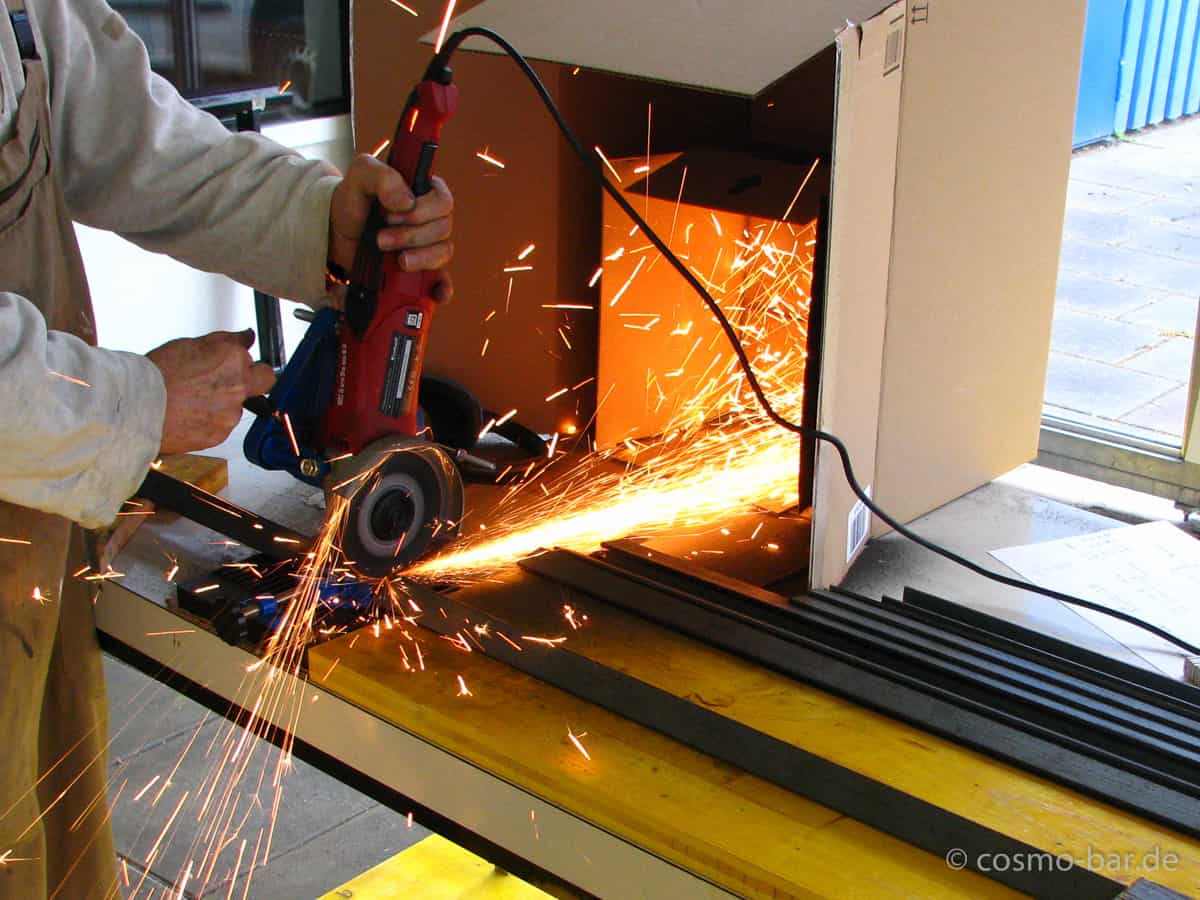

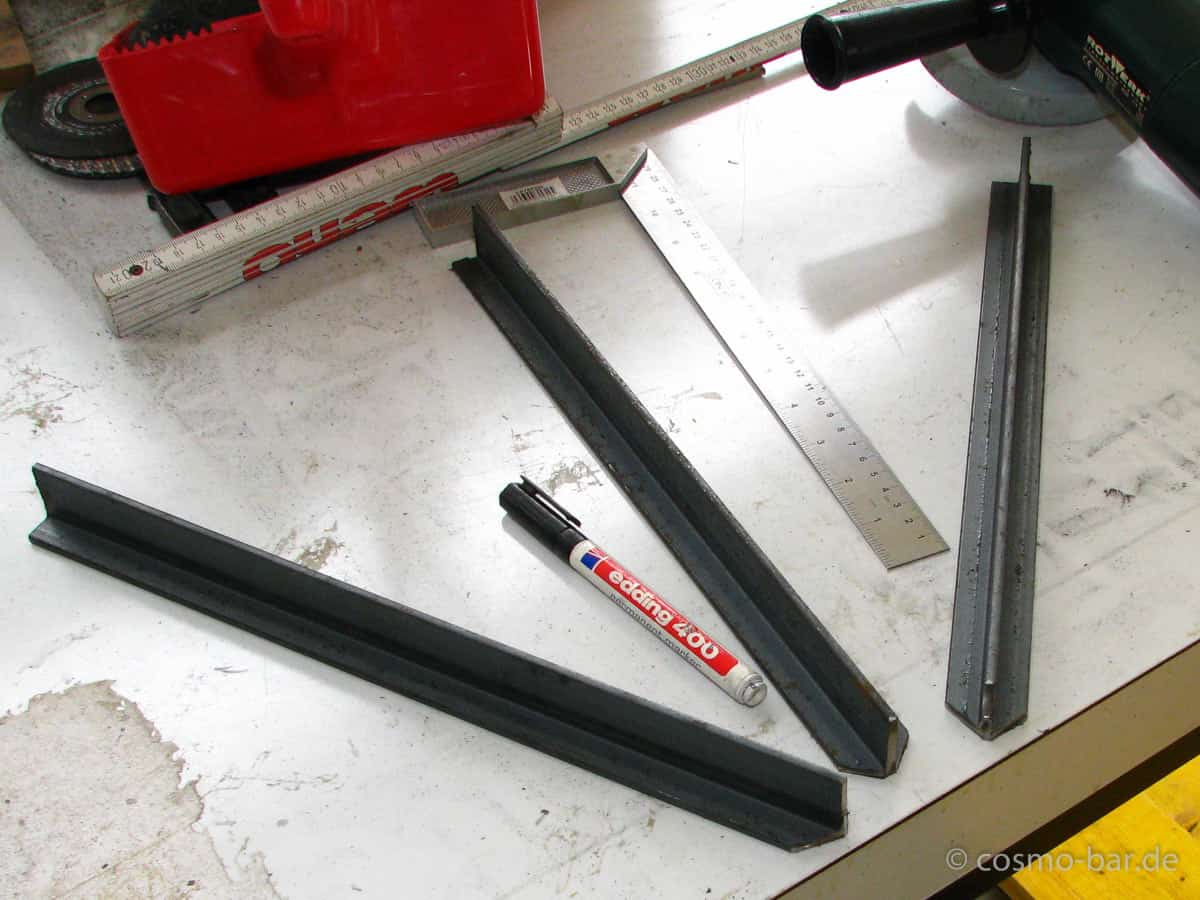

Den ganzen Tag haben wir dann damit zugebracht, Eisenteile auf Länge und anschließend auf Gehrung zuzuschneiden. Es sind noch alle Finger dran. Glück gehabt!

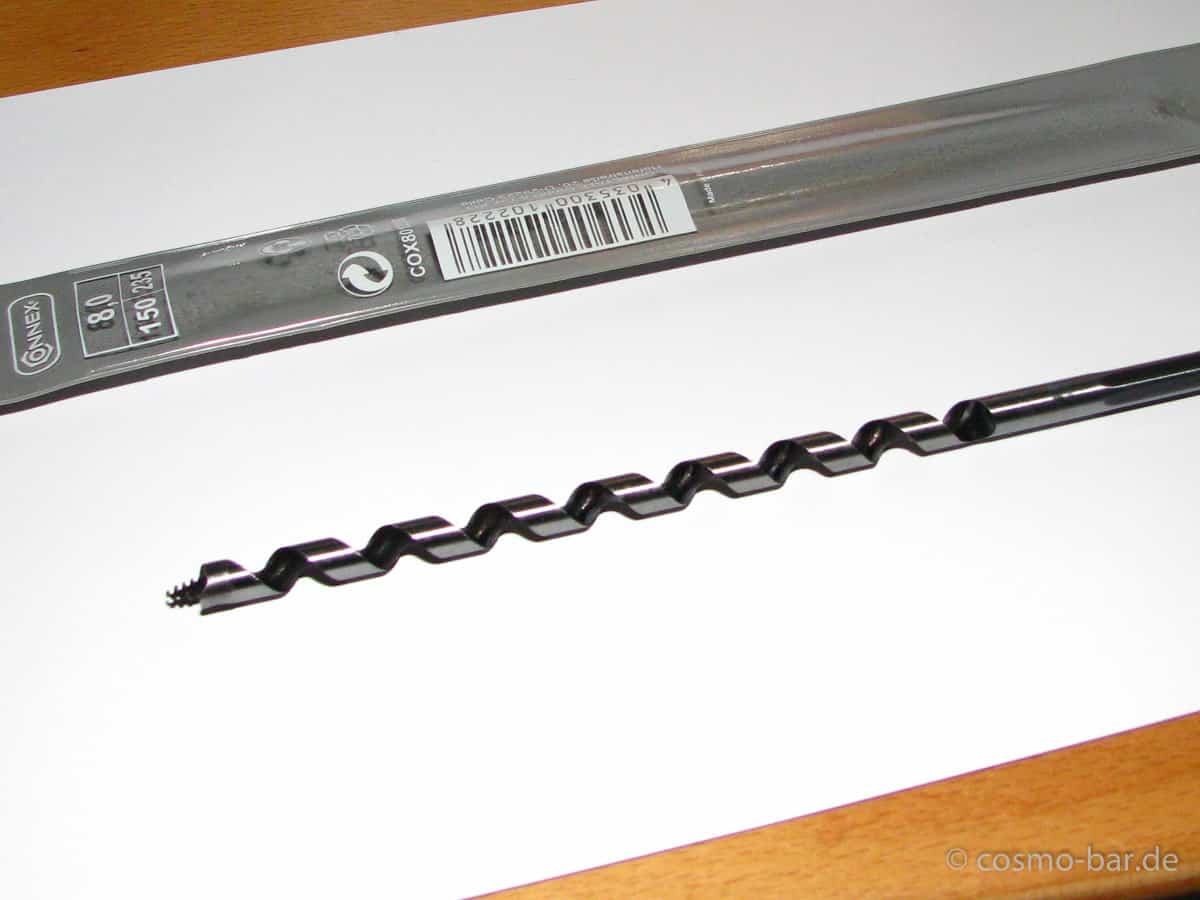

Ein neuer Bohrer muss her, um damit ein sauberes Loch durch die ganzen Paletten zu bohren. So ein Teil habe ich noch nie gesehen. Es heißt „Schlangenbohrer“. Morgen werden wir herausfinden, ob das Ding was kann ;)
Und hier muss ich mal eine Lanze für den Internet Handel brechen: Im lokalen Fachmarkt kosten 25 Stück Schleifscheiben für den Trockenbauschleifer gesalzene 68,- Euro. Bei einem bekannten und viel gehasstem Internethändler bekomme ich die gleichen 25 Stück für 13,50 Euro. Und so weit geht meine Liebe zur Region dann doch nicht, als dass ich dieses Angebot sausen ließe.
Der Boden bereitet mir Kopfschmerzen. Mittlerweile habe ich mir von vielen Seiten anhören dürfen, was alles nicht geht. Fassen wir zusammen: Lackieren, lasieren, mit Vinyl belegen und PVC. Kann ich alles vergessen. Am Montag bekomme ich ein sehr exotisches Öl, das zusammen mit Pigmenten in den Boden einziehen soll. Bin ja sehr gespannt. Ansonsten hätten wir nur noch zur Auswahl: Teeren, betonieren oder lassen, wie es ist :(
16.04. | Tag 6
Spachteln, flexen, schweißen, streichen.
Bernhard hat beim letzten Besuch auf der „Baustelle“ gemeint, dass es erst so fulminant begonnen hat, er aber jetzt keinen Fortschritt mehr sieht. Da hat er nicht ganz unrecht. Das ist der frustrierendste Teil der Arbeit: Dinge machen, die man nicht sieht. So wie das Zuschneiden und Zusammenschweißen der Metallträger. Die verschwinden später unter den Verblendungsplatten der Loungen und sind damit unsichtbar. Wie auch die Gewindestangen mit allen Vorbereitungen. Ohne diese Teile würde die Freude über die Loungen aber nicht lange halten, wenn die Rückenlehne am zweiten Tag zusammenkracht. Darum gehen einige Tage mit Arbeiten drauf, die man nicht direkt sieht. Aber dennoch sehr wichtig sind…

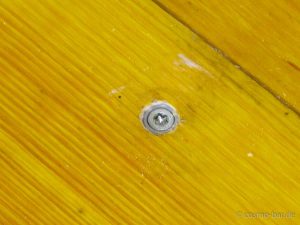

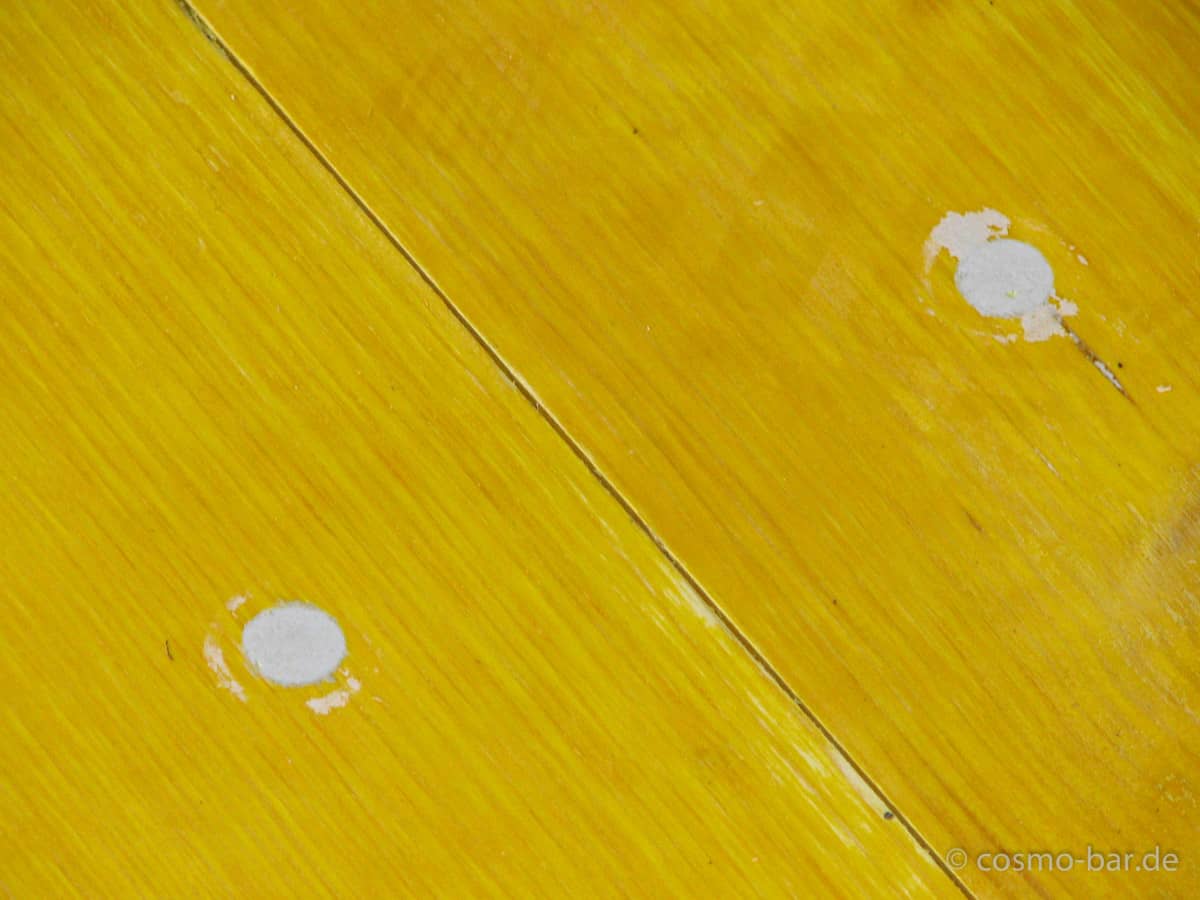

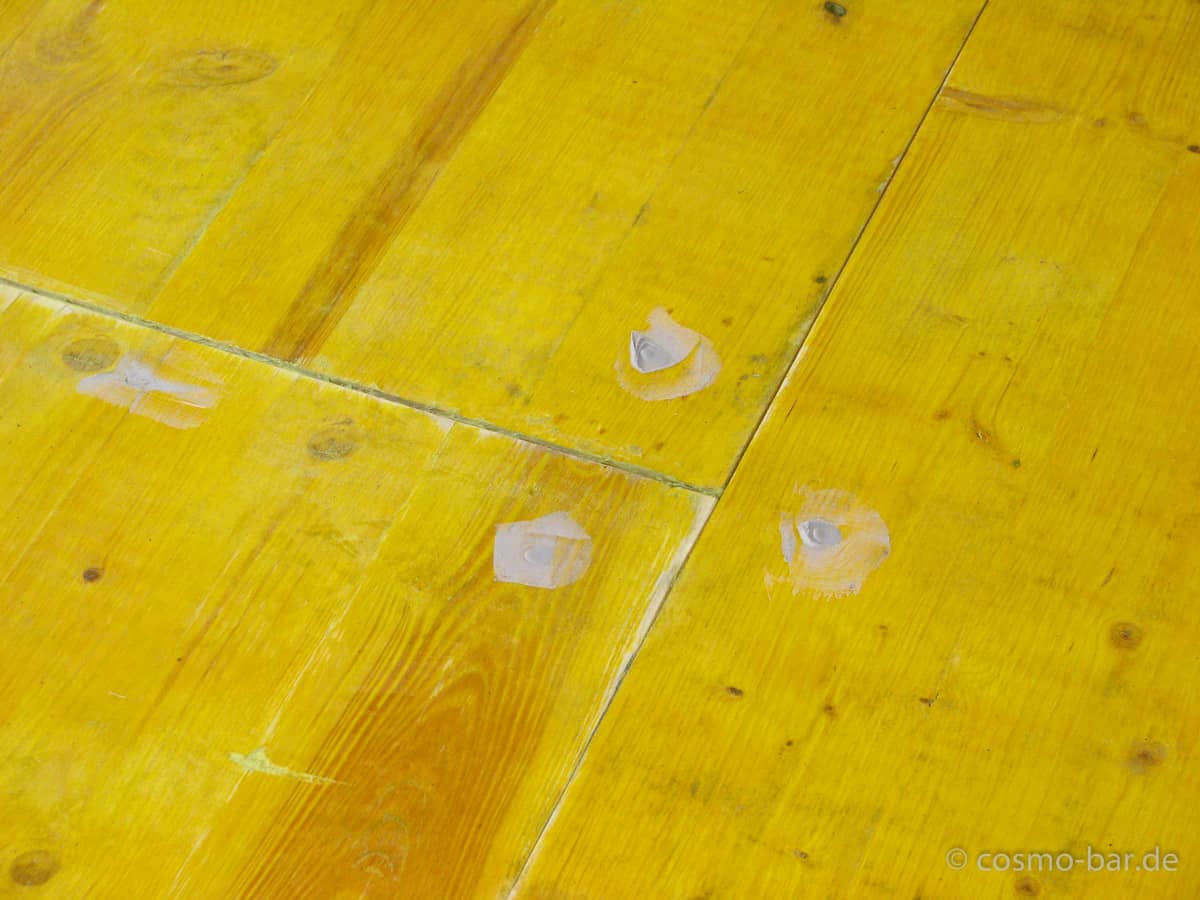

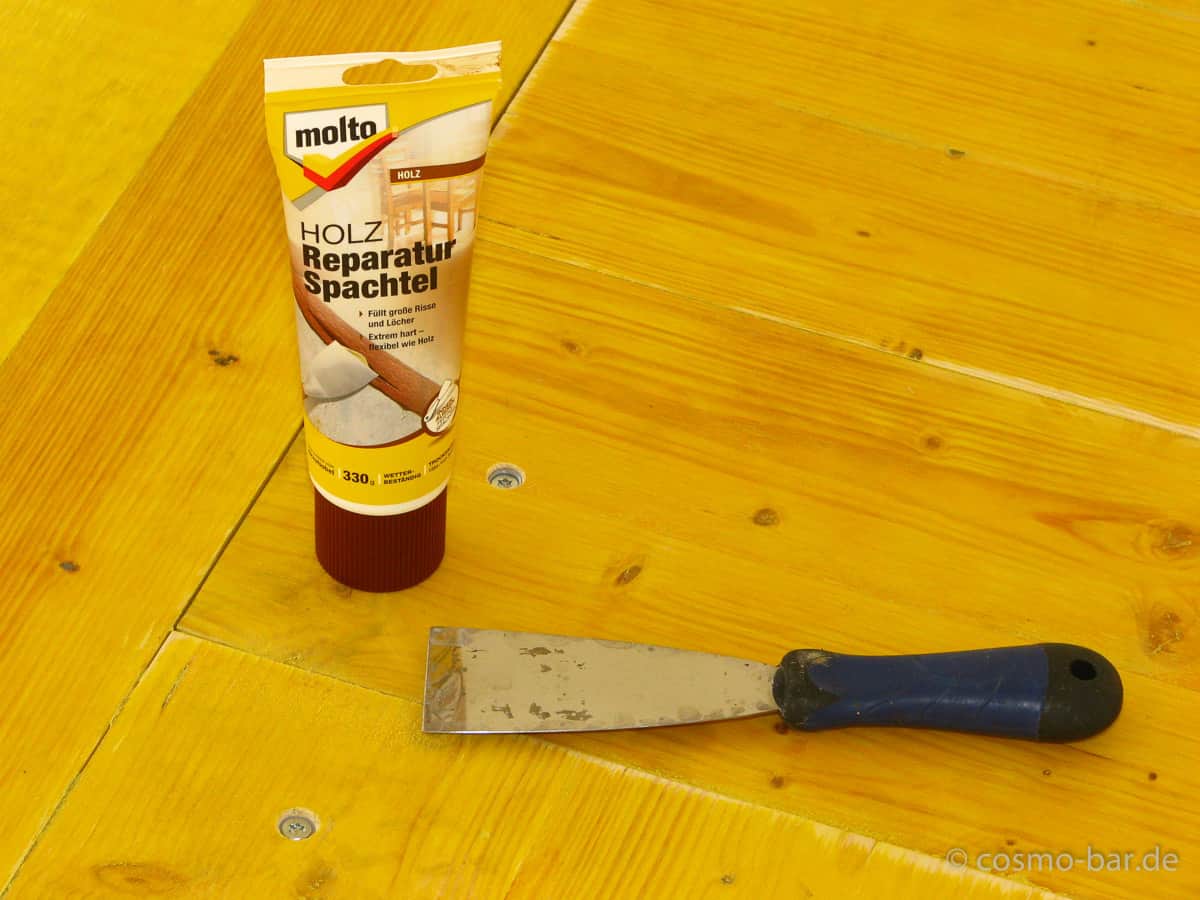

Die Löcher der Verschraubungen und ein paar Fehler im Boden habe ich heute mit Spachtelmasse ausgefüllt.
Wir haben die letzten Verstrebungen zugeschnitten, geschruppt und einen Platz zum Verschweißen gebastelt.
Und dann meine „Lieblingsaufgabe“ – Streichen. Zu schade, dass man beim Streichen kein Buch lesen kann. Dann würde man wenigstens was sinnvolles machen in der Zeit…
Jetzt hat es sich auch ausgezahlt, dass ich die Arbeiten in „leise“ und „laut“ eingeteilt habe. Das Streichen konnte ich nachts bis in die Früh um 01:00 Uhr machen, ohne die Nachbarn zu stören. Metallarbeiten… Eher weniger ;)
17.04. | Tag 7
Generelle Renovierungsarbeiten.
Die Terrasse mag natürlich das Hauptziel sein. Es sind aber im Laufe eines Jahres in der Bar auch viele Kleinigkeiten aufgelaufen, die ebenso renoviert gehören.
Da ich am Sonntag dank unserer Gesetzeslage draußen nicht weiterbauen kann, kümmere ich mich heute um ein paar von diesen Sachen…
Verblendung fixiert – aufbohren, dübeln, hält…

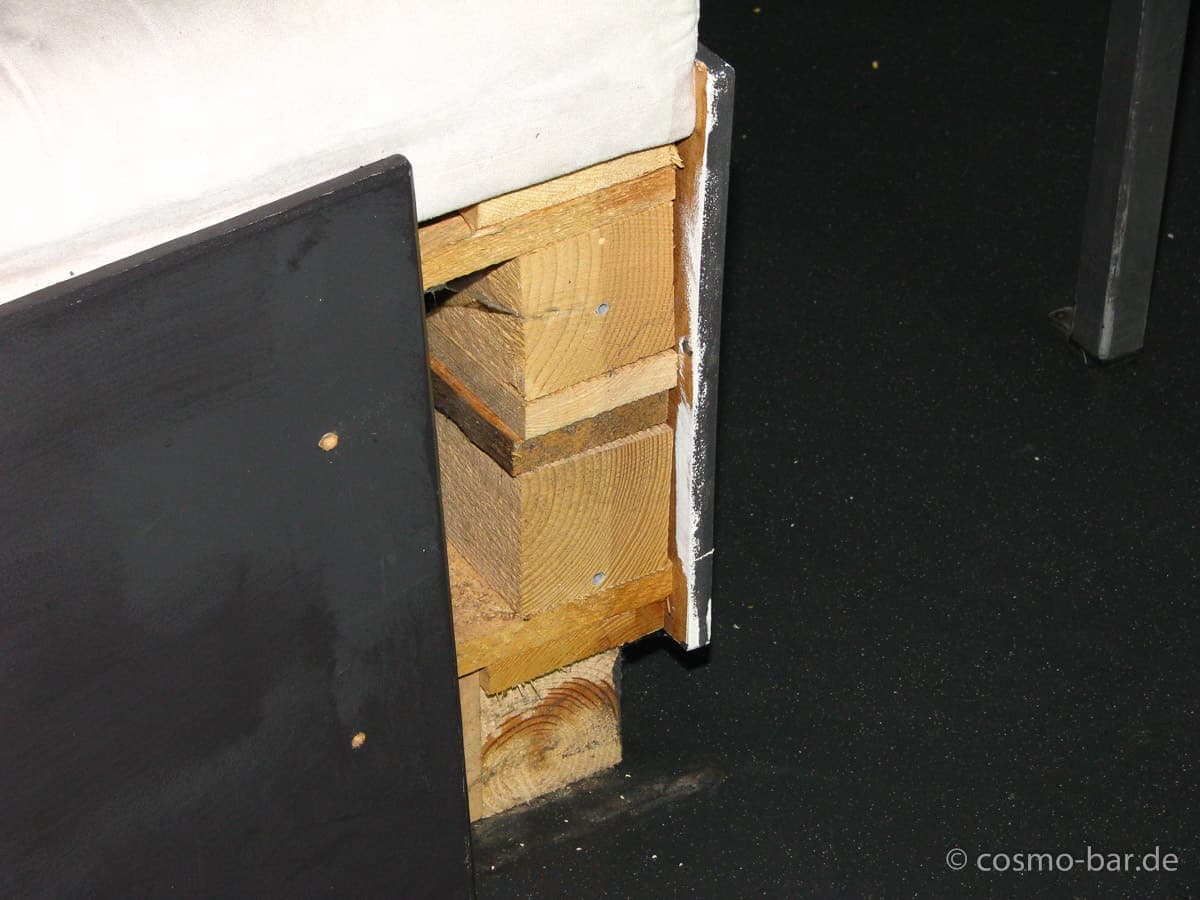

Die Tür vom Lager hat auch was abbekommen. Hier muss der Rahmen aber erst mal raus, damit wir den flicken können…
Den Rest des Tages sind wir dann die Elektrik durchgegangen. Sollte jetzt eigentlich alles klar sein ;)
Aber morgen sehen wir mehr, wenn wir es dann bauen…
18.04. | Tag 8
Strom auf die Terrasse ziehen, schleifen, streichen, testen.

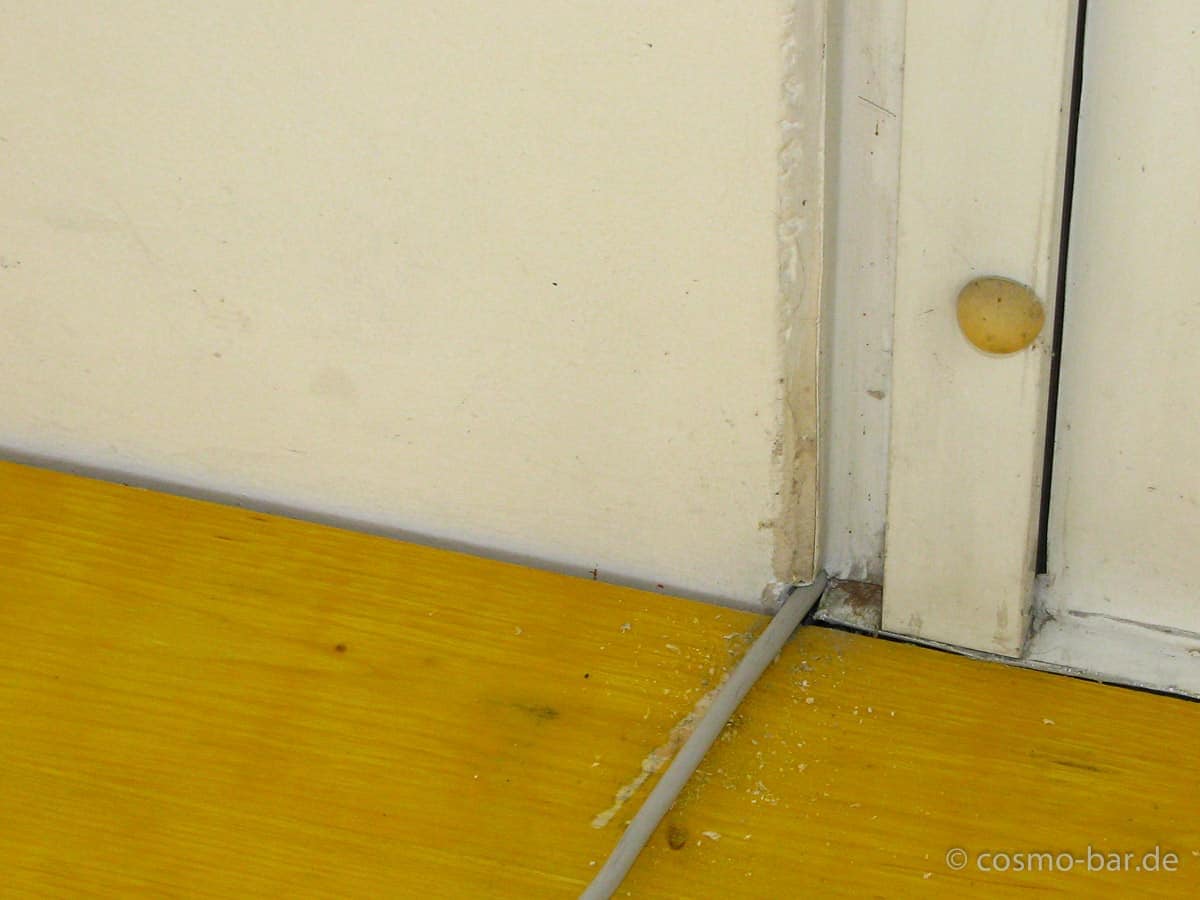

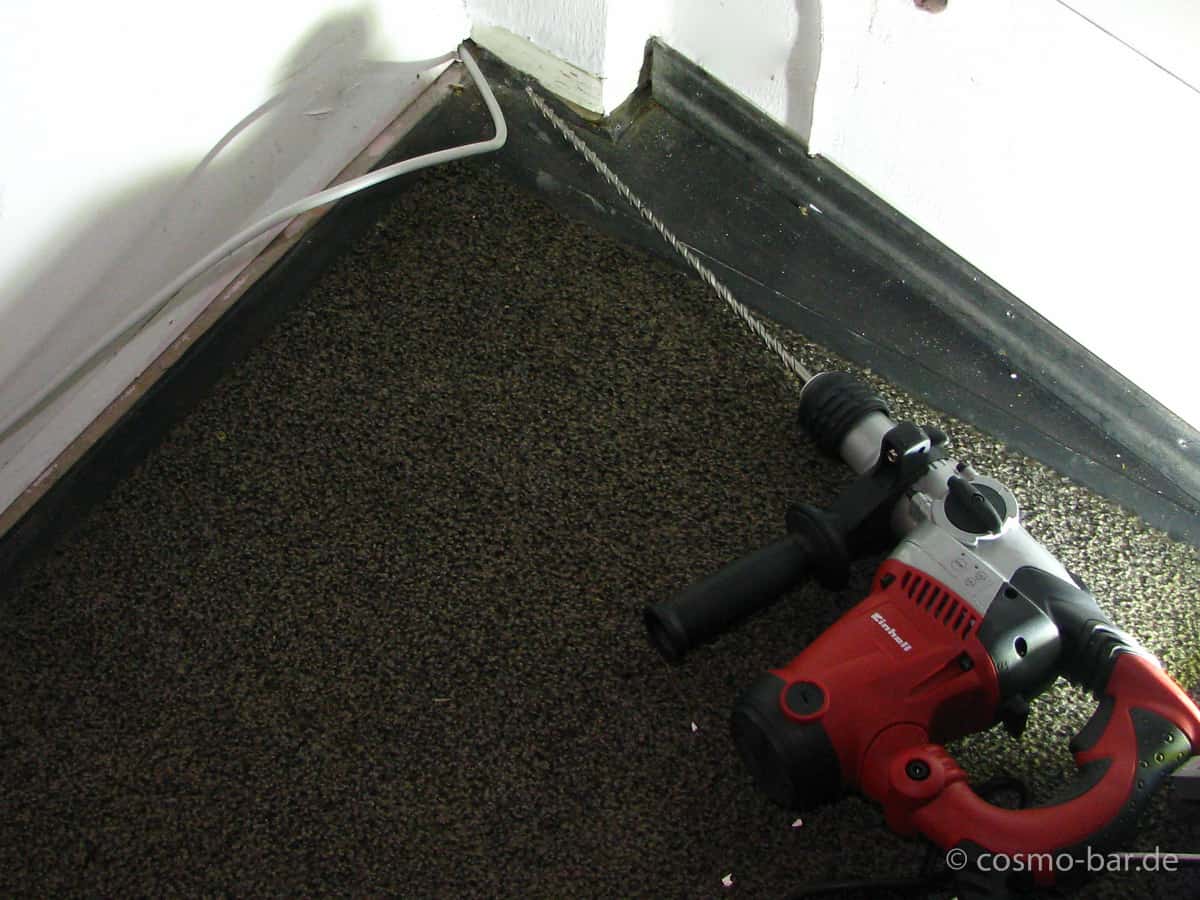

Irgendwann müssen wir auch mal den Strom auf die Terrasse ziehen. Davor hatte ich Angst, weil an der vorgesehenen Stelle entweder 10 cm Stahlbeton oder ein massiver Stahlrahmen laufen sollten. Aber wir hatten heute verdammtes Glück! Scheinbar sind wir genau zwischen den beiden Hindernissen durch nach draußen gekommen…
Weiterhin noch die gespachtelten Schraublöcher geschliffen.
Muzi hatte von einer Feier sehr leckere Blätterteig-Röllchen dabei. Das hat die Moral der Truppe ziemlich gehoben. Vielen Dank dafür!

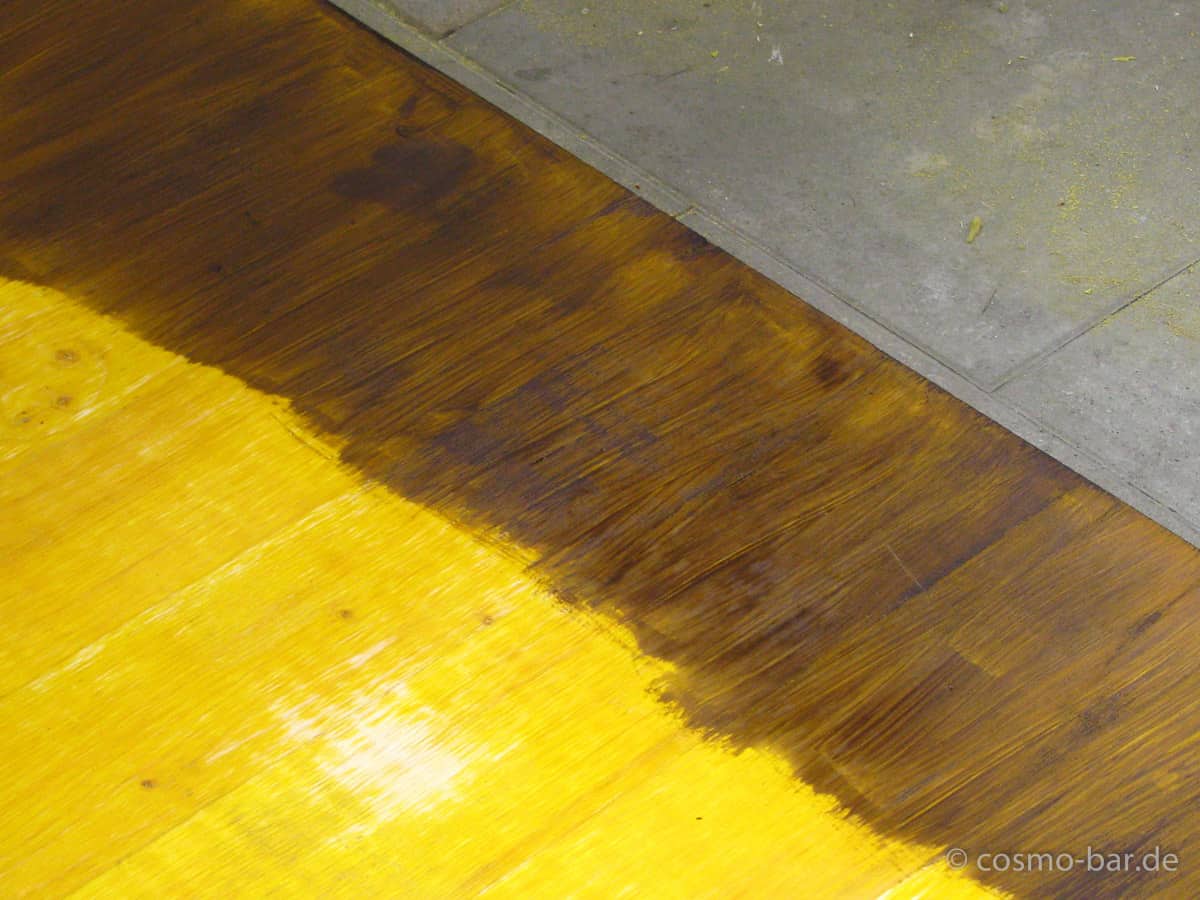

Zum Testen habe ich den Öl-Pigment-Lack hinten im Eck auf den Boden gestrichen. 12 Stunden, dann kommt der zweite Anstrich. Hoffentlich klappt das so, wie es soll.

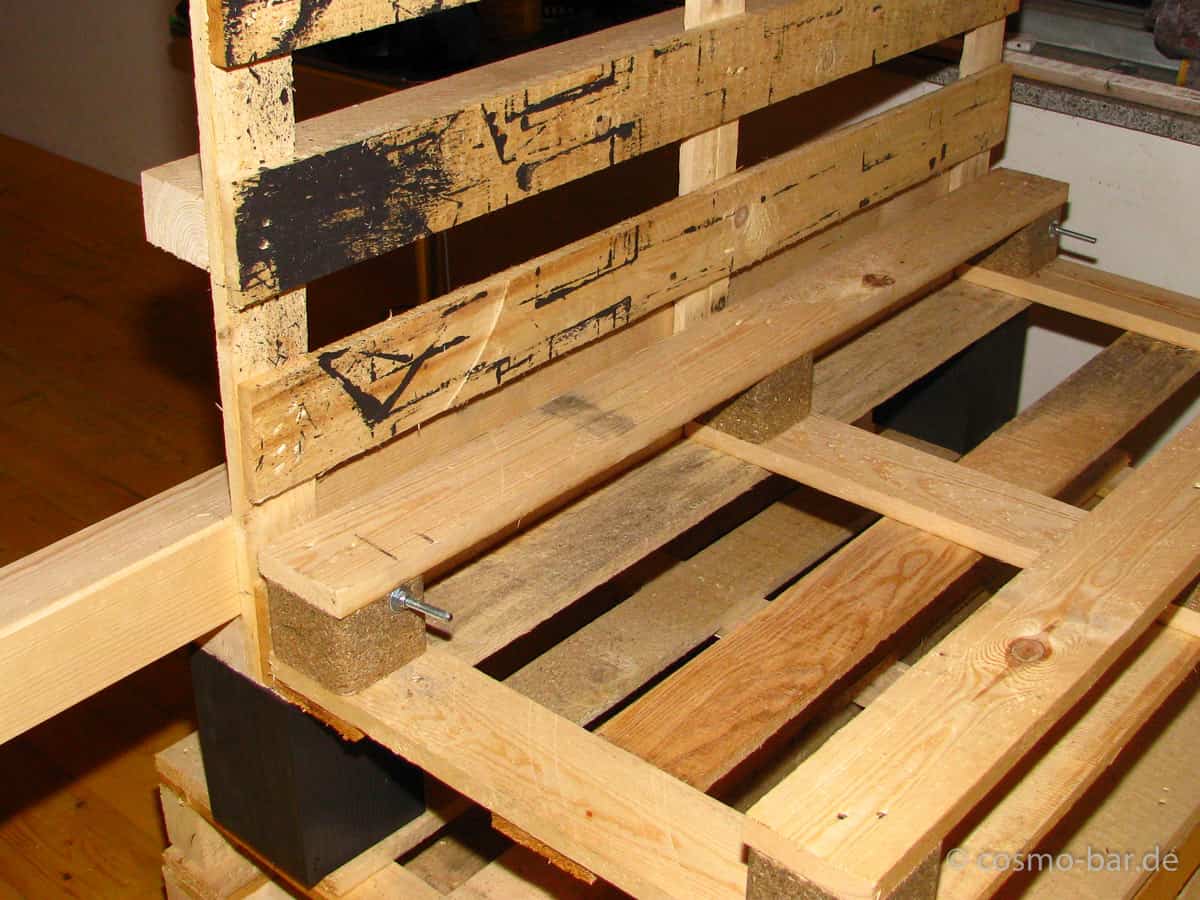

Ebenfalls zum Testen haben wir mal eine Eck-Lounge mit Balken und Gewindestangen aufgebaut. Sollte halten. Wenn nun noch die Eisenträger eingearbeitet werden, dürfte an der Rückenlehne nichts mehr passieren.
Aus der beliebten Rubrik „lieber Arm dran als Arm ab“ heute: Was für ein Glück, dass ich nur stumpfe Bohrer hab ;)
Mit einem richtig scharfen wäre ich wahrscheinlich ein gutes Stück weit in die Hand reingekommen. Das hätte gerade noch gefehlt…
19.04. | Tag 9
Planen.
Heute konnte ich wegen eines Notfalls nur sehr bedingt was auf der Baustelle machen.
Die Lounge-Bezüge habe ich abgeholt. Bin schon gespannt, wie die dann fertig aussehen. Um die Spannung zu erhöhen, gibt es davon kein Bild :P

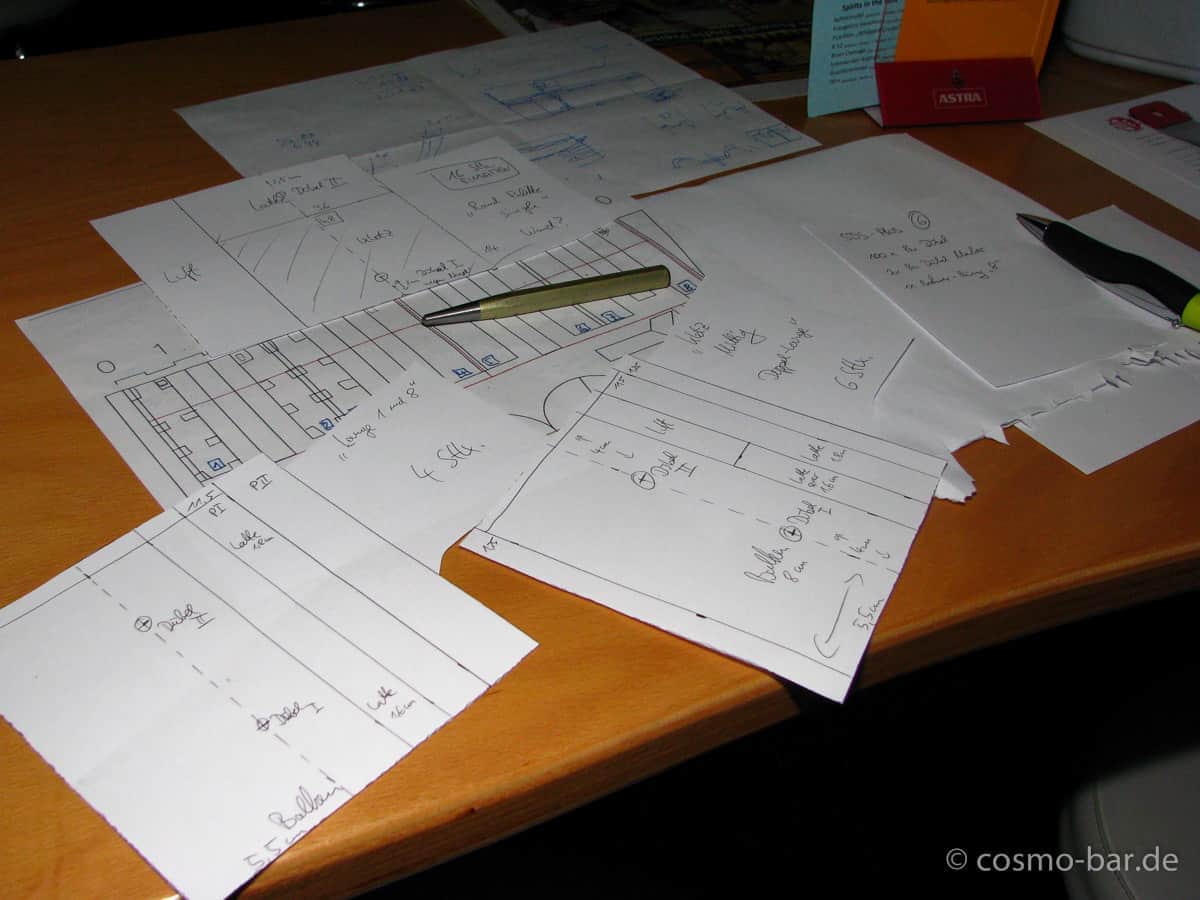

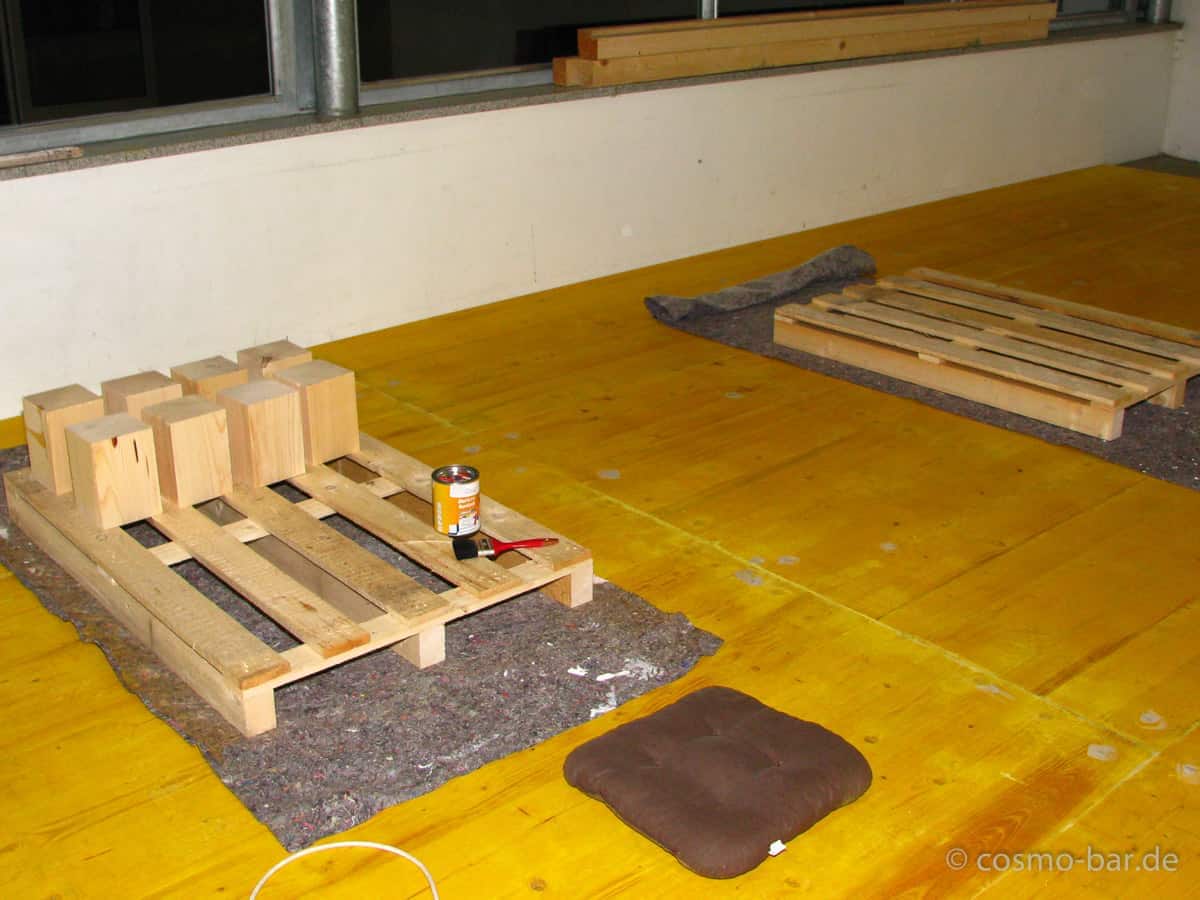

Und den Plan für morgen fertig gemacht: Die Füße an die Paletten dübeln. Dazu bastel ich mir lieber Schablonen. Damit sollte die Aufgabe in halbwegs akzeptabler Zeit erledigt sein…
20.04. | Tag 10
Lieferungen.

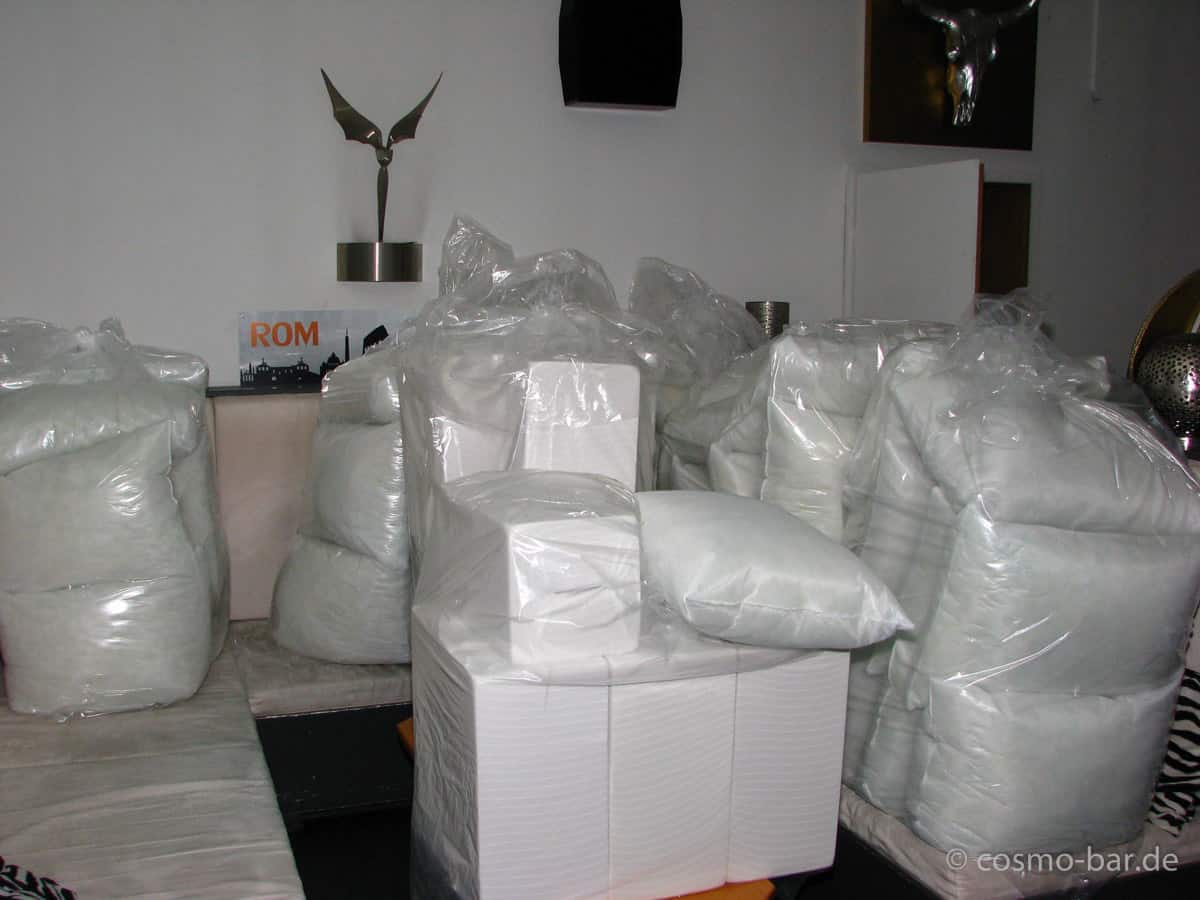

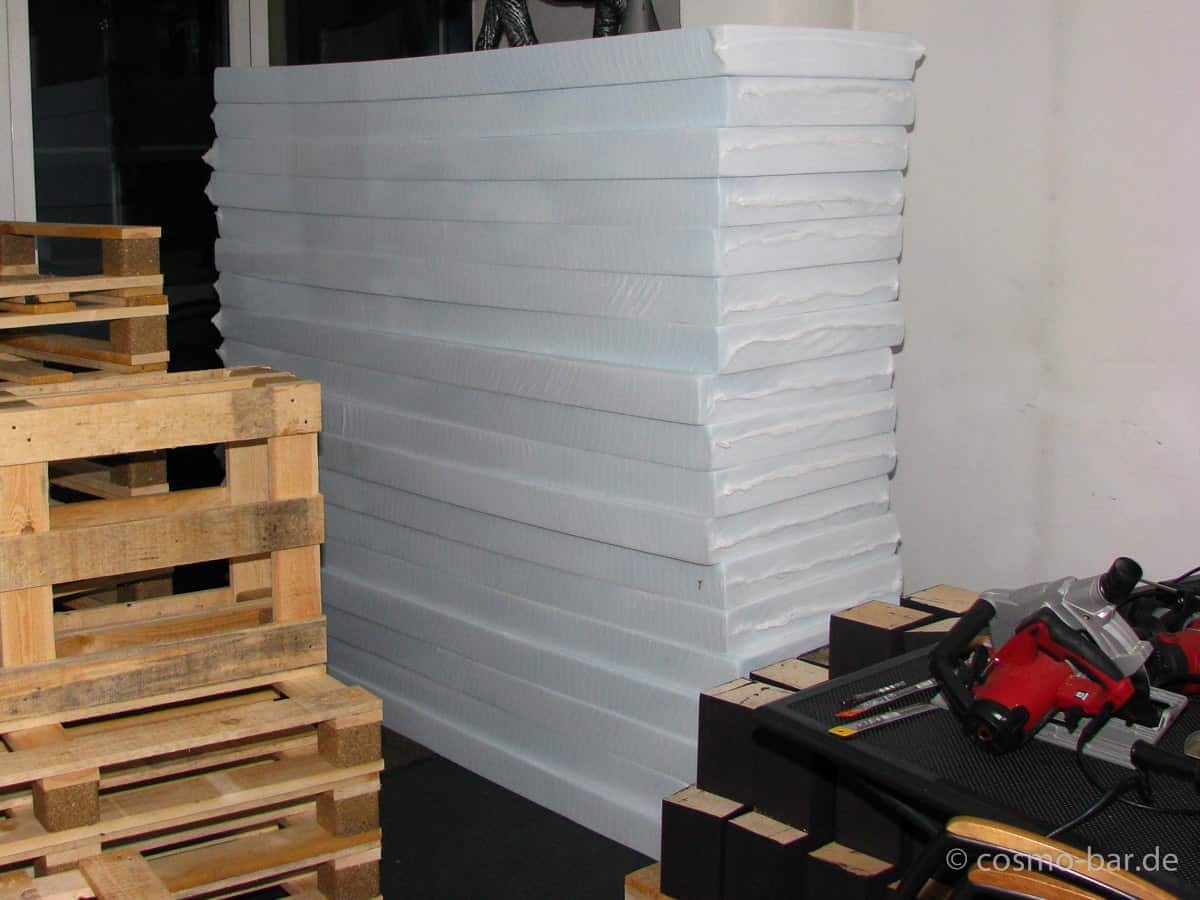

Der Schaumstoff und viel Holz zum Zusammenscheiden wurde heute angeliefert.

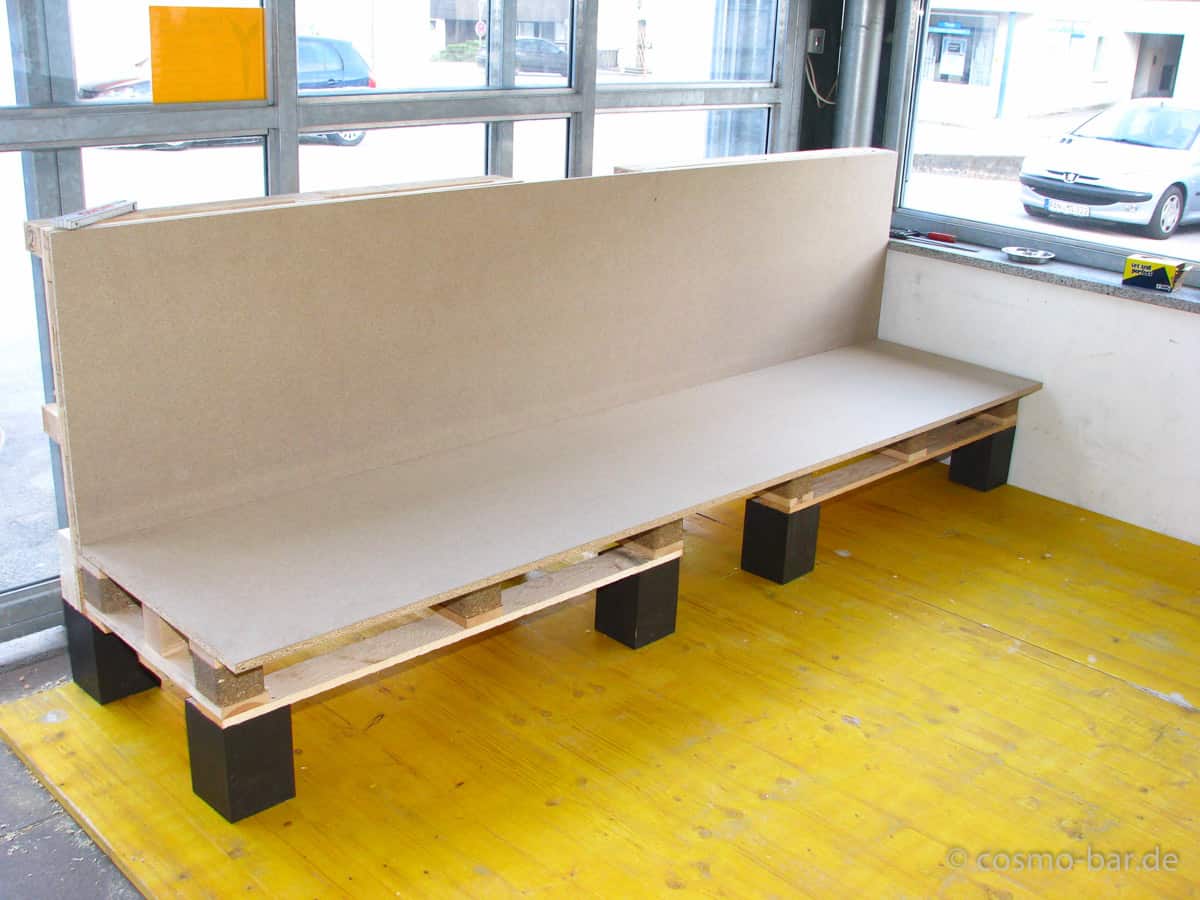

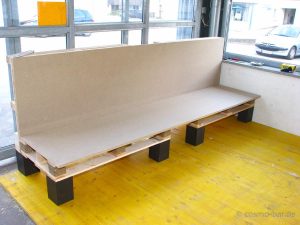

Eine der Eck-Loungen nimmt Formen an…
21.04. | Tag 11
Work all Day, work all Night…

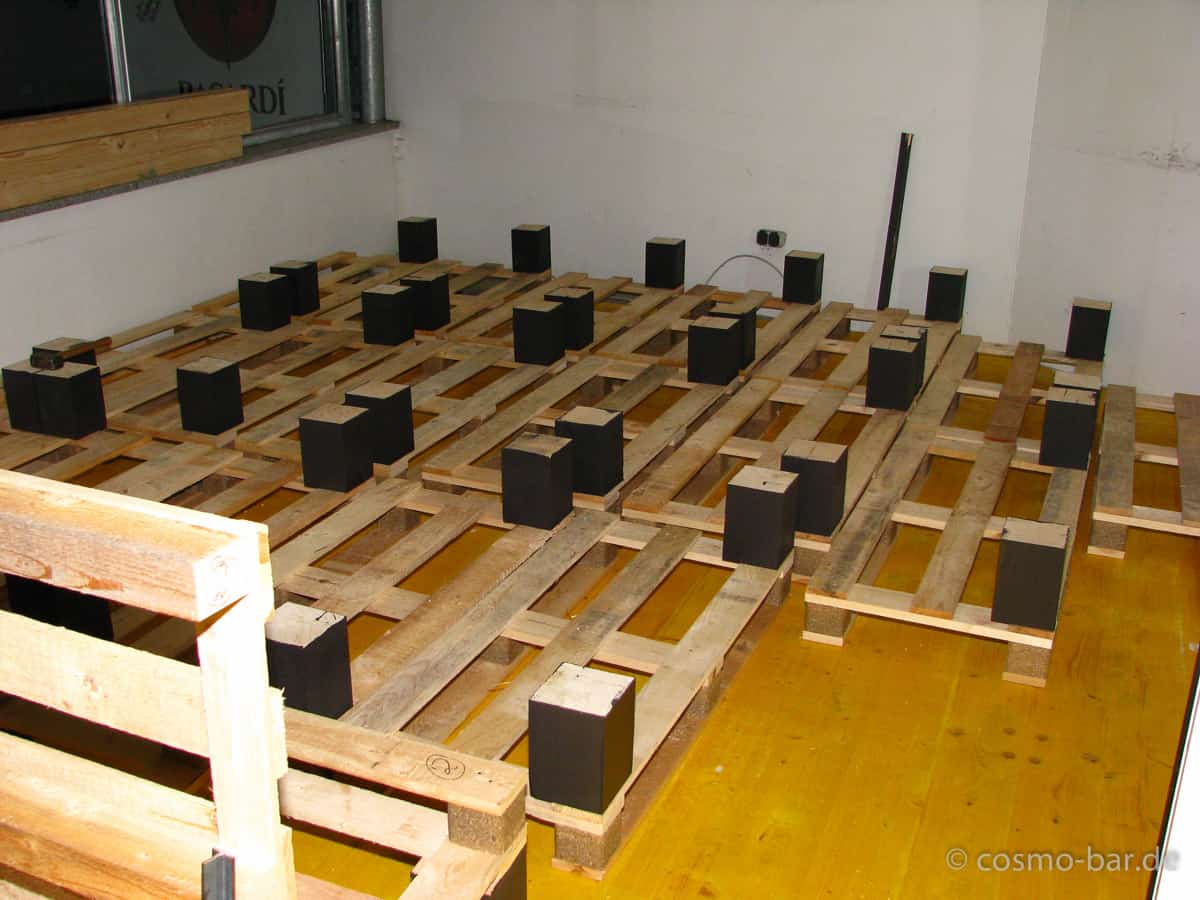

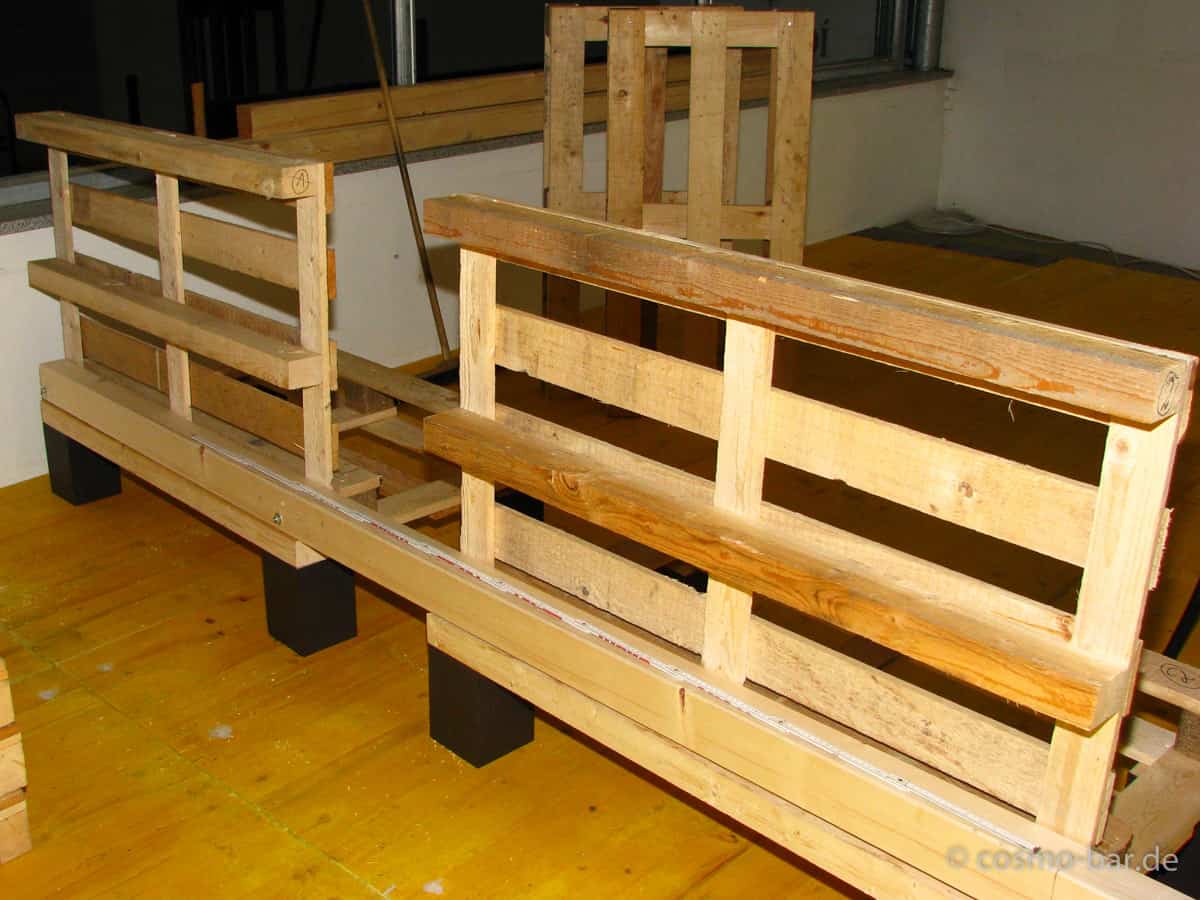

14 Stunden später haben dann alle Paletten ihre Füße dran.

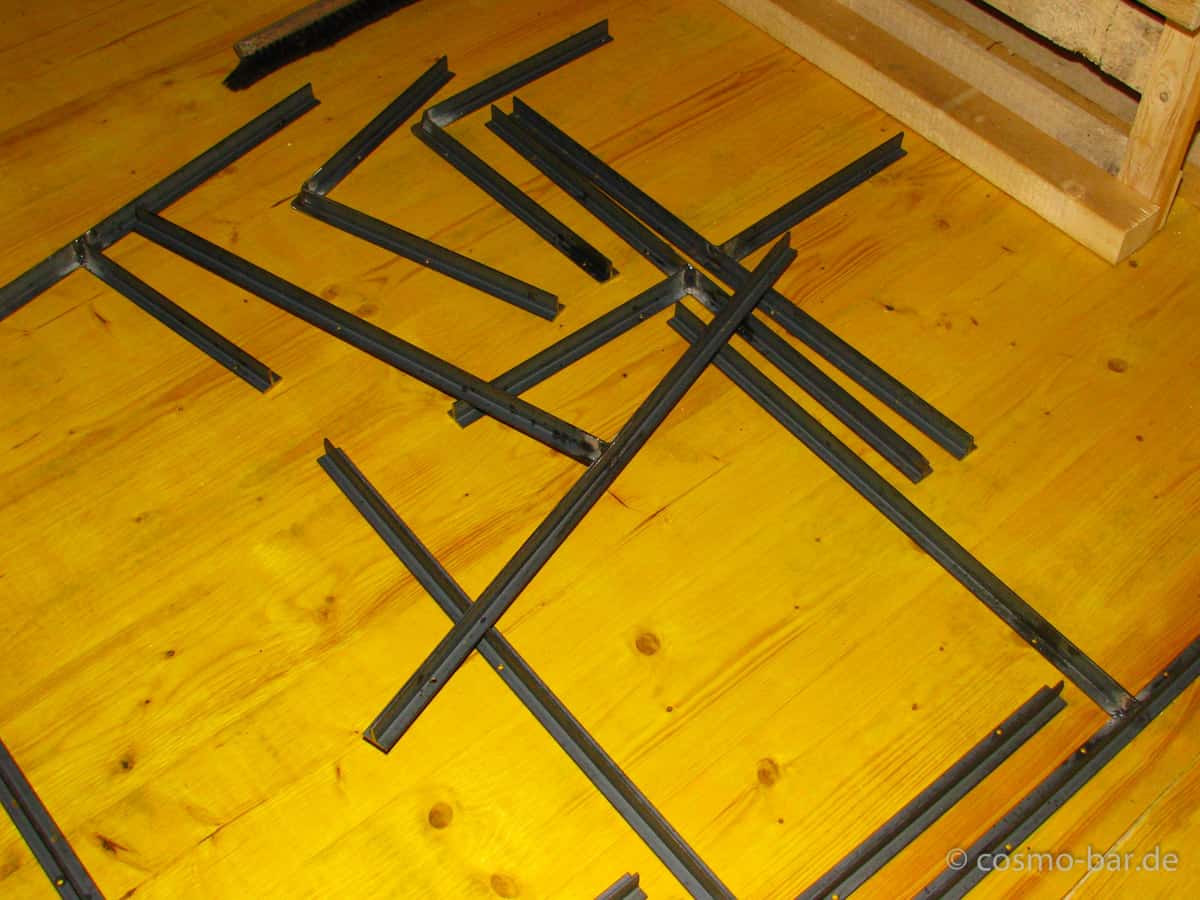

Die Metallwinkel sind auch fertig geschweißt. Danke an Alfred für die saubere Arbeit :)
22.04. | Tag 12
Wir brauchen Holz – viel Holz!

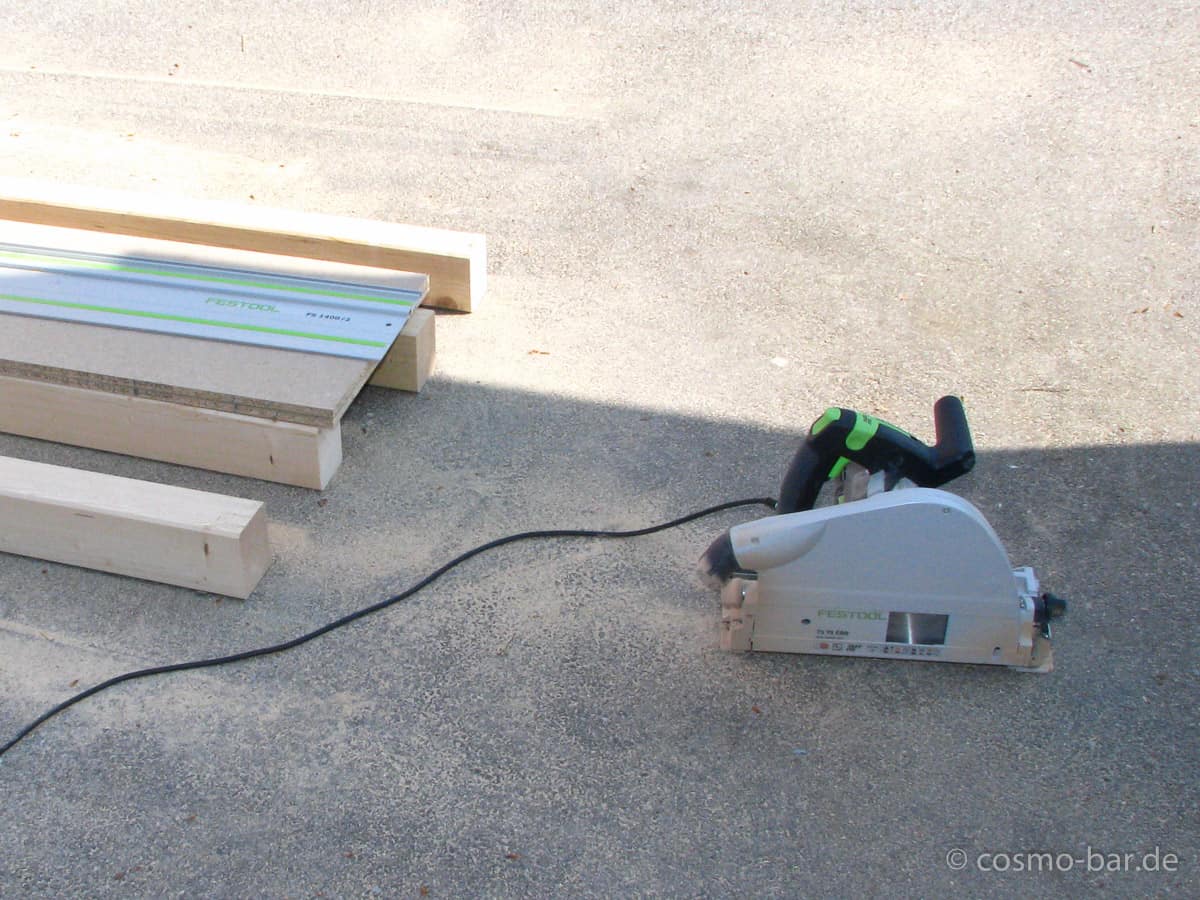

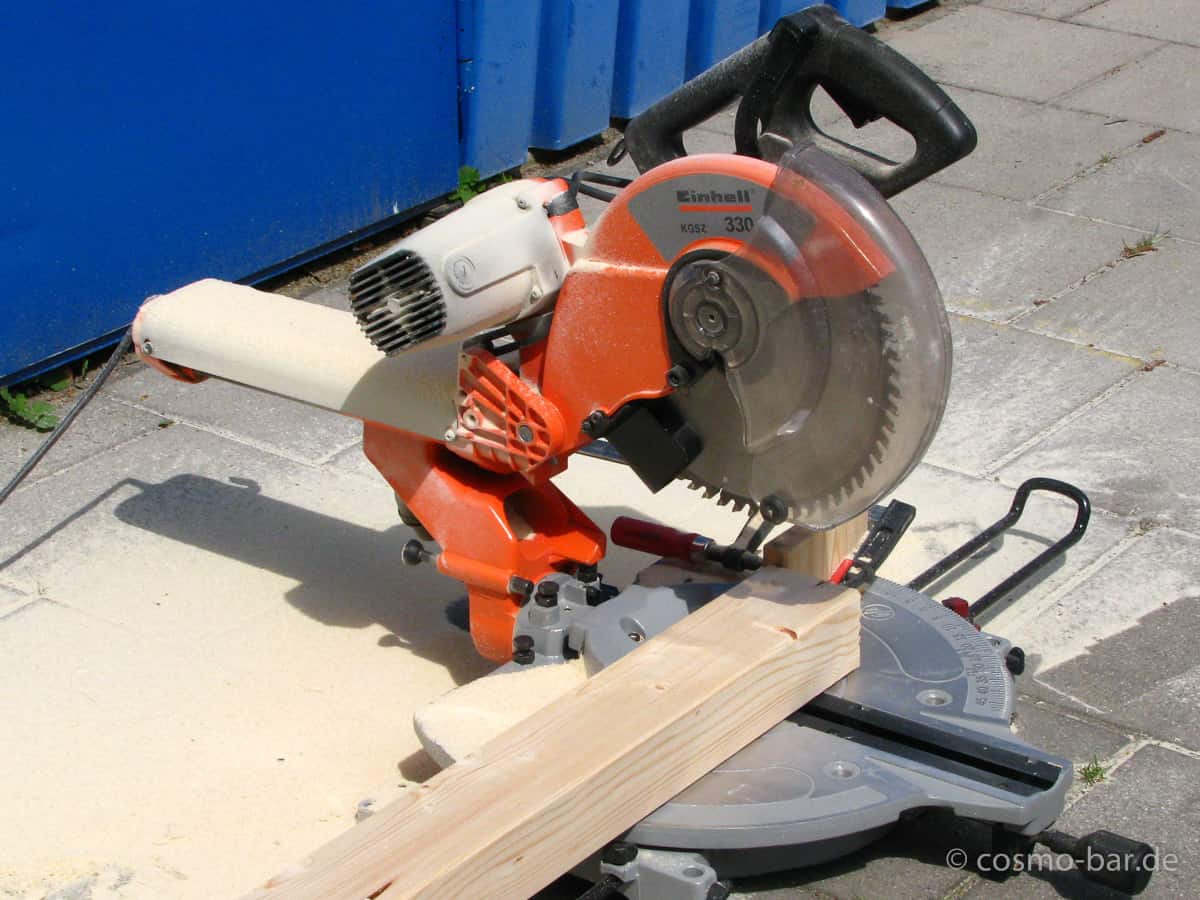

Mit den entsprechenden Werkzeugen – und einem Schreiner, der mit hilft – ist das Zuschneiden der Einzelplatten relativ stressfrei abgelaufen.

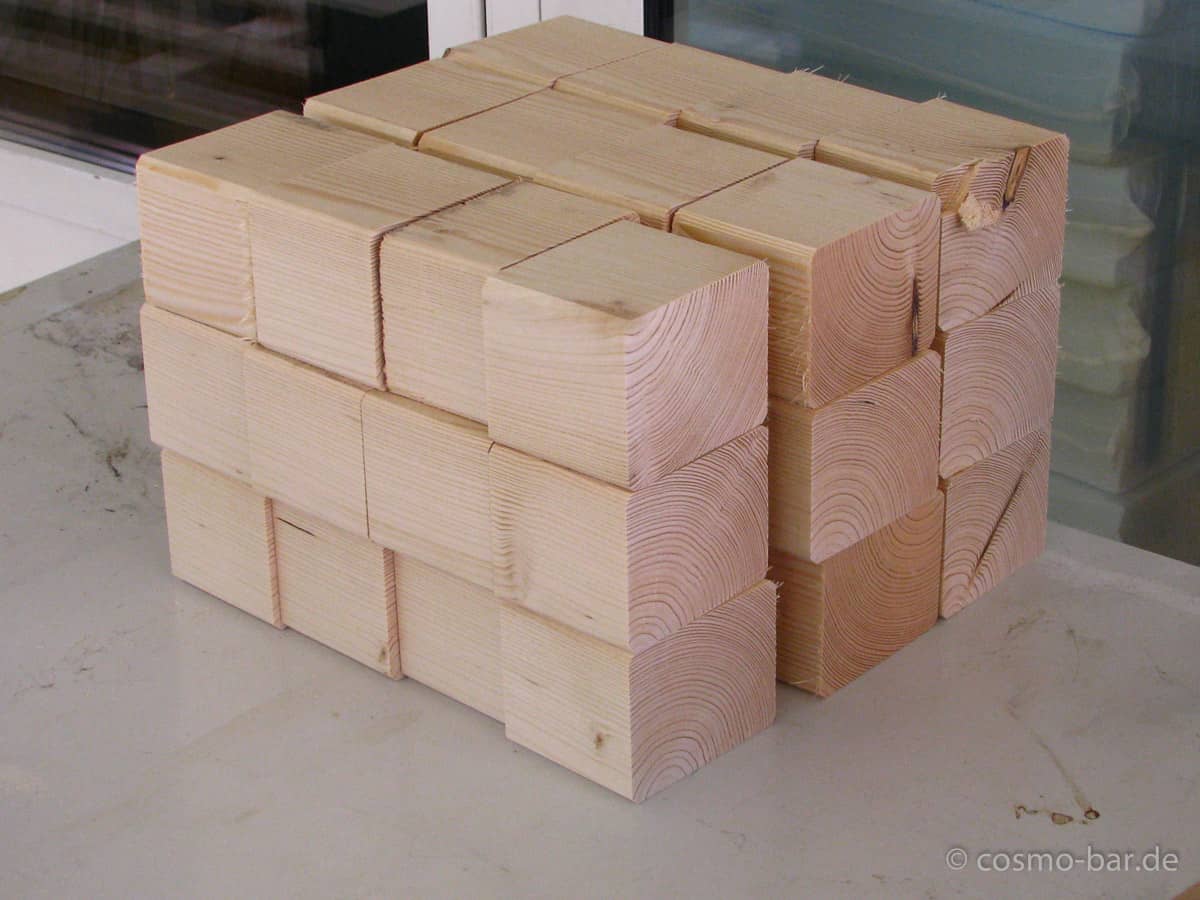

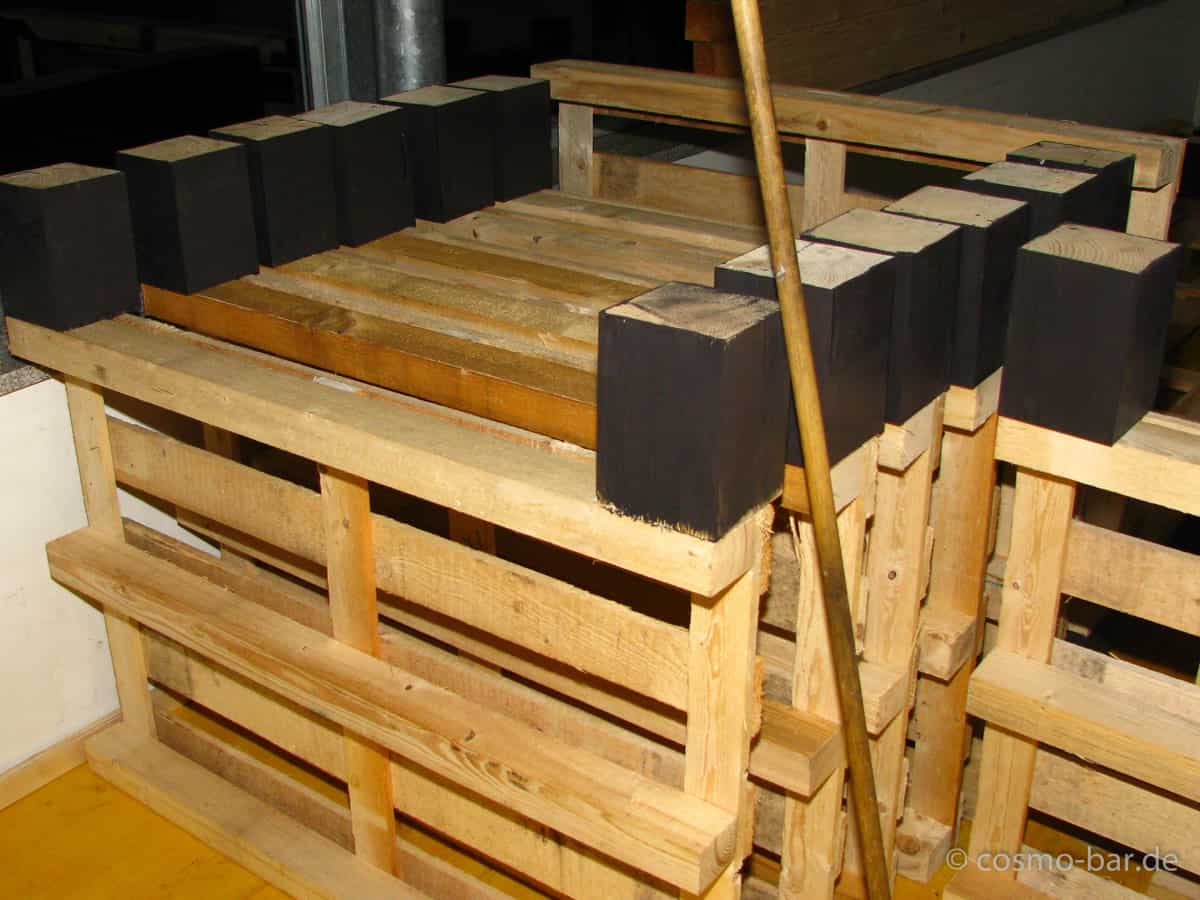

Die Klötze brauchen wir zur Stabilisierung der Sitzflächen:

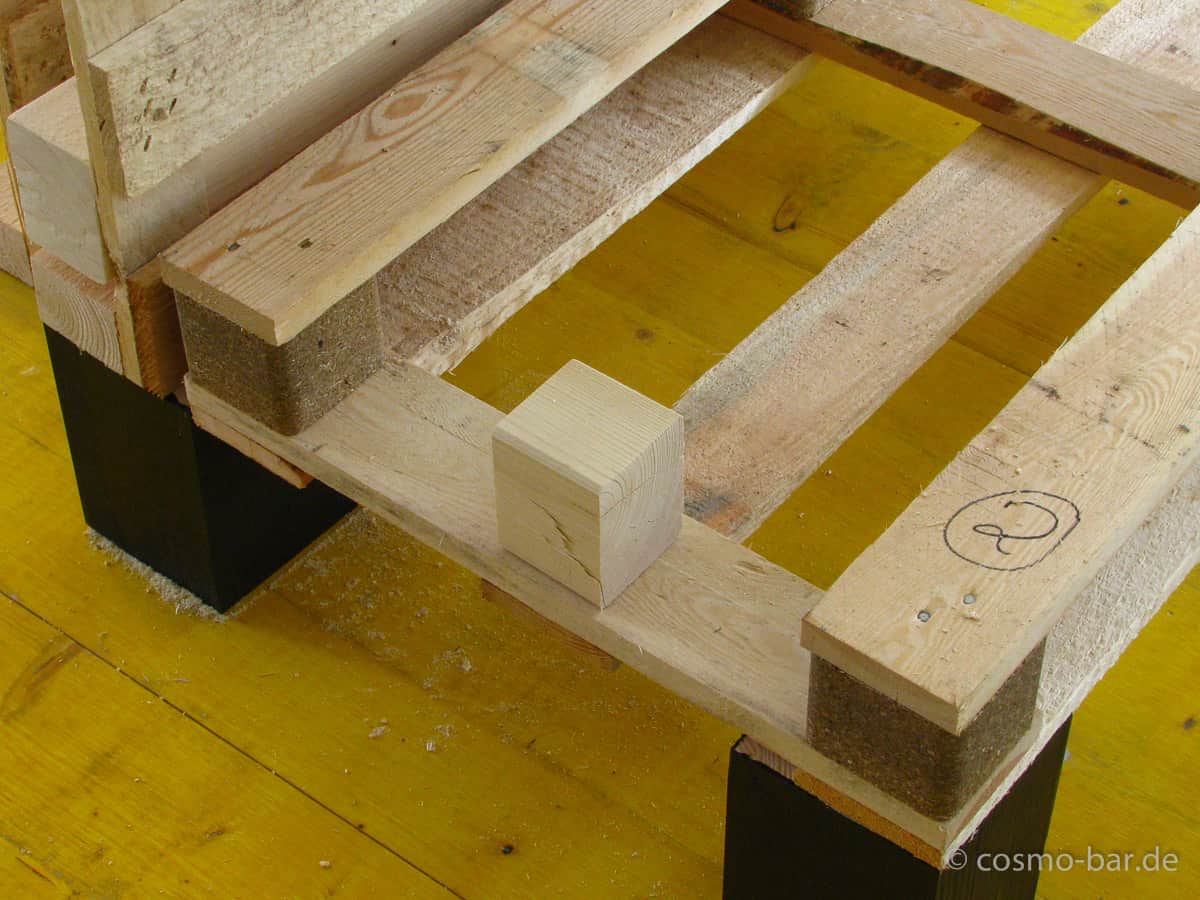

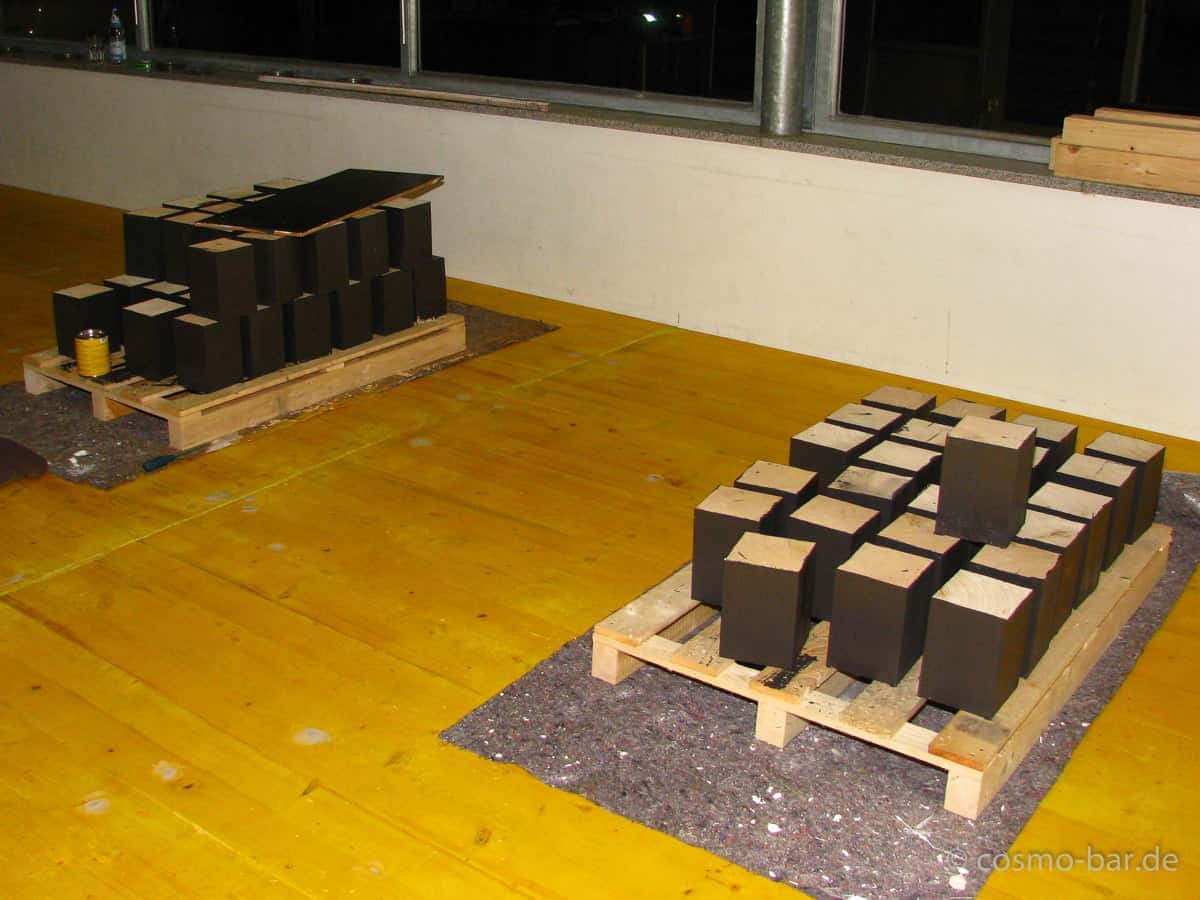

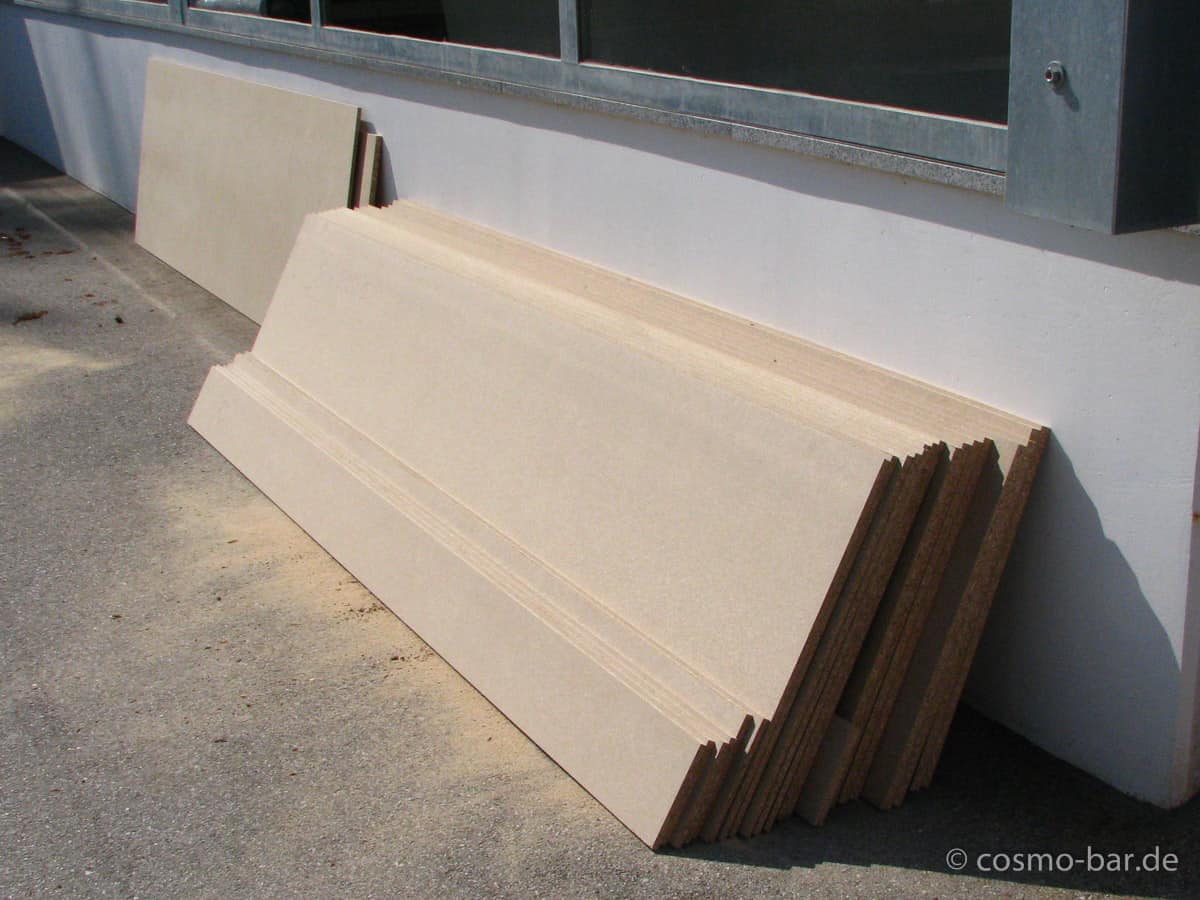

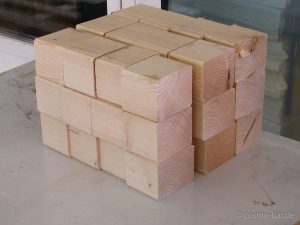

Aus neun großen Platten wurden dann viele, viele kleine Platten. Die kann man auch leichter tragen. Was meine Knie sehr freut :)
Muzi und ich haben dann unermüdlich an der ersten Lounge gebastelt, bis diese im Rohbau fertig war. Noch ohne Verblendungsteile.
Wir werden beim wieder Aufsperren definitiv nicht mit dem ganzen Umbau fertig. Vor allem, weil die Tischplatten nicht lieferbar sind. Aber irgendwie werden wir schon was finden. Das Wetter soll ja eh katastrophal werden :/
23.04. | Tag 13
Die Teile fügen sich zusammen :)

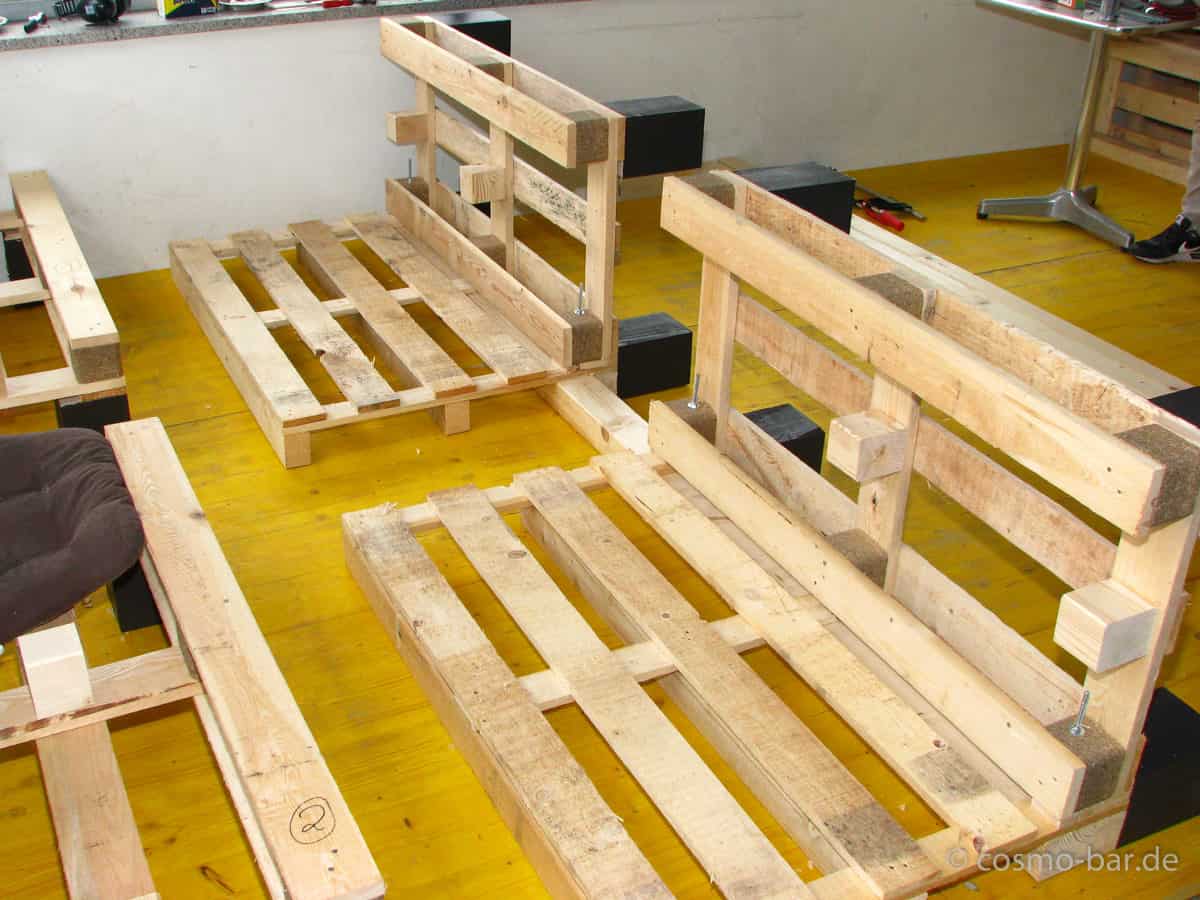

Heute ging ganz schön was vorwärts auf der Baustelle… Wir haben alle Loungen auf der Fensterseite im Gerippe fertig gebaut. Respekt an meine treuen Helfer Muzi und Caj! Ohne eure Mithilfe wäre dieser Triumph auf keinen Fall möglich gewesen. Danke!
Palette um Palette, Lounge um Lounge wurde gebohrt, geschraubt, gedübelt, geflucht, gefreut und gerichtet…

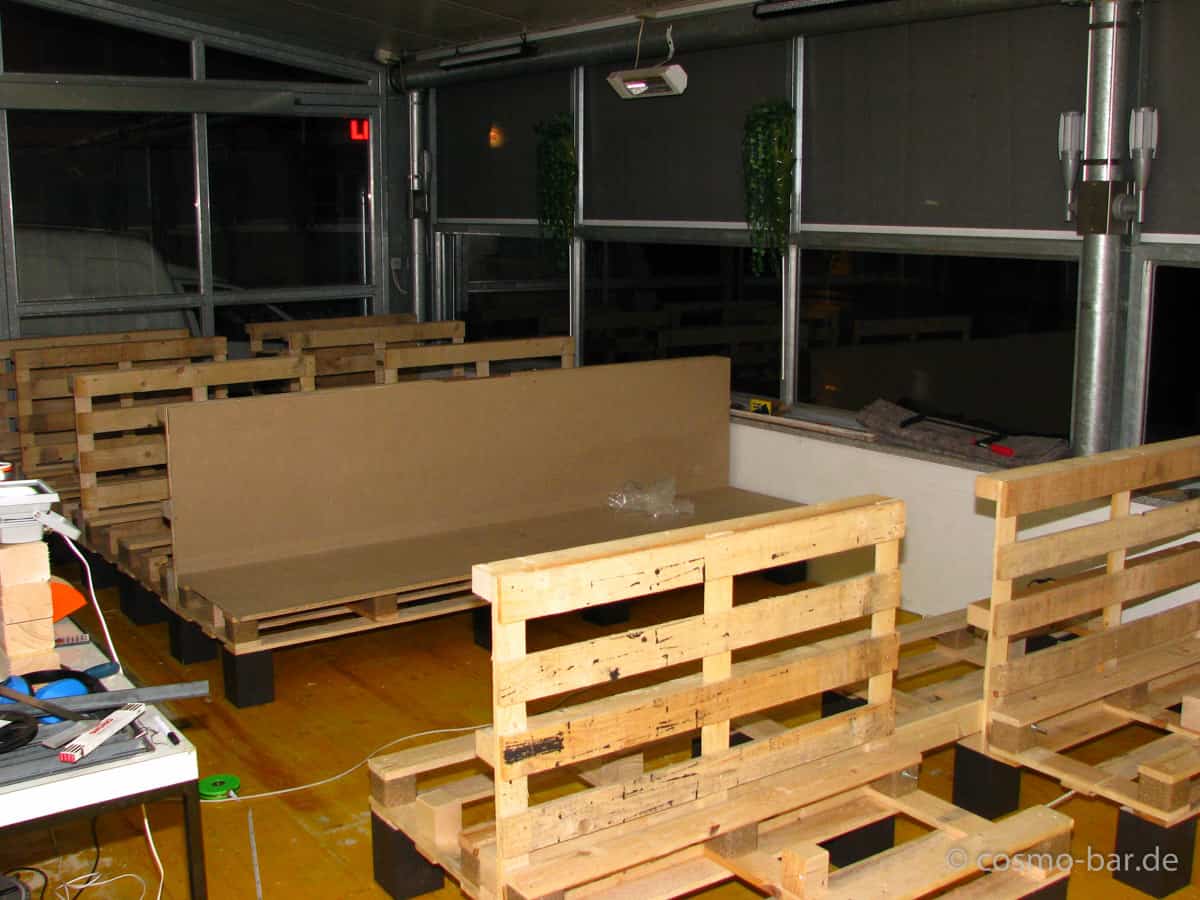

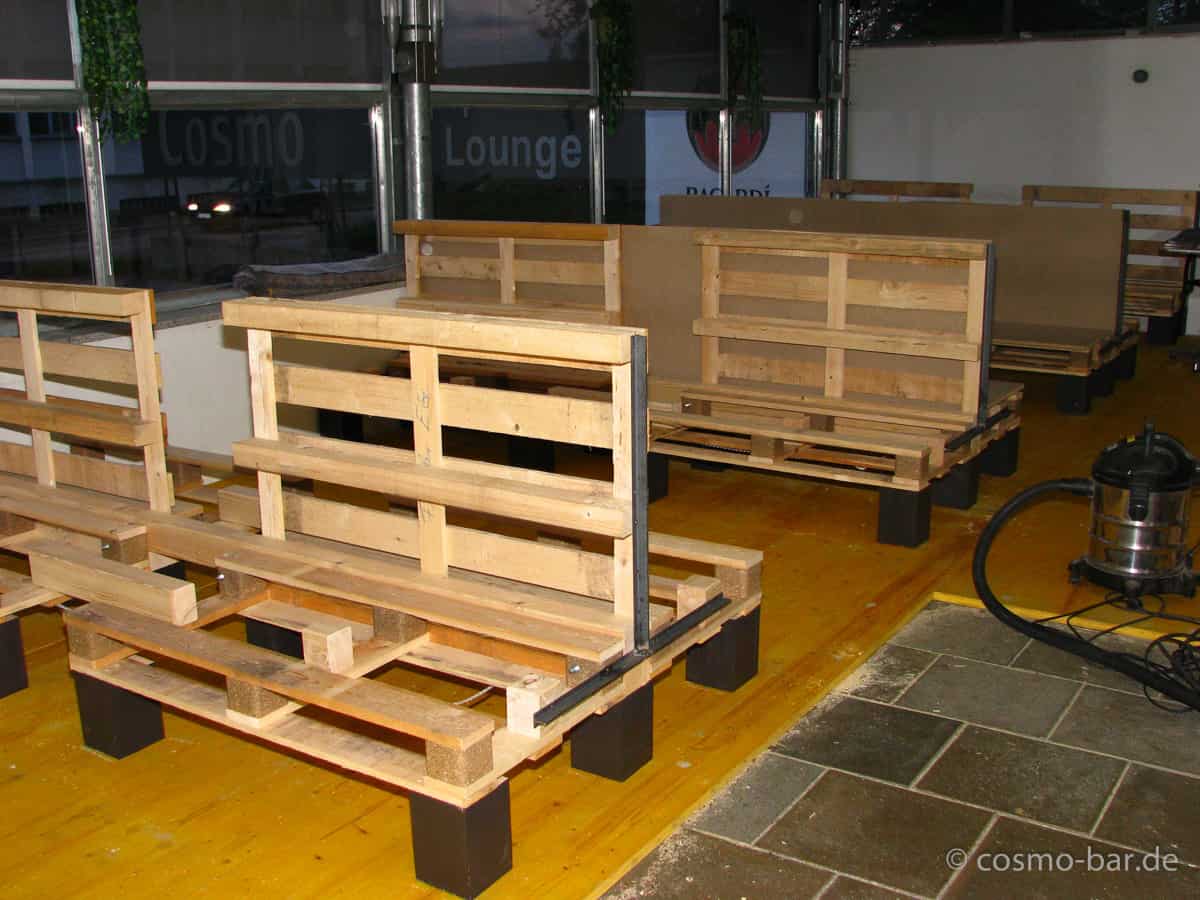

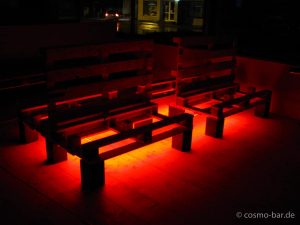

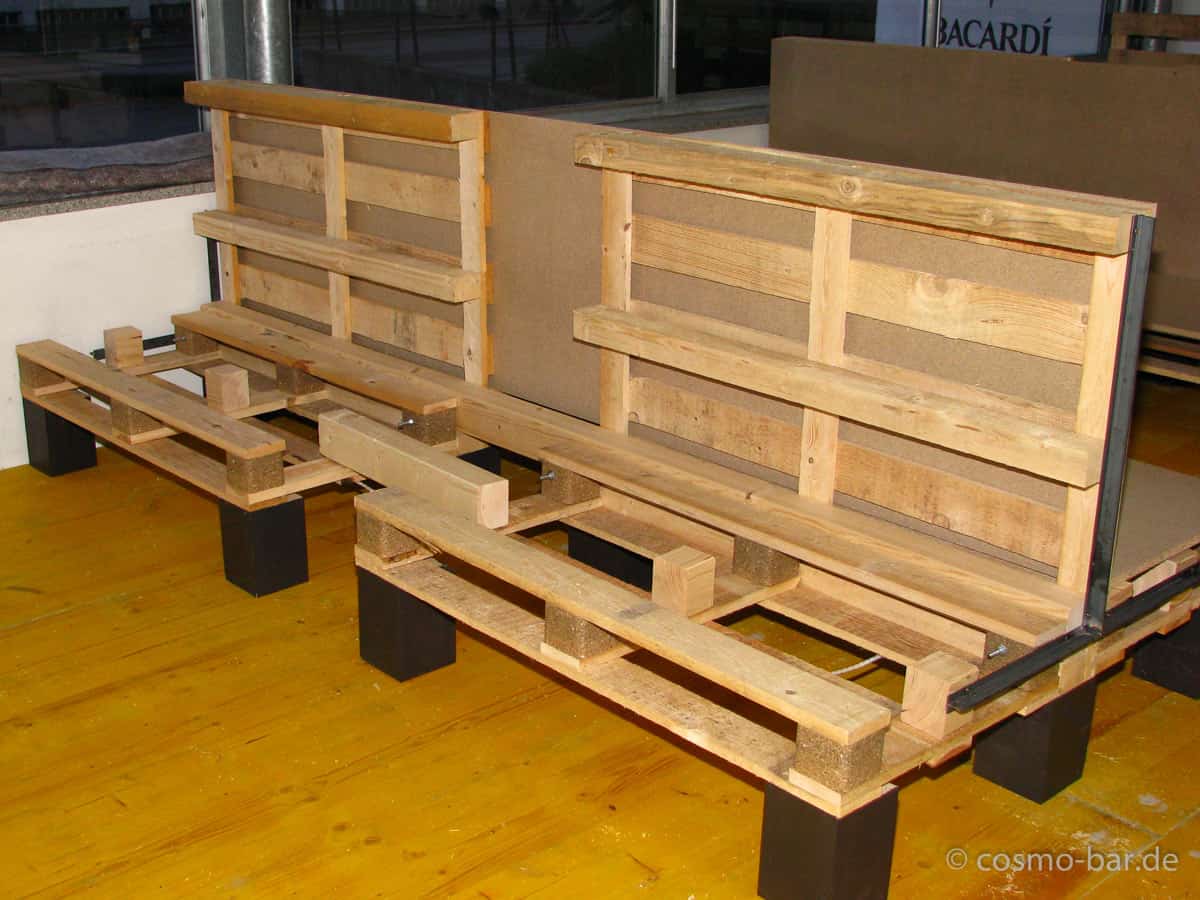

… Bis dann viele, viele Stunden später alle acht Loungen fertig waren:

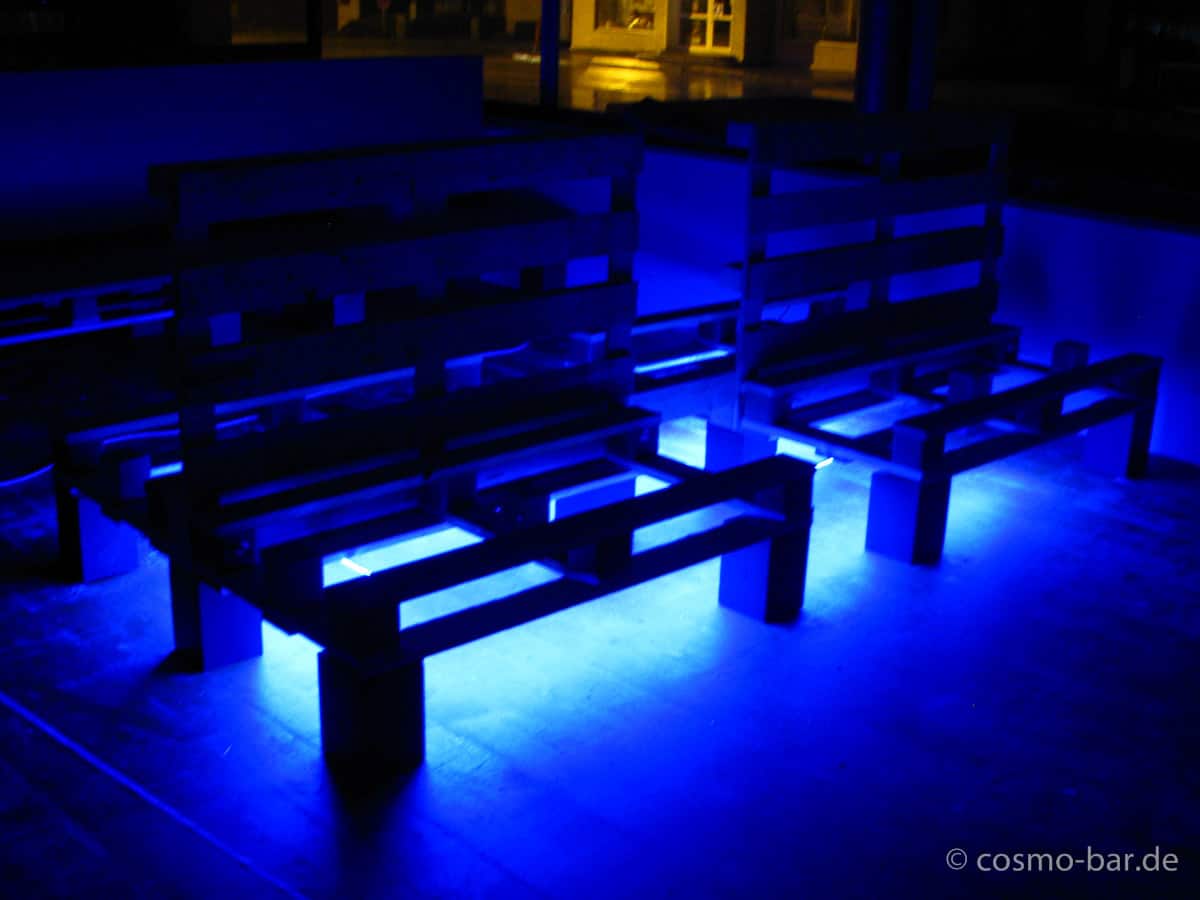

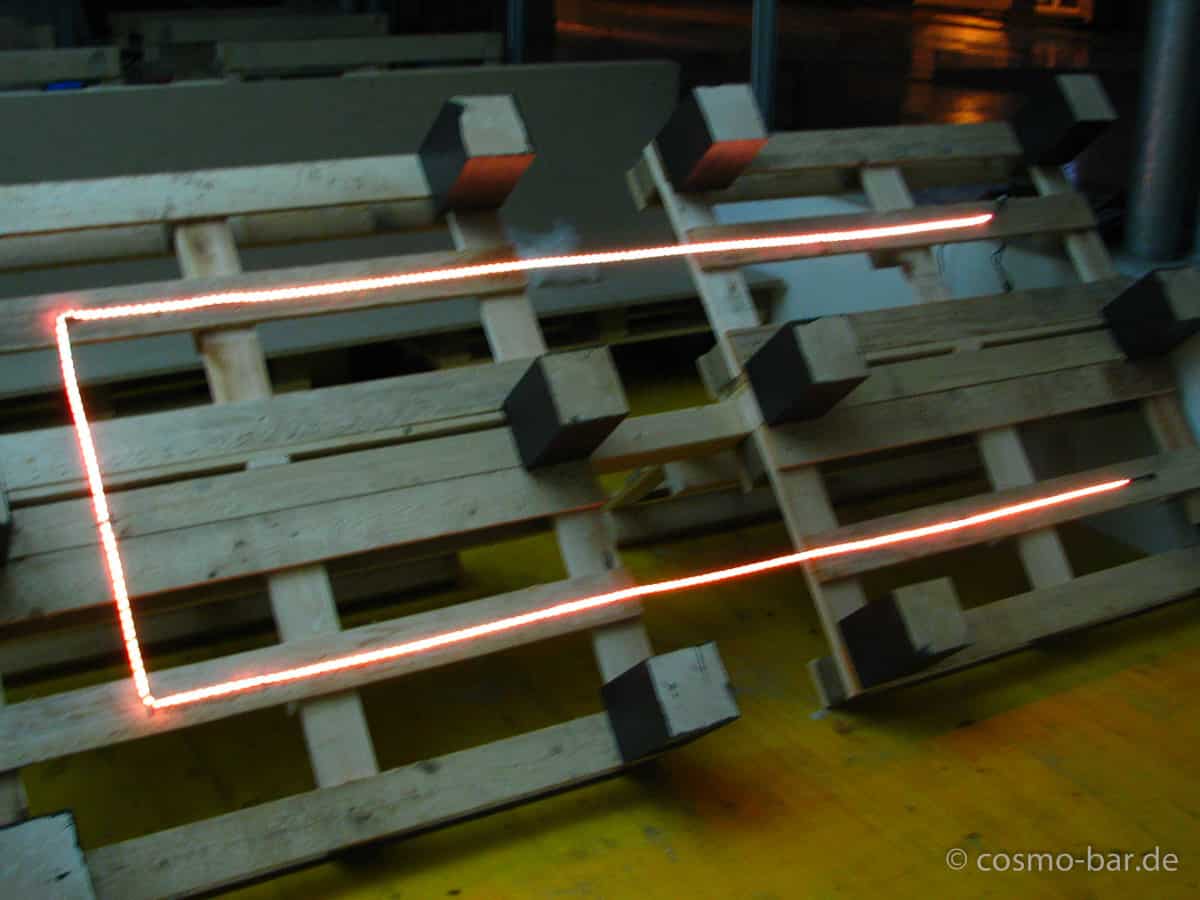

Als „Fleißarbeit“ habe ich mich noch an die Montage der LEDs bei einer der doppel-Loungen gemacht. Und… Es funktioniert!
» Trust me, I’m an Engineer ™ :)
24.04. | Tag 14
Team und Polster.
Am Sonntag darf ich draußen keine ‚lauten‘ Arbeiten durchführen. Daher haben wir diesen Tag für eine Team-Besprechung und zur Einteilung der Mai – Schichten genutzt.

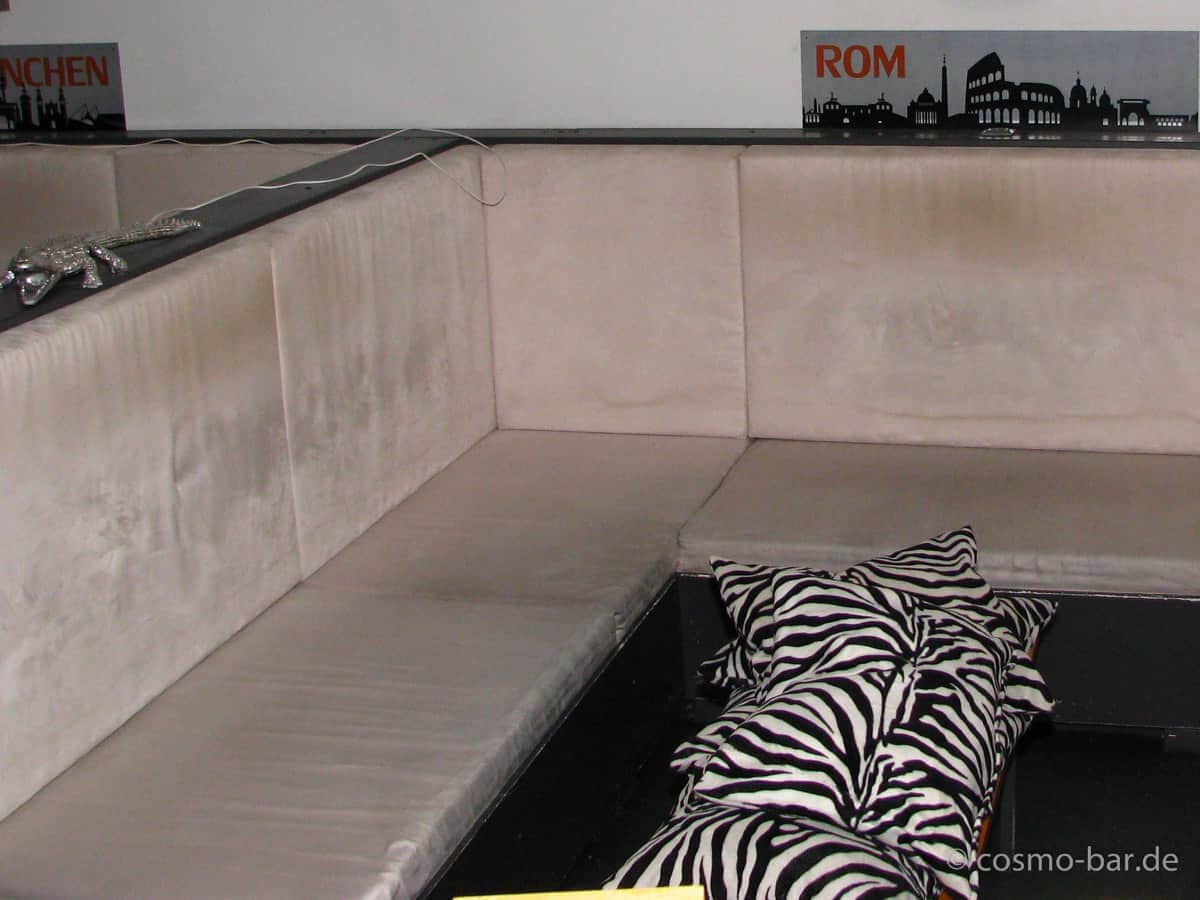

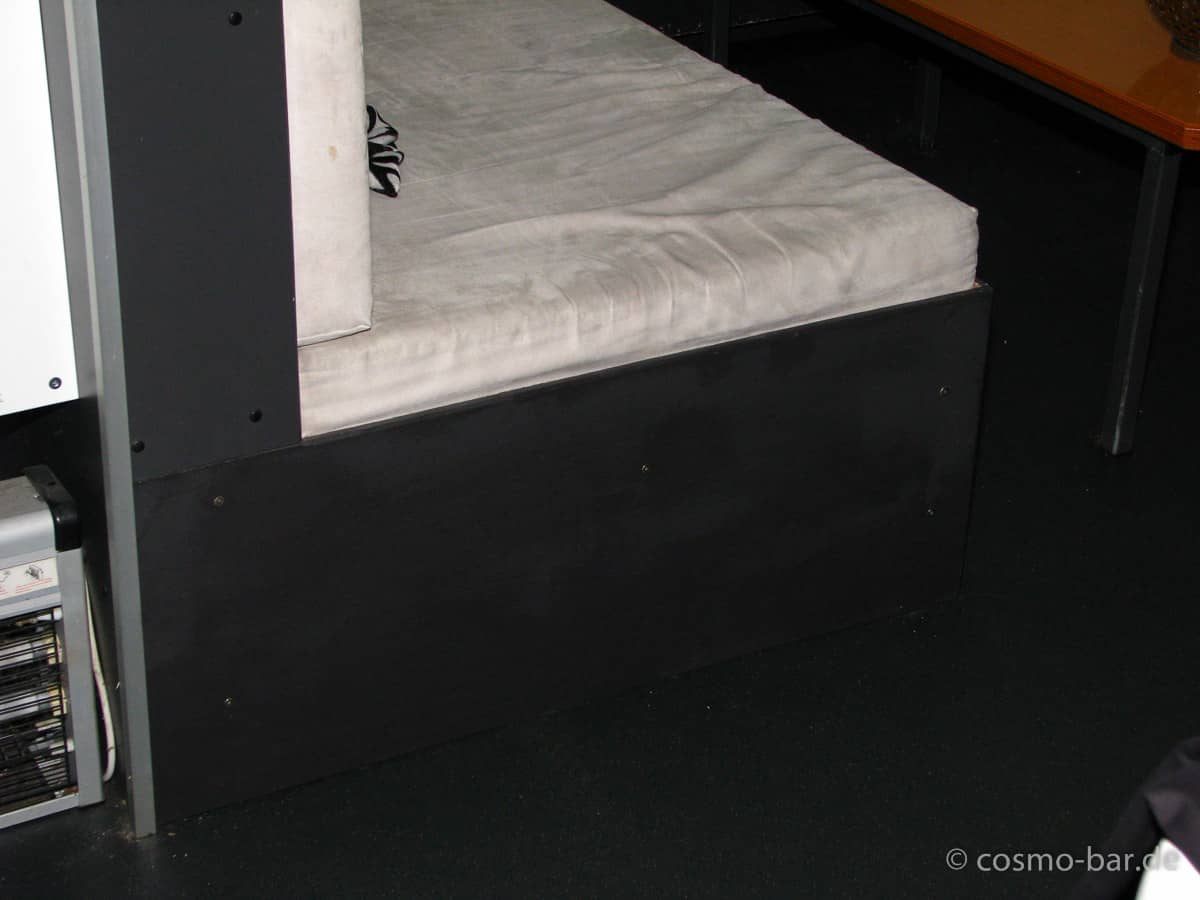

Im Anschluss konnte ich noch die Polster der vorderen Loungen reinigen, damit das für den Betrieb am Donnerstag schon mal erledigt ist.
25.04. | Tag 15
Rohbau abgeschlossen!
Augenscheinlich hat sich seit Samstag nur wenig verändert. „Unter der Haube“ wurde aber den ganzen Tag hart gearbeitet, um die nötige Stabilität in die Struktur zu bekommen.

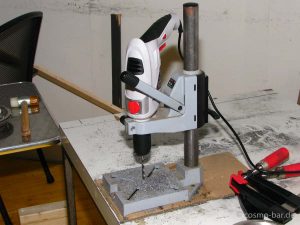

Man glaubt es kaum, aber diese kleine Standbohrmaschine ist recht mühelos durch die stabilen Eisenwinkel gegangen…
Damit ist dann das Gerippe fertig :)

Es wurden auch die Tischplatten geliefert. Eine Woche zu spät. Zu einem Zeitpunkt, an dem es mehr schadet denn nützt…
Hilft nicht. Morgen sägen wir sie klein und verstauen sie im Lager. Bevor ich die Tische montieren kann, muss der Boden fertig werden. Und das geht nicht vor nächster Woche :/
26.04. | Tag 16
Baustopp.
Wegen eines Trauerfalls in der Familie liegt die Baustelle erst mal auf Eis…
Fleißig, fleißig. Kannst gleich bei mir vorbei kommen und weiter machen :-)
